Trong bối cảnh quy định an toàn phòng cháy, chữa cháy (PCCC) tại Việt Nam ngày càng được siết chặt theo Luật PCCC 2019 và các văn bản hướng dẫn thi hành (Đặc biệt là TCVN 9381:2012, QCVN 06:2021/BXD), giải pháp vách ngăn thạch cao chống cháy 150 phút (Fire-rated gypsum partition 150 minutes) đang trở thành tiêu chuẩn bắt buộc cho các hạng mục công trình nhạy cảm như thang máy, thang bộ thoát hiểm, buồng máy, kho chứa vật liệu dễ cháy, server room, bệnh viện, nhà xí nghiệp công nghiệp nguy hiểm và các tòa nhà cao tầng Grade A. Năm 2026, xu hướng “xây dựng xanh” và “số hóa quản lý chất lượng” đẩy mạnh việc áp dụng các hệ vách tách ngăn đạt chuẩn EI 150 (E: Tính toàn vẹn chống cháy, I: Cách nhiệt) với hiệu suất năng lượng cao và quy trình thi công được kiểm soát chặt chẽ qua phần mềm BIM/QC.

Bài viết dưới đây tổng hợp đầy đủ thông tin kỹ thuật mới nhất, tiêu chuẩn kiểm định, cấu tạo chi tiết, quy trình thi công chuẩn, sai lầm thường gặp, bảng giá tham khảo thị trường 2026 và các xu hướng công nghệ ứng dụng cho hệ vách ngăn thạch cao chống cháy 150 phút.

TÓM TẮT

1. Hiểu Bản Chất: Vách Ngăn Thạch Cao Chống Cháy 150 Phút Là Gì?

Định nghĩa kỹ thuật: Hệ vách ngăn tách phòng (non-load bearing partition) được cấu tạo từ khung xương (thép mạ kẽm hoặc thép hình) và lớp bề mặt tấm thạch cao chuyên dụng (Type F, Type X hoặc tấm cốt thép/ceramic), kết hợp với chất cách nhiệt (len khoáng, vर्मิculite, perlite) và hệ thống phụ kiện chống cháy (keo, vít, băng keo, phớt chữa khuyết), có khả năng chịu lửa, cách nhiệt và giữ nguyên tính toàn vẹn cấu trúc trong 150 phút (2.5 giờ) dưới điều kiện thử nghiệm chuẩn theo đường cong nhiệt độ tiêu chuẩn ISO 834 (tương đương TCVN 5888 / ISO 834).

Mã phân loại theo TCVN/EN:

  • EI 150: Đảm bảo cả Tính toàn vẹn (Integrity – E) và Cách nhiệt (Insulation – I) trong 150 phút. Đây là yêu cầu phổ biến nhất cho vách tách ngăn PCCC tại Việt Nam.
  • E 150: Chỉ đảm bảo tính toàn vẹn (ngăn chặn lửa/khói lấn qua) nhưng không bắt buộc cách nhiệt. Ít được chấp nhận cho các tuyến thoát hiểm.

Phân biệt quan trọng năm 2026: Không phải tấm thạch cao nào cũng làm được 150 phút. Tấm thạch cao thông thường (Type A/Regular) chỉ chịu lửa ~15-30 phút. Tấm Type X (chống cháy tiêu chuẩn) thường đạt 60-90 phút (tùi cấu hình). Để đạt 150 phút, bắt buộc phải dùng Tấm Type F (Enhanced Type X) hoặc Tấm cốt thép (Steel-board/Gypsum liner board) kết hợp cấu hình đôi hoặc ba lớp (Double/Triple layer) với khung xương tăng cường và cách nhiệt dày đặc.

2. Cấu Tạo Chi Tiết Hệ Thống Đạt Chuẩn EI 150 (Theo Quy Cách 2026)

Một hệ vách đạt 150 phút không chỉ là “gắn dày tấm hơn”. Nó là một hệ thống hoàn chỉnh (System) được kiểm định作为一个整体 (as a system). Thay đổi bất kỳ thành phần nào (loại vít, loại keo, bước chân khung, loại len) đều làm mất hiệu lực chứng chỉ.

2.1. Khung Xương (Framing System)

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

Vách Ngăn Thạch Cao Chống Cháy 150 Phút
  • Vật liệu: Thép mạ kẽm nóng (Hot-dip galvanized) lớp mạ tối thiểu Z180 (180g/m²) hoặc Z275 theo TCVN 10583:2015. Năm 2026, khuyến nghị dùng thép mạ kẽm – nhôm – magiê (ZM/AM) độ bền cao cho môi trường ẩm/khí công nghiệp.
  • Loại hình: Khung C (Stud) và khung U (Track).
  • Kích thước điển hình cho 150 phút:
    • Khung dọc (Stud): C75, C100 hoặc C150 (ưu tiên C100/C150 để tăng cứng và kho nhét len).
    • Khung ngang (Track): U75, U100, U150 tương ứng.
    • Độ dày tấm thép: Tối thiểu 0.6mm – 0.8mm (khuyến nghị 0.8mm – 1.0mm cho khung C150, chiều cao vách > 4m).
  • Bước chân khung dọc (Stud spacing): 400mm (chuẩn) hoặc 300mm (bắt buộc đối với một số chứng chỉ UL/FM/BOCA hoặc vách cao > 5m). Lưu ý 2026: Không được dùng bước 600mm cho hệ 150 phút.
  • Khung tăng cường (Reinforcement): Khung ngang giữa (Nogging) tại nối tấm dọc, khung bổ sung tại cửa, hở, góc tường. Năm 2026 phổ biến dùng khung hộp (Box stud) hoặc khung I (I-stud) cho vách cao, tải trọng lớn.

2.2. Tấm Thạch Cao Chuyên Dụng (Board System) – “Trái Tim” Của Hệ Thống

Đây là yếu tố quyết định chi phí và hiệu năng.

Loại Tấm Tiêu Chuẩn Độ Dày Phổ Biến Cấu Hình Đạt 150 Phút (Tham Khảo) Đặc Điểm Nổi Bật 2026
Type F (Enhanced Type X) ASTM C1396 / EN 520 (Type DFH2IR) 12.7mm (1/2″), 15.9mm (5/8″) 3 lớp x 15.9mm (Tổng 47.7mm) hoặc 4 lớp x 12.7mm Chứa sợi thuỷ tinh + vermiculite/ceramic beads liều lượng cao. Giá cao nhưng mỏng gọn nhất.
Tấm Cốt Thép / Steel-board EN 520 (GMB) / JIS A 6901 12mm, 15mm, 18mm 2 lớp x 15mm + 1 lớp 12mm hoặc 2 lớp x 18mm (Tùy hệ) Cốt thép mạ kẽm 2 mặt. Khả năng chịu va đập, treo đồ cực tốt. Chịu lửa tự nhiên (A1).
Tấm Silicate Canxi (Calcium Silicate Board) EN 14308 / JIS R 3401 10mm – 20mm Thường dùng làm lớp lõi (Core) giữa 2 lớp Type F hoặc làm lớp ngoài cho hệ thống 240 phút. Không chứa giấy, chống nấm mốc tuyệt đối, A1. Giá rất cao.
XEM THÊM BÀI KHÁC  Tượng Ông Địa Bằng Gỗ: Hướng Dẫn Chọn Mua, Ý Nghĩa Phong Thủy Và Top Mẫu Hot Nhất Năm 2026

Cấu hình “Vàng” phổ biến 2026 cho EI 150 (Tối ưu chi phí – Hiệu năng):

  • Mặt A: 2 lớp tấm Type F 15.9mm (vít chồng chéo).
  • Lõi: Khung C100/C150 bước 400mm + Len khoáng mật độ 80-100 kg/m³, dày 50mm (hoặc lấp đầy khoang khung).
  • Mặt B: 2 lớp tấm Type F 15.9mm (vít chồng chéo).
  • Tổng bề dày vách: ~145mm – 155mm.
  • Lưu ý: Một số nhà thầu dùng cấu hình 3 lớp 12.7mm Type F mỗi mặt (Tổng 6 lớp) để giảm độ dày vách xuống ~130mm nhưng chi phí tấm và vít tăng cao.

2.3. Chất Cách Nhiệt (Insulation Core) – Yếu Tố Quyết Định Chỉ Số “I” (Insulation)

  • Vật liệu bắt buộc: Len khoáng (Mineral Wool / Rock Wool) hoặc Len thủy tinh (Glass Wool) không cháy (Euroclass A1).
  • Mật độ: 80 – 100 kg/m³ (Không dùng len mật độ 10-14 kg/m³ loại lót sàn/tranh – loại này chảy khi cháy, làm mất cách nhiệt).
  • Kích thước: Chiều rộng tấm len = Bước khung dọc (400mm hoặc 600mm). Chiều dày: 50mm hoặc 75mm (lấp đầy khoang khung C75/C100). Năm 2026, xu hướng dùng len khoáng dán màng nhôm (Faced foil) mặt trong để tăng phản xạ nhiệt và làm hàng rào hơi nước.
  • Cách lắp: Nén chặt, không khe hở, không ép biến dạng khung. Đảm bảo len bao phủ toàn bộ khung xương (khung không được lộ ra ngoài mặt len).

2.4. Hệ Thống Phụ Kiện Chống Cháy (Firestop Accessories) – “Chi Tiết Quyết Định Thành Bại”

Năm 2026, các đơn vị kiểm định (Khoa học Kỹ thuật PCCC, Quatest, TUV, SGS) kiểm tra cực kỹ các chi tiết này:

  1. Vít vặn chuyên dụng (Drywall Screws):
    • Vít phan (Phillips) đầu bẹp (Bugle head) mạ kẽm/đen.
    • Độ dài: Lớp 1: 25mm; Lớp 2: 35-41mm; Lớp 3: 55mm (để vít xuyên 2 lớp tấm vào khung).
    • Bước vít: 150mm – 200mm ở cạnh tấm và trung tâm tấm. Cấm vít quá thưa (>300mm) – nguyên nhân chính mất chuẩn E.
  2. Keo kết cấu tấm thạch cao (Joint Compound/Tape):
    • Keo bột base (Setting type – khô nhanh, độ bám cao) + Keo bột finishing (Ready-mix/Weight-light).
    • Băng keo vải thuỷ tinh (Fiberglass mesh tape) kháng lửa (bắt buộc, không dùng băng giấy thường). Băng keo phải có chứng chỉ PCCC.
  3. Phớt chữa khuyết chống cháy (Firestop Sealant/Mastic):
    • Dùng cho: Khe nối vách-trần, vách-sàn, vách-cột, khe xuyên t 뚫 (điện, ống nước, HVAC).
    • Loại: Phớt base Acrylic intumescent (phồng nở khi cháy) hoặc Silicone chống cháy. Đạt chuẩn EI 150/240. Năm 2026 bắt buộc có Declaration of Performance (DoP) theo CPR (EU) hoặc Chứng chỉ PCCC Việt Nam.
  4. Đai chống cháy cho khung (Track head deflection track / Fire-rated deflection head): Bắt buộc cho vách chạm trần chịu biến dạng (Deflection head) để vách không bị nén gãy khi khung cột thép nở ra khi cháy.

3. Tiêu Chuẩn Kiểm Định Và Chứng Chỉ Hợp Pháp (Cập Nhật 2026)

Để hợp pháp thi công và nghiệm thu PCCC năm 2026, hồ sơ vách ngăn phải có đủ “Bộ 3 Giấy Tờ”:

3.1. Báo Cáo Thử Nghiệm Chịu Lửa (Fire Test Report)

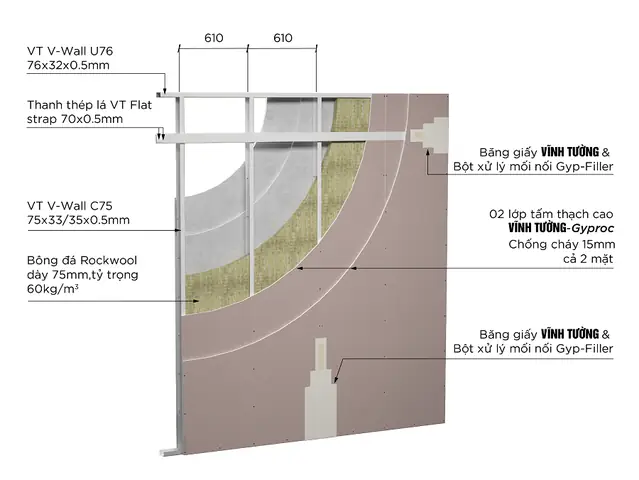

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

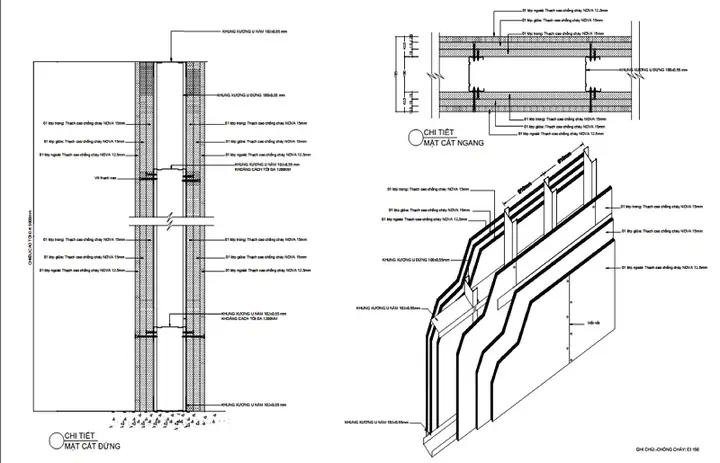

Vách Ngăn Thạch Cao Chống Cháy 150 Phút
  • Tiêu chuẩn thử nghiệm: TCVN 5888:2012 (ISO 834-1) hoặc EN 1364-1 (Non-loadbearing walls) hoặc ASTM E119 / UL 263.
  • Đơn vị thử nghiệm uy tín (Được Bộ Công An/Bo Xay Dung công nhận):
    • Trong nước: Viện Khoa học Kỹ thuật PCCC (MFPST), QUATEST 1, 2, 3, Viện Xây dựng (IBST), Trung tâm PCCC các tỉnh lớn.
    • Quốc tế: UL (Underwriters Laboratories), FM Global, Warringtonfire, Exova, TUV Rheinland, SGS (Báo cáo phải được công nhận qua MRA/ILAC).
  • Yêu cầu báo cáo: Phải ghi rõ Cấu tạo chi tiết toàn bộ hệ thống (Artwork/Drawing), loại tấm, nhãn hiệu tấm, loại khung, độ dày khung, bước khung, loại len, mật độ len, loại vít, bước vít, loại keo, băng keo, phớt. Báo cáo chỉ ghi “Tấm thạch cao Type X 15.9mm 3 lớp” mà không ghi khung, len, vít -> KHÔNG HỢP LỆ.

3.2. Chứng Chỉ Phù Hợp (Certificate of Conformity / CoC) / Chứng Nhận PCCC

  • Cấp bởi Tổ chức chứng nhận được chỉ định (Vietnam Certification Center – QUACERT, TUV, SGS, Bureau Veritas…).
  • Dựa trên báo cáo thử nghiệm + Đánh giá hệ thống quản lý chất lượng nhà máy sản xuất (ISO 9001) + Kiểm soát lấy mẫu theo dõi (Surveillance).
  • Năm 2026: Yêu cầu bắt buộc Chứng chỉ PCCC cho sản phẩm (Form X) theo Thông tư 16/2021/TT-BCA (hoặc văn bản thay thế mới nhất) đối với tấm thạch cao, keo, phớt, len khoáng. Hệ vách lắp ráp tại chỗ thường yêu cầu Biên bản kiểm tra lắp đặt của đơn vị thiết kế/giám sát + Chứng nhận hệ thống của nhà thầu chuyên môn (nếu có).

3.3. Văn Bàn Hướng Dẫn Thi Công & Bảo Trì (Installation & Maintenance Manual)

  • Do nhà sản xuất hệ thống (System Owner – ví dụ: Saint-Gobain/Vinh Tuong, Knauf, USG Boral, Elephant, Vinafacade, Gefa…) cung cấp.
  • Phải có bản tiếng Việt, ký tên người phụ trách kỹ thuật.
  • Mô tả chi tiết: Xử lý khe hở, lắp đặt hở kỹ thuật (penetration seals), xử lý góc, nối tấm, vít, bột, vệ sinh.

4. Quy Trình Thi Công Chuẩn “Kỹ Thuật Số” Năm 2026

Thi công vách 150 phút năm 2026 không chỉ “gắn tấm”, mà là quy trình Quality Control (QC) có bằng chứng số.

Giai Đoạn 1: Chuẩn Bị & Kiểm Tra Đầu Vào (Incoming QC)

  • Kiểm tra vật liệu: Check CO/CQ của lô tấm thạch cao, khung thép, len, vít, keo, phớt so với BOM (Bill of Materials) trong báo cáo thử nghiệm. Quan trọng: Kiểm tra mã vạch/QR code trên tấm thạch cao (năm 2026 các hãng lớn như Vinh Tuong, Knauf, USG Boral đã in QR truy xuất nguồn gốc).
  • Kiểm tra mặt bằng: Sàn, trần, cột đã hoàn thiện, sạch bụi, độ lệch cho phép (< 10mm). Đã hoàn thiện MEP thô (điện, ống nước, HVAC) xuyên vách.

Giai Đoạn 2: Đánh Dấu & Lắp Khung (Layout & Framing)

  • Đánh dấu laser: Dùng máy laser line 3D/5D định vị trục vách, cửa, hở. Xuất file điểm ra CSV để lưu hồ sơ.
  • Lắp khung U (Track) sàn/trần:
    • Dùng ốc nở (Anchor bolt) M6/M8/M10 bước ≤ 600mm, cách đầu khung ≤ 100mm.
    • Bắt buộc: Dán dải đệm cao su EPDM/Neoprene hoặc phun phớt chống cháy dưới chân khung U sàn/trần (đảm bảo kín khói/khí).
  • Lắp khung C (Stud):
    • Cắm khung C vào khung U, căn thẳng đứng (Plumb) bằng laser/mực treo.
    • Vít khung C vào khung U (vít vặn tự khoan 1016/1022) hoặc kẹp chuyên dụng.
    • Kiểm tra QC: Bước khung C (400mm), độ thẳng đứng (< 3mm/m), độ cong dọc (< 5mm/3m). Chụp ảnh lưu chứng据 QR code vị trí.

Giai Đoạn 3: Lắp Đặt Hệ Thống MEP Xuyên Vách (Penetration Sealing) – Giai Đoạn Quan Trọng Nhất

  • Trước khi gắn tấm mặt trong (Closed side).
  • Ống thoát nước (PVC/PP): Lắp Vành khóa chống cháy (Fire collar/Intumescent wrap) hai mặt vách. Năm 2026 khuyến nghị dùng loại có chứng chỉ EI 150 cho ống đường kính lớn (DN110-DN200).
  • Ống điện, cáp, khung khay cáp: Dùng Phớt chống cháy (Fire sealant) bơm đầy khe, có thể kết hợp Đệm len khoáng hoặc Mô-đun chống cháy mô-đun (Fire transit modules – Roxtec/Hilti/Sika) cho hở lớn.
  • Ống điều hòa (Duct): Lắp Van chặn lửa (Fire damper) kết nối vách bằng phớt/len khoáng dày.
  • QC: Chụp ảnh/video 360 độ từng hở trước khi gắn tấm che. Ký tên thợ thi công & giám sát.
XEM THÊM BÀI KHÁC  Top 50+ Bản Vẽ Nhà 2 Tầng Đẹp Nhất 2026: Mẫu Mới, Tiện Nghi, Phù Hợp Mọi Địa Hình

Giai Đoạn 4: Lắp Cách Nhiệt (Insulation)

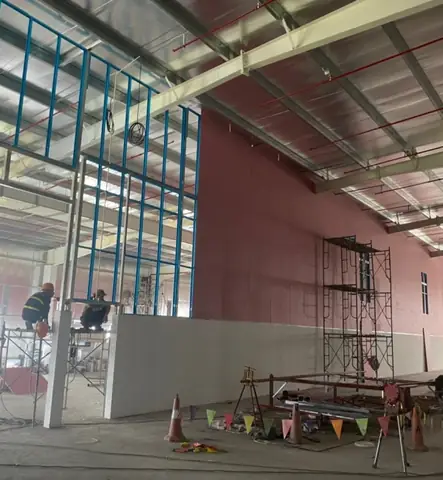

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

Vách Ngăn Thạch Cao Chống Cháy 150 Phút
  • Cắt tấm len khoáng chiều rộng = bước khung + 10-15mm (để nén chặt).
  • Lắp len từ trên xuống, nén chặt hai bên khung C. Không để khe hở giữa các tấm len (nối ngang bằng cách chèn thêm miếng len nhỏ).
  • Đảm bảo len bao trùm khung C (khung nằm trong lớp len).

Giai Đoạn 5: Gắn Tấm Thạch Cao (Boarding) – Nguyên Tắc “Chồng Chéo – Vít Chặt”

  • Thứ tự: Gắn mặt kín (Closed side) trước -> Lắp MEP mặt kia -> Gắn mặt mở (Open side).
  • Nguyên tắc chồng chéo (Staggered joints):
    • Nối ngang của lớp 1 không trùng nối ngang lớp 2 (cách nhau ≥ 400mm).
    • Nối dọc của lớp 1 không trùng nối dọc lớp 2 (cách nhau ≥ 1 khung C).
    • Nối tấm không được trùng vị trí khung ngang (Nogging) – nếu trùng phải bổ sung khung.
  • Kỹ thuật vít:
    • Vít cách cạnh tấm 10-15mm.
    • Bước vít 150mm (cạnh) và 200mm (trung tâm) – Kiểm tra bằng thước góc/vuông laser.
    • Mũi vít chìm ngang mặt tấm (không lõm sâu vỡ lõi, không lồi).
    • Vít xuyên qua các lớp tấm vào khung C. Lớp ngoài vít dài nhất.
  • Xử lý khe nối tấm (Joint treatment):
    1. Bôi keo base (Setting type) lắp băng keo vải thuỷ tinh (Fiberglass tape) chống cháy.
    2. Bôi keo base lớp 2 che kín băng.
    3. Bôi keo finishing (2-3 lớp) mài nhẵn.
    4. Năm 2026: Dùng máy bơm keo tự động (Bazooka/Automatic taper) cho dự án lớn để đảm bảo độ dày keo đồng đều, giảm hụi bụi.

Giai Đoạn 6: Xử Lý Chi Tiết Biên & Hở (Perimeter & Detailing)

  • Nối vách – Trần/Sàn/Cột: Bơm phớt chống cháy (Fire mastic) độ sâu ≥ 20mm, chiều rộng ≥ 10-15mm. Lắp dải đệm kháng lửa (Backer rod) trước khi bơm phớt.
  • Góc tường: Lắp góc thép/nhựa (Corner bead) vít cố định, bôi keo che kín.
  • Cửa, hở: Khung cửa chống cháy (Steel/Timber fire door frame) phải được bám chặt vào khung vách, khe hở bơm phớt/len khoáng đầy đủ.

Giai Đoạn 7: Hoàn Thiện & Nghiệm Thu (Finishing & Handover)

  • Mài nhẵn, quét keo nền (Sealer/Primer) chống kiềm.
  • Sơn/Trang trí theo thiết kế.
  • Hồ sơ nghiệm thu (As-built Documentation) năm 2026:
    • Bản vẽ As-built (CAD/PDF/BIM Model).
    • Nhật ký thi công có ký xác nhận hàng ngày.
    • Biên bản kiểm tra chất lượng (QC Checklist) từng mục: Khung, Len, Vít, Khe hở, Phớt, Bột.
    • Bộ ảnh/video chứng cứ (Đã ký số/timestamp) cho các節点 quan trọng (hở MEP, vít, len, phớt).
    • Chứng chỉ PCCC vật liệu, Báo cáo thử nghiệm hệ thống, Văn bản hướng dẫn thi công.
    • Cam kết bảo hành (Thường 5-10 năm cho hệ thống vách).

5. Top 5 Sai Lầm “Chết Người” Làm Mất Chuẩn 150 Phút (Cập Nhật 2026)

  1. “Mua tấm Type X 15.9mm 3 lớp là xong” – Quên khung, quên len, quên vít.
    • Thực tế: Hệ thống thử nghiệm dùng khung C100 bước 400mm, len 80kg/m³, vít bước 150mm. Thi công thực tế dùng khung C75 bước 600mm, không len, vít bước 300mm -> Cháy 30 phút là sập.
  2. Dùng len khoáng mật độ 10-14 kg/m³ (Loại lót sàn/tranh) thay cho len 80-100 kg/m³.
    • Hậu quả: Khi cháy, len mỏng chảy thành nước, tạo khe hở lớn -> Lửa/khói lấn qua tức thì (Mất tiêu chí E), nhiệt độ mặt không cháy tăng vọt (Mất tiêu chí I).
  3. Xử lý khe hở xuyên vách (MEP) bằng bông xi măng / keo bông / phớt thường.
    • Thực tế: Đây là “lỗ hổng tử huyết”. Năm 2026, kiểm tra PCCC cực kỳ khắt khe với Penetration Seals. Phải dùng hệ thống phớt/vành/đệm có chứng chỉ thử nghiệm riêng cho từng loại ống, kích thước, khoảng cách.
  4. Vít thưa, vít lõm sâu vỡ lõi thạch cao, vít không cắn vào khung thép.
    • Hậu quả: Tấm tách lớp (Delamination) khi nóng nở, khung nở ra -> Vách nứt to -> Lửa lấn qua.
  5. Không lắp khung ngang (Nogging) tại nối tấm dọc / Nối tấm trùng khung dọc.
    • Hậu quả: Nối tấm không có đỡ -> Nứt khi cháy do nở nhiệt -> Mất EI.

6. Bảng Giá Tham Khảo Thị Trường Việt Nam Năm 2026 (VAT 10% – Chưa Kể Thi Công)

Lưu ý: Giá biến động theo tỷ giá USD, giá xăng dầu, chính sách nhập khẩu. Giá dưới đây là mức trung bình thị trường TP.HCM/Hà Nội Quý 1/2026 cho dự án trung bình (500-2000m²).

Hạng Mục Đơn Vị Giá Tham Khảo (VNĐ) Ghi Chú
Tấm Thạch Cao Type F 15.9mm (Vinh Tuong/Knauf/USG/Elephant) m² 135.000 – 165.000 Giá nhập khẩu cao hơn. Cần 3 lớp/mặt = 6 lớp/m² vách.
Tấm Thạch Cao Type F 12.7mm m² 105.000 – 130.000 Cần 4 lớp/mặt = 8 lớp/m² vách.
Tấm Cốt Thép (Steel Board) 15mm (Gefa/Promat/Vinafacade) m² 280.000 – 380.000 Giá cao nhưng giảm lớp, giảm vít, tăng cứng.
Khung Thép C100x50x0.8mm Z180/Z275 thanh (3m/4m) 95.000 – 120.000 Tính ~2.5-3.0 thanh/m² vách.
Khung Thép U100x0.8mm thanh 75.000 – 95.000 Tính ~0.8-1.0 thanh/m² vách.
Len Khoáng 80-100 kg/m³ (50mm x 600mm x 1200mm) m² 45.000 – 65.000 Tính 1.0 – 1.1 m² len / 1 m² vách (hao hụt 10%).
Vít Vặn Thạch Cao (Hộp 1000 cái – loại 25/35/41/55mm) hộp 180.000 – 280.000 Tính ~1.5 – 2.0 hộp/m² vách (6 lớp).
Keo Bột Chống Cháy (Bao 20-25kg – Base/Finish) bao 120.000 – 180.000 Tính ~1.5 – 2.0 bao/m² vách.
Băng Keo Vải Thủy Tinh Chống Cháy (Cuộn 90m/150m) cuộn 85.000 – 130.000 Tính ~0.3 – 0.5 cuộn/m² vách.
Phớt Chống Cháy (Cartridge 300ml/600ml – Hilti/Sika/Bostik/Nullifire/VN) ống 120.000 – 250.000 Tùy loại (Acrylic/Silicone/Intumescent). Dùng cho khe biên, hở MEP.
Vành Khóa Chống Cháy Ống PVC (DN50-DN110) cái 85.000 – 220.000 Giá tăng theo đường kính.
— TỔNG CHI PHÍ VẬT LIỆU (Chỉ VL, 6 lớp Type F 15.9mm) — m² vách ~ 1.150.000 – 1.450.000 Chưa bao gồm: Phụ kiện nhỏ, vận chuyển, hao hụt, quản lý, lợi nhuận.
CÔNG NHÂN THI CÔNG (Gắn tấm, vít, bột, phớt – KHÔNG KẾ LẮP KHUNG/LEN) m² vách 180.000 – 280.000 Phụ thuộc độ phức tạp, chiều cao, điều kiện hiện trường.
LẮP KHUNG & CÁCH NHIỆT (Khung + Len + Vít khung) m² vách 120.000 – 180.000
TỔNG GIÁ THÀNH THI CÔNG HOÀN CHỈNH (VL + CN + Phụ kiện + QL) m² vách ~ 1.650.000 – 2.200.000 Mức giá EPC/Subcontract phổ biến 2026. Dự án lớn giảm 5-10%.

Mẹo tối ưu chi phí 2026: So sánh giải pháp Tấm Type F 3 lớp (6 lớp tổng) vs Tấm Cốt Thép 2 lớp (4 lớp tổng). Dù VL tấm cốt thép đắt gấp 2-3 lần, nhưng: Giảm 50% số lớp tấm -> Giảm 40% vít, keo, băng keo, công nhân gắn/bột, thời gian thi công, độ dày vách mỏng hơn (tăng diện tích sàn sử dụng). Với vách cao > 4m hoặc yêu cầu treo đồ nặng, Tấm cốt thép thường TCO (Total Cost of Ownership) thấp hơn.

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

7. Xu Hướng Công Nghệ Và Ứng Dụng Năm 2026

7.1. Số Hóa Quản Lý Chất Lượng (Digital QA/QC)

  • BIM 4D/5D: Mô hình hóa hệ vách ngăn (LOD 400) bao gồm khung, tấm, len, hở MEP, phớt. Tự động kiểm tra va chạm (Clash detection), xuất BOM chính xác, lên kế hoạch thi công 4D.
  • App/QC Mobile (Procore, Autodesk Construction Cloud, Fieldwire, hoặc App nội bộ): Checklist điện tử tại hiện trường, chụp ảnh có gắn tọa độ GPS/QR code khung/vị trí hở, ký điện tử, xuất báo cáo PDF/Excel real-time. Bắt buộc cho dự án Grade A, FDI, Nhà nước năm 2026.
  • Blockchain/QR Code truy xuất nguồn gốc: Scan QR trên tấm thach cao/khung thép -> Xem ngay CO, CQ, Báo cáo thử nghiệm, Lô sản xuất. Chống hàng giả, hàng nhái.
XEM THÊM BÀI KHÁC  Làm Bể Thủy Sinh Giá Rẻ 2026: Bí Quyết Tự Làm Bể Dep Đẹp Chuẩn Nghiệp Với Ngân Sách Tối Ưu

7.2. Vách Ngăn Tiền Chế (Prefabricated/Modular Partitions)

  • Xu hướng mạnh tại các nhà máy, data center, bệnh viện mô-đun năm 2026.
  • Khung + Tấm + Len + MEP được lắp ráp, bột, sơn nền tại nhà máy (Off-site) -> Vận chuyển module (kích thước container hoặc container chia) -> Lắp ráp tại hiện trường như “ghép lego”.
  • Ưu điểm: Kiểm soát chất lượng 100% tại nhà máy, giảm 70% thời gian thi công hiện trường, giảm rác thải, bụi, tiếng ồn. Đảm bảo chuẩn EI 150 dễ dàng hơn thi công tay (In-situ).
  • Thách thức: Vận chuyển, khe nối module-module tại hiện trường (cần phớt/đệm chuyên dụng), độ chính xác móng/cột hiện trường.

7.3. Vật Liệu “Xanh” & Phát Triển Bền Vững (Green Materials)

  • Tấm thạch cao tái chế (Recycled content): Các hãng lớn (Saint-Gobain, Knauf, USG) cam kết % पुनर्चक्र (Recycled gypsum từ FGD – khí thải điện nhiệt điện) lên tới 30-50% năm 2026. Giúp dự án đạt điểm LOTUS, LEED, EDGE, Green Mark.
  • Keo, phớt thấp VOC (Low VOC), không Formaldehyde: Tiêu chuẩn bắt buộc cho bệnh viện, trường học, văn phòng Grade A.
  • Len khoáng Ecose/Eco-friendly: Sử dụng chất kết dính sinh học (Bio-based binder) thay phenol-formaldehyde. Màu nâu tự nhiên, không mùi, thân thiện môi trường.

7.4. Hệ Thống Vách “Thông Minh” (Smart Partition Integration)

  • Tích hợp sẵn Cảm biến nhiệt/khói (IoT sensors), Dây cáp cảm biến nhiệt phân bố (DTS – Distributed Temperature Sensing), Hệ thống phun nước/Mist ngay trong khoang vách khi sản xuất tiền chế hoặc thi công.
  • Kết nối trung tâm quản lý tòa nhà (BMS/IBMS) để cảnh báo sớm, định vị chính xác điểm cháy trong vách.

7.5. Giải Pháp “All-in-One” Từ Nhà Cung Cấp Hệ Thống (System Supplier)

  • Năm 2026, chủ đầu tư/thầu chính xu hướng mua gói giải pháp (Package deal) từ các “System Owner” (Vinh Tuong Systems, Knauf Systems, USG Boral Systems, Promat, Hilti, Sika…) thay vì mua lẻ VL.
  • Gói bao gồm: Thiết kế chi tiết shopdrawing -> Cung cấp toàn bộ VL có CO/CQ -> Hướng dẫn/Đào tạo thi công -> Giám sát QC -> Cam kết nghiệm thu PCCC (Performance Guarantee). Giảm rủi ro pháp lý cho chủ đầu tư.

8. Lời Khuyên Chuyên Sâu Cho Các Đối Tượng Năm 2026

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

Vách Ngăn Thạch Cao Chống Cháy 150 Phút

Dành Cho Chủ Đầu Tư / Chủ Sở Hữu Dự Án (Owner/Developer)

  1. Yêu cầu “System Warranty” (Bảo hành hệ thống): Không chỉ bảo hành vật liệu, mà yêu cầu nhà thầu/nhà cung cấp hệ thống cam kết hiệu năng PCCC (EI 150) trong 10-15 năm.
  2. Chỉ định nhà thầu chuyên môn (Specialist Subcontractor): Không để thầu chính (Main Contractor) tự thi công vách PCCC bằng đội ngân hàng. Yêu cầu thầu chuyên vách có hồ sơ năng lực, chứng chỉ PCCC, dự án tương tự.
  3. Dự trù ngân sách thực tế: Đừng dùng giá “thạch cao thường” để dự toán vách 150 phút. Chênh lệch 3-5 lần. Tính cả chi phí kiểm định, nghiệm thu, hồ sơ.
  4. Sớm phối hợp MEP: Vách 150 phút rất “kín”. Mọi ống dẫn xuyên vách phải định vị chính xác trước khi gắn tấm. Thay đổi sau khi gắn tấm = phá vách -> Mất chuẩn -> Chi phí khổng lồ.

Dành Cho Kiến Trúc Sư / Kỹ Sư Thiết Kế (Architect/Designer)

  1. Vẽ chi tiết Shopdrawing chuẩn (LOD 400): Không chỉ vẽ “Vách thạch cao 150 phút”. Phải vẽ: Loại tấm, số lớp, khung C/U size/dày/bước, len mật độ/dày, vị trí khung ngang, chi tiết nối trần/sàn/cột (Deflection head detail), chi tiết hở MEP (Penetration schedule), chi tiết cửa/hở.
  2. Chỉ định hệ thống có Báo cáo thử nghiệm (Test Report) khớp 100%: Không chấp nhận “tương đương”. Nếu thiết kế khung C150 bước 300mm -> Báo cáo thử nghiệm phải là khung C150 bước 300mm.
  3. Tính toán Deflection (Biến dạng): Vách cao > 4m hoặc dưới trần thép nở nhiệt -> Phải thiết kế Deflection Head (Khung trần trượt) cho phép vách di chuyển dọc ±15-25mm mà không bị nén gãy.
  4. Chỉ định vật liệu A1 (Non-combustible): Len khoáng, tấm thạch cao, phớt, keo phải Euroclass A1. Cấm dùng vật liệu B1, B2 trong hệ vách PCCC.

Dành Cho Nhà Thầu Thi Công / Giám Sát (Contractor/Supervisor)

  1. Đào tạo nhân lực (Toolbox talk chuyên biệt): Thợ gắn tấm, thợ bột, thợ MEP phải hiểu tại sao phải vít bước 150mm, tại sao phải bơm phớt đầy khe. Năm 2026, nhiều đơn vị tổ chức thi chứng chỉ “Người thi công vách ngăn PCCC”.
  2. QC “First Time Right” (Làm đúng ngay lần đầu): Chi phí sửa chữa vách đã bột/sơn gấp 10-20 lần chi phí làm đúng lúc thô. Dùng Checklist điện tử, chụp ảnh chứng cứ trước khi che tấm.
  3. Quản lý vật liệu tại kho (Site Logistics): Tấm thạch cao Type F hấp ẩm rất nhanh -> Mềm, nứt, nấm. Phải kho khô, né trần, đệm pallet, bao bọc nilon. Hết hạn sử dụng (thường 6-12 tháng từ NSX) -> Không được dùng.
  4. Bảo vệ thành phẩm: Sau khi hoàn thiện, bọc vách bằng tấm Corrugated/PP hoặc vải canvas để tránh va đập, bẩn, ướt từ các hạng mục khác (sơn, ép xi măng, gạch…).

9. Kết Luận

Vách ngăn thạch cao chống cháy 150 phút không còn là một hạng mục “thử thách” mà đã trở thành tiêu chuẩn bắt buộc (Baseline) cho an toàn PCCC tại các công trình quan trọng năm 2026. Sự khác biệt giữa “Có vách” và “Có vách đạt chuẩn EI 150” nằm ở: Hệ thống vật liệu chứng minh (Tested System), Quy trình thi công có kiểm soát (Controlled Process) và Hồ sơ nghiệm thu có bằng chứng (Evidenced Documentation).

Việc đầu tư đúng kỹ thuật, đúng vật liệu, đúng quy trình từ đầu không chỉ giúp dự án đạt nghiệm thu PCCC một lần, tránh phạt hành chính, tránh rủi ro cháy nổ thiệt hại người/tài sản, mà còn tối ưu chi phí vòng đời (LCC), tăng giá trị tài sản và đáp ứng xu hướng xây dựng xanh, số hóa. Hãy chọn đối tác cung cấp giải pháp hệ thống (System Solution) uy tín, yêu cầu minh chứng đầy đủ và quản lý chất lượng “chữ số” để biến hạng mục vách ngăn từ “chi phí sinh ra” thành “đầu tư an toàn sinh lời”.

Lưu ý: Bài viết cung cấp thông tin tham khảo kỹ thuật tổng hợp dựa trên các tiêu chuẩn Việt Nam (TCVN, QCVN), quốc tế (EN, ASTM, UL) và thực tiễn thị trường năm 2026. Các thông số kỹ thuật chi tiết, bảng giá chính xác, hồ sơ pháp lý dự án cụ thể vui lòng liên hệ trực tiếp với các nhà cung cấp hệ thống vách ngăn có chứng chỉ PCCC hợp lệ (Vinh Tuong, Knauf, USG Boral, Promat, Hilti, Sika, các đơn vị thi công chuyên nghiệp) để được tư vấn, thiết kế Shopdrawing và báo giá chính xác.
