Khi bước vào năm 2026, thị trường bất động sản và xây dựng tại Việt Nam tiếp tục chứng kiến những biến động đáng kể về chi phí nguyên vật liệu và đặc biệt là tiền công xây dựng nhà. Việc nắm rõ các mức giá nhân công mới nhất không chỉ giúp chủ đầu tư (chủ nhà) lập ngân sách chính xác, tránh phát sinh chi phí ngoài dự kiến, mà còn là cơ sở quan trọng để đàm phán, ký hợp đồng rõ ràng, minh bạch với thầu包工 (thầu phụ/thầu chính).
Bài viết dưới đây tổng hợp đầy đủ, chi tiết nhất bảng giá tiền công xây dựng nhà năm 2026 theo nhiều hình thức tính toán phổ biến (theo m² sàn, theo khối lượng hạng mục, theo gói thô/hoàn thiện), kèm theo phân tích các yếu tố ảnh hưởng, xu hướng mới và lời khuyên thực chiến từ các chuyên gia giám sát công trình.
1. Tổng Quan Thị Trường Nhân Công Xây Dựng Năm 2026: Điểm Nổi Bật Mới
So với các năm 2023 – 2024, năm 2026 ghi nhận một số thay đổi cấu trúc trong chi phí nhân công:
Tăng trưởng trung bình 8-12% so với cuối 2024: Do lạm phát, chi phí sinh hoạt tăng, và thiếu hụt lao động thợ tay nghề cao (đặc biệt là thợ điện, nước, sơn, gạch men, nhôm kính).
Sự dịch chuyển sang “Gói trọn gói” (Package): Chủ đầu tư ưu tiên ký hợp đồng trọn gói (bao cả vật liệu chính + nhân công + quản lý) hoặc tách gói “Thô + Hoàn thiện” thay vì thuê từng hạng mục lẻ tẻ để giảm rủi ro pháp lý và quản lý tiến độ.
Công nghệ hóa quản lý: Nhiều đơn vị thầu lớn áp dụng phần mềm quản lý công trình (như Procore, Fieldwire, hoặc các app nội bộ) để chấm công, xác nhận khối lượng hàng ngày, giúp minh bạch hóa tiền công.
Yêu cầu an toàn lao động & môi trường khắt khe hơn: Chi phí đảm bảo an toàn lao động (đồ bảo hộ, rào chắn, net an toàn, phun bụi) được tính riêng hoặc nhúng vào đơn giá nhân công, không còn là chi phí “ngầm” như trước.
2. Bảng Giá Tiền Công Xây Dựng Nhà Theo M² Sàn (Phổ Biến Nhất 2026)
Đây là phương pháp ước lượng nhanh nhất, thường dùng ở giai đoạn sơ bộ hoặc ký hợp đồng trọn gói nhà dân phố, nhà phố thương mại nhỏ. Giá dưới đây CHƯA BAO GỒM VẬT LIỆU (chỉ là tiền công, công cụ máy móc cầm tay, điện nước thi công, quản lý tiểu đoàn), áp dụng cho nhà dân phố 1-3 tầng, diện tích sàn 50-150m² tại các đô thị lớn (Hà Nội, TP.HCM, Đà Nẵng, Cần Thơ).
2.1. Tiền Công Xây Thô (Móng – Khung – Bao Che – Đóng Hộp)
Hạng Mục / Loại Hình
Đơn Giá Tham Khảo 2026 (VNĐ/m² sàn)
Ghi Chú
Nhà dân phố tiêu chuẩn (1-3 tầng, khung BTCT cốt thép chuẩn)
1.650.000 – 2.100.000
Bao gồm: Đào móng, đóng cốt, gàn ép bê tông, xây tường bao, trát mỏng, làm mái, sàn, cầu thang. Không bao gồm: Xử lý nền yếu, palang, móng cọc.
Nhà phố thương mại / Văn phòng (4-6 tầng, tiêu chuẩn cao)
2.200.000 – 2.800.000
Yêu cầu cốt thép đai dày, bê tông cốt M250-M300, khó khăn thi công cao, cần máy nâng, cốt thép lắp sẵn.
Nhà tiền chế (Precast) / Khung thép
1.200.000 – 1.600.000
Nhanh hơn, ít thợ hơn nhưng đòi hỏi đội ngũ lắp đặt chuyên nghiệp, cẩu xe nặng.
Phụ phí độ khó (Khoảng cách chật, đường vào nhỏ, đô thị đặc biệt)
+ 15% – 30%
Áp dụng cho lô góc, ngõ hẹp < 2.5m, phải vận chuyển vật liệu bằng tay/xích lô.
Lưu ý quan trọng 2026: Giá “m² sàn” thường tính theo tổng diện tích sàn các tầng (GFA). Một số thầu tính theo diện tích mặt sàn xây dựng (GIA – chỉ tính tầng 1) nhân với hệ số tầng. Cần thống nhất rõ ràng trong hợp đồng.

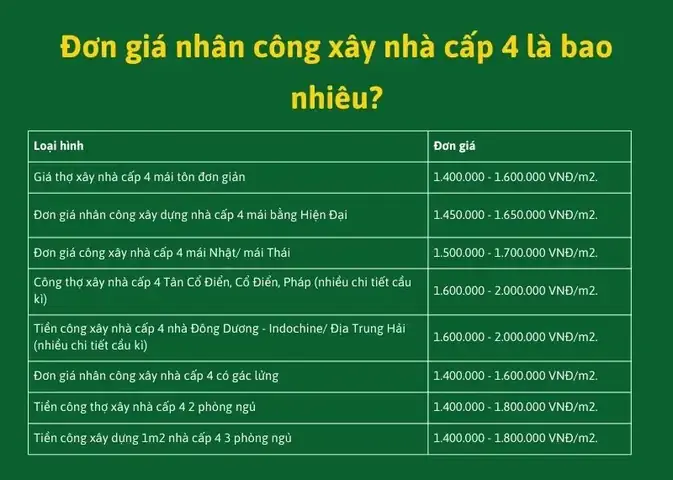

Tiền Công Xây Dựng Nhà
Có thể bạn quan tâm: Tính Chi Phí Xây Nhà Online 2026: Công Cụ, Quy Trình & Bí Quyết Dự Toán Chuẩn Xác Đến 95%
2.2. Tiền Công Hoàn Thiện (Điện – Nước – Sơn – Gạch – Nhôm Kính – Nội Thất Cố Định)
Gói hoàn thiện biến động rất lớn tùy cấp độ hoàn thiện (Standard – Cao cấp – Sang trọng). Dưới đây là mức giá tiền công tham chiếu cho cấp độ Tiêu chuẩn – Cao cấp (Mid-high end) phổ biến năm 2026:
Hạng Mục Hoàn Thiện
Đơn Giá Tiền Công 2026 (VNĐ/m² sàn)
Chi Tiết Bao Gồm
Hệ thống Điện – Thông minh – PCCC
350.000 – 550.000
Đào rào,穿 ống, kéo dây, lắp thiết bị (ổ cắm, công tắc, đèn, tủ điện, cảm biến, báo cháy). Không bao gồm thiết bị, dây cáp chính.
Hệ thống Nước – Thoát – Nóng lạnh
280.000 – 420.000
Lắp ống PPR/PERT/HDPE, vệ sinh, bồn cầu, vòi, bơm tăng áp, bình nóng lạnh, xử lý nước thải.
Trát – Sơn – Vệ sinh (Sơn nội thất Dulux/Nippon/Jotun cao cấp)
3. Bảng Giá Tiền Công Theo Khối Lượng Hạng Mục (Chi Tiết Cho Hợp Đồng Lumpsum/Đo Đạc)
Phương pháp này chính xác, công bằng nhất, dùng cho hợp đồng đo đạc thực tế (Re-measurement) hoặc kiểm soát chi tiết. Giá dưới đây là đơn giá nhân công thuần túy (không vật liệu), năm 2026, khu vực miền Bắc/Trung tâm đô thị.
3.1. Hạng Mục Móng & Khung (Cốt Thép & Bê Tông)
Hạng Mục
Đơn Vị
Đơn Giá 2026 (VNĐ)
Ghi Chú Kỹ Thuật
Đào móng tay / máy nhỏ
m³
80.000 – 120.000
Tùy độ cứng đất, độ sâu, có cần chống trơn không.
Đóng cốt thép móng, cột, dầm, sàn
Tấn
3.500.000 – 4.500.000
Bao gồm: Cưa, uốn, đóng, đai, hàn (nếu có), sơn chống rỉ đầu neo. Thép đai dày, cột nhiều nút giá cao hơn.
Gàn ép bê tông (Hệ thống gàn thép/vải/nhựa)
m² bê tông
180.000 – 280.000
Gàn sàn, dầm, cột, tường. Bao gồm lắp, tháo, vệ sinh, bôi dầu. Gàn sàn phẳng giá thấp hơn gàn dầm cột.
Đổ bê tông (Máy bơm/bánh xe)
m³
350.000 – 500.000
Rung bê tông, ép mặt, bảo dưỡng (phun nước, che nỉ). Bê tông M250-M300.
Cách tính: Giá 1 m² sàn trọn gói (VD: 6.500.000 – 12.000.000 VNĐ/m² tùy cấp độ).
Ưu điểm: Chủ nhà “chìa khóa vào ở”, không lo vật liệu, tiến độ, chất lượng do thầu cam kết. Hợp đồng rõ ràng, ít phát sinh.
Nhược điểm: Giá cao nhất (thầu tính rủi ro, lợi nhuận, quản lý ~15-20%). Khó kiểm soát chất lượng vật liệu đầu vào nếu không có giám sát độc lập. Dễ tranh chấp khi thay đổi thiết kế.
Phù hợp: Chủ nhà bận rộn, ít kiến thức kỹ thuật, ngân sách dư dả, nhà phố tiêu chuẩn.
4.2. Hình Thức 2: Thầu Tách Gói (Package Split) – XU HƯỚNG PHỔ BIẾN NHẤT 2026
Cấu trúc:
Gói Thô (Civil): Móng, khung, bao che, đóng hộp. (Tiền công ~1.8-2.2tr/m² hoặc Lumpsum).
Gói MEP (Điện – Nước – PCCC – Thông minh). (Tiền công ~600k-900k/m²).
Gói Nội thất cố định (Tủ bếp, áo, vanity). (Tiền công riêng).
Ưu điểm: Tối ưu chi phí (tiết kiệm 10-15% so với trọn gói). Chủ động chọn vật liệu chính (gạch, sơn, nhôm, thiết bị MEP). Dễ kiểm soát chất lượng từng gói. Dễ thay thế thầu nếu sai phạm.
Nhược điểm: Chủ nhà phải quản lý tiến độ giao nhau giữa các gói (thô xong mới MEP vào, MEP xong mới hoàn thiện vào). Cần người giám sát (Giám sát tư nhân hoặc chủ nhà am hiểu). Phát sinh tại ranh giới gói (VD: MEP hàn ống xong để lại vết bẩn cho gói sơn/gạch).
Phù hợp: Chủ nhà có thời gian, am hiểu cơ bản, muốn kiểm soát chất lượng/vật liệu, ngân sách tối ưu.
4.3. Hình Thức 3: Thuê Theo Ngày / Theo Hạng Mục (Labor Only – Daywork/Measurement)
Cách tính: Trả theo ngày công (VNĐ/ngày/người) hoặc theo khối lượng thực tế đo đạc (VNĐ/m², m³, m, cái).
Mức lương ngày 2026 (Tham khảo):
Thợ phổ thông (cưa gàn, gạch bê tông, vác vật liệu): 450.000 – 600.000 VNĐ/ngày.
Thợ có tay nghề (thợ cốt, thợ xây gạch, thợ trát, thợ điện/nước cơ bản): 650.000 – 900.000 VNĐ/ngày.
Thợ cao cấp (Thợ sơn decor, thợ gạch lớn, thợ nhôm kính, thợ điện/nước hệ thống phức tạp, thợ nội thất): 1.000.000 – 1.500.000 VNĐ/ngày.
Ưu điểm: Linh hoạt tuyệt đối, chỉ trả công việc làm được. Phù hợp sửa chữa, tu sửa, hạng mục nhỏ.
Nhược điểm: Rủi ro tiến độ cực cao (thợ chậm, vắng mặt). Chất lượng không cam kết. Chủ nhà phải mua toàn bộ vật liệu, dụng cụ, quản lý an toàn, vệ sinh. Dễ phát sinh chi phí ảo (báo ngày công ảo).
Phù hợp: Công trình nhỏ, tu sửa, chủ nhà là kỹ sư/CTS có mặt liên tục.
5. 5 Yếu Tố Quyết Định Mức Tiền Công Năm 2026 (Ngoài Bảng Giá Chung)
Đừng chỉ nhìn bảng giá mà quên các “chi phí ẩn” này, chúng có thể làm tăng tổng tiền công 20-40%:
5.1. Độ Phức Tạp Của Thiết Kiến (Design Complexity)
Nhà “hộp” (vuông vức, ít góc ngoặc, sàn phẳng, trần phẳng): Hệ số 1.0 (Giá bảng).
Nhà thiết kế độc đáo: Trần cong, trần đa tầng, nhiều góc cong, sàn dốc, tường cong, cầu thang xoắn, hồ bơi, sân thượng phức tạp. Hệ số 1.3 – 1.8. Thợ làm chậm, hao hụt vật liệu cao, cần khuôn mẫu đặc biệt.
5.2. Điều Kiện Thi Công & Địa Hình (Site Condition)
Đường vào xe tải/xe cẩu: Dễ dàng -> Hệ số 1.0. Ngõ hẹp < 3m, xe không vào được -> Hệ số 1.25 – 1.5 (Vận chuyển bằng tay, xích lô, máy bơm bê tông xa).
Địa hình: Lô bằng, đất tốt -> 1.0. Lô thấp (cần bồi đất), lô dốc, đất mềm (cần palang, móng cọc) -> Tăng chi phí móng & vận chuyển.
Khoảng cách lân cận: Nhà dính ranh, phải làm tường chắn, neo đất, bảo vệ công trình lân cận -> Phát sinh lớn.
5.3. Yêu Cầu Chất Lượng & Tiêu Chuẩn Kiểm Tra (QC/QA Standard)
Tiêu chuẩn “Chuẩn kỹ thuật, chuẩn thẩm mỹ, chống thấm 10 năm, phẳng vuông ±3mm”: Yêu cầu thợ tay nghề cao, làm chậm, kiểm tra liên tục, tháo làm lại nếu sai. Tăng 15-25% tiền công.
5.4. Quản Lý An Toàn, Môi Trường & Pháp Lý (HSE & Legal)
Năm 2026, kiểm tra an toàn lao động (Đồ bảo hộ, rào chắn hố móng, net an toàn tầng, phun bụi, xử lý nước thải thi công) là bắt buộc.
Chi phí này thường chưa có trong đơn giá m² của thầu nhỏ. Cần yêu cầu thầu báo giá riêng hoặc cam kết tuân thủ trong hợp đồng. Ước tính 50.000 – 100.000 VNĐ/m² sàn cho an toàn/môi trường.
5.5. Thời Gian Thi Công (Progress Schedule)
Thi công bình thường (12-18 tháng/nha phố): Giá chuẩn.
Yêu cầu “fast-track” (nén tiến độ 30-50%): Phải tăng ca, tăng ca nhân lực, làm đêm, dùng phụ gia bê tông nhanh, sơn nhanh khô. Tăng 20-35% tiền công. Rủi ro nứt, hỏng hóc sau này cao.
6. Chi Phí Phát Sinh Thường Gặp (Variation Orders – VO) Năm 2026
Dù hợp đồng chặt chẽ đến đâu, VO (Thay đổi/Phát sinh) gần như không thể tránh khỏi. Hãy dự trù Quỹ dự phòng 10-15% tổng giá trị hợp đồng cho các mục sau:
Thay đổi thiết kế trong thi công: Di chuyển tường, đổi kích thước cửa sổ, thêm điểm điện/nước, thay đổi vật liệu hoàn thiện (VD: đổi gạch 60×60 sang 120×120 -> tốn keo gạch, tốn công cắt, tốn fugi).
Xử lý nền yếu / Đào gặp vật cản: Đào móng gặp suối ngầm, đất bùn, móng cũ, đá đập -> Phải xử lý nền (thay đất, đầm, palang, móng cọc). Chi phí rất lớn, khó dự báo trước.
Yêu cầu của Ban QLĐT / Phường / Xã: Yêu cầu sơn tường rào màu đồng bộ, làm thêm sàn thoát nước, lắp camera an ninh, làm lại cửa ra vào theo quy hoạch.
Tăng cường hạng mục do kiểm soát chất lượng: Tháo làm lại cột dầm sai vị trí, trát lại tường không vuông, chống thấm lại WC không đạt.
Biến động giá vật liệu (nếu hợp đồng không cố định giá vật liệu): Thép, xi măng, gạch, nhôm tăng giá trong quá trình thi công.
Mẹo 2026: Trong hợp đồng, ghi rõ: “Mọi thay đổi thiết kế, khối lượng phải có Văn bản yêu cầu (RFI/Change Order) ký bởi Chủ đầu tư & Giám sát, có bảng giá đơn vị (Unit Rate) thống nhất trước mới được thực hiện. Không làm trước, tính sau.”
7. Quy Trình Thanh Toán Tiền Công An Toán (Payment Schedule 2026)
Không bao giờ trả trước quá 30% giá trị hợp đồng. Lịch thanh toán chuẩn gắn với Mốc nghiệm thu (Milestone):
Kỳ Thanh Toán
Mốc Nghiệm Thu (Milestone)
Tỷ Trọng %
Nội Dung Kiểm Tra Chính
Kỳ 1: Tiền đặt cọc / Khởi công
Ký hợp đồng, bàn giao mặt bằng, cấp phép xây dựng
10% – 15%
Kiểm tra giấy phép, bản vẽ thi công, bảo hiểm an toàn, vật liệu đầu vào mẫu.
Kỳ 2: Hoàn thành Móng & Sàn 1 (hoặc Khung tầng 1)
Nghiệm thu móng, cột tầng 1, sàn tầng 1 (trước khi đổ bê tông sàn 1)
20% – 25%
Kiểm tra cốt thép (số lượng, đường kính, khoảng cách, neo móng), kích thước móng, bê tông thử khối.
Kỳ 3: Hoàn thành Khung thô (Lên nóc)
Đổ xong sàn nóc/mái, khung hoàn thiện
25% – 30%
Kiểm tra cột, dầm, sàn các tầng: cốt thép, kích thước, bê tông, vết nứt, độ phẳng.
Kỳ 4: Hoàn thành Bao che & Hệ thống MEP thô
Xây xong tường bao, trát xong, lắp xong ống điện/nước trong tường/sàn, thử áp lực nước, kiểm tra ống điện
15% – 20%
Rất quan trọng: Chụp ảnh/Video ống điện/nước trong tường/sàn trước khi trát/đóng gạch. Thử áp lực nước 1.5x áp lực thiết kế.
Kỳ 5: Hoàn thành Hoàn thiện thô (Sơn lót, Gạch thô, Nhôm kính)
Kiểm tra độ phẳng sàn, góc vuông, độ bám gạch, khe fugi đều, nhôm kính mở/đóng kín, silicone.
Kỳ 6: Hoàn thành Tổng thể & Bàn giao
Sơn mặt xong, fugi xong, lắp xong vệ sinh, điện, nội thất, vệ sinh công trình, nghiệm thu hoàn công
10% – 15%
Nghiệm thu chức năng: Điện nước chạy tốt, không rò rỉ, sơn đẹp, gạch không rung, cửa kín, an toàn cháy nổ. Lập BB nghiệm thu, bảo hành.
Kỳ 7: Tiền bảo hành (Retention)
Giữ lại sau bàn giao
5% – 10%
Trả sau 12 tháng (hoặc theo hợp đồng) nếu không phát sinh lỗi bảo hành.
Lưu ý: Tỷ trọng % tùy thương lượng, nhưng tổng 3 kỳ đầu không quá 50-60%. Giữ kỳ cuối (10-15%) để “nắm chắc” chất lượng hoàn thiện.

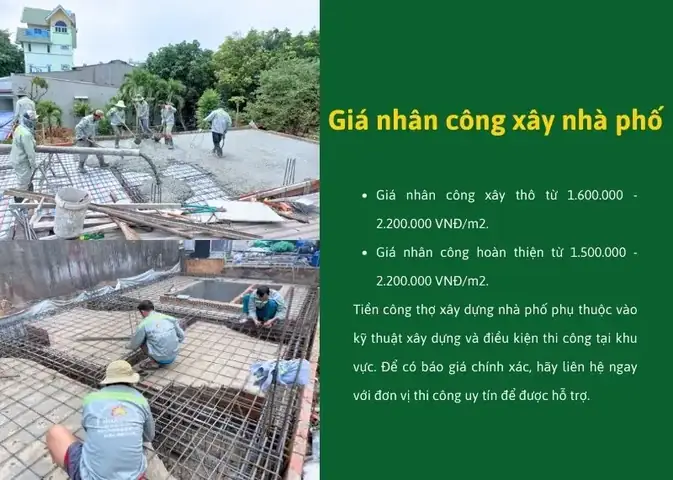

Tiền Công Xây Dựng Nhà
Có thể bạn quan tâm: Xu Hướng Xây Nhà Đẹp Diện Tích Nhỏ 2026: Giải Pháp Tối Ưu Không Gian, Nâng Tầm Cuộc Sống Hiện Đại
8. Mẫu Hợp Đồng / Phụ Lục Kỹ Thuật Bắt Buộc Phải Có (Checklist 2026)
Để tránh tranh chấp tiền công, hợp đồng phải đính kèm các phụ lục sau (bắt buộc năm 2026):
Bảng đơn giá đơn vị (BOQ – Bill of Quantities) chi tiết: Liệt kê hết hạng mục, đơn vị, đơn giá nhân công (và vật liệu nếu tách). Cơ sở để tính VO.
Bản vẽ thi công đã duyệt (Approved for Construction – AFC): Ký tên, đóng dấu mọi trang bởi Chủ đầu tư, Thầu, Giám sát. Mọi thay đổi phải có bản vẽ sửa đổi (Revision).
Kế hoạch thi công & Tiến độ (Schedule): Diagram Gantt, đường găng (Critical Path). Cam kết phạt chậm tiến độ (Liquidated Damages – LD): Thường 0.1% – 0.5% giá trị hợp đồng/ngày chậm, tối đa 5-10% GTHT.
Quy trình kiểm soát chất lượng (QC Plan): Tần suất kiểm tra (ngày/tuần), tiêu chuẩn chấp nhận (Acceptance Criteria – VD: độ phẳng sàn < 3mm/2m, độ dốc WC 1-2%), mẫu test (thử khối bê tông, thử áp lực nước, test độ bám gạch).
Cam kết An toàn lao động & Môi trường (HSE Plan): Danh sách đồ bảo hộ, biện pháp phòng cháy chữa cháy, xử lý rác thải, phun bụi.
9. Xu Hướng Mới Năm 2026 Ảnh Hưởng Đến Tiền Công & Cách Tối Ưu Chi Phí
9.1. Xây Dựng Thông Minh & Công Nghệ Mới
BIM (Building Information Modeling) cho nhà dân: Đơn vị thầu lớn dùng BIM để tách khối lượng chính xác, giảm hao hụt, giảm va chạm MEP-Kiến trúc -> Giảm tiền công sửa chữa, làm lại.
Tiền chế (Precast) & Khung thép nhẹ (LGSF): Tăng tốc độ, giảm nhân công hiện trường (giảm 30-40% thời gian khung), nhưng đòi hỏi thiết kế chính xác, vận chuyển/lắp đặt chuyên nghiệp. Tiền công lắp đặt cao hơn nhưng tổng thời gian ít hơn.
Robot/Cobot trong xây dựng: Bắt đầu xuất hiện cho trát tường máy, sơn phun máy, hàn ống tự động. Giảm thợ phổ thông, tăng kỹ sư vận hành.
Yêu cầu vật liệu xanh (xi măng thép, gạch không nung, sơn thấp VOC, keo xanh).
Quy trình thi công: Phân loại rác tại nguồn, tái chế cốt thép/gạch vụn, tiết kiệm nước/điện thi công.
Ảnh hưởng tiền công: Tăng ~3-5% chi phí quản lý/giám sát, nhưng tăng giá trị bất động sản và giảm chi phí vận hành sau này.
9.3. Nhà Thông Minh (Smart Home) Chuẩn Matter/Thread
Hệ thống điện không còn là kéo dây đơn thuần. Yêu cầu: Hạ tầng dây Cat6/Fiber về mọi phòng, trung tâm điều khiển, gateway Matter, cảm biến Zigbee/Thread, board mạch thông minh.
Tiền công điện năm 2026: Tăng do độ phức tạp lập trình, cấu hình, tích hợp hệ thống (đèn, rèm, điều hòa, cửa, an ninh, năng lượng). Cần thợ điện có chứng chỉ nhà thông minh.
9.4. Cách Tối Ưu Chi Phí Tiền Công Cho Chủ Nhà 2026
Đầu tư bản vẽ thi công chi tiết (Shop Drawing) trước khi ký hợp đồng: Tốn 50-100tr thiết kế nhưng tiết kiệm hàng trăm triệu tiền công phát sinh, làm lại, tranh chấp.
Chọn hình thức “Tách gói có Giám sát độc lập”: Thuê KTS Giám sát (Giám sát tư nhân) tách biệt với Thầu. Chi phí ~1-2% GTHT nhưng kiểm soát chặt chẽ khối lượng, chất lượng, an toàn, tiến độ. ROI cao nhất.
Mua trực tiếp Vật liệu chính (Main Materials): Xi măng, thép, gạch, sơn, nhôm, thiết bị điện/nước, vệ sinh. Chủ nhà so sánh giá, kiểm soát chất lượng, tránh thầu chèn ép giá/vật liệu kém. Thầu chỉ nhận tiền công.
Ký hợp đồng Lumpsum (Cố định tổng giá) cho gói Thô & Hoàn thiện: Với BOQ chi tiết, bản vẽ AFC rõ ràng. Tránh hợp đồng “đo đạc thực tế” nếu không có Giám sát am hiểu đo đạc.
Quản lý tiến độ “Tuần – Tuần”: Họp tiến độ hàng tuần (Weekly Meeting) với Thầu, Giám sát. Cập nhật Look-ahead 3 tuần. Giải quyết vướng mắc ngay (RFI, vật liệu, thiết kế).
Đào tạo/Khuyến khích thợ địa phương (nếu xây tại quê/nông thôn): Kết hợp thợ địa phương (rẻ, biết đất biết người) + KTS/Trưởng nhóm kỹ thuật dẫn dắt. Giảm chi phí ăn ở, đi lại cho thợ ngoại tỉnh.
10. Câu Hỏi Thường Gặp (FAQ) Về Tiền Công Xây Nhà Năm 2026
Tiền Công Xây Dựng Nhà
Q1: Tiền công “m² sàn” có bao gồm tiền thi công hố ga, hố thải, đường thoát nước ngoài sân không?
A: Thường KHÔNG. Hố ga, hố thải, đường ống thoát nước雨水/đời sống ra công cộng, sân vườn, cổng, rào chắn thuộc hạng mục Ngoài công trình (External Works). Cần báo giá riêng hoặc làm rõ trong hợp đồng.
Q2: Năm 2026, tiền công thợ xây gạch block (gạch không nung) có khác gạch đỏ không?
A: Có. Xây gạch block (20x20x40 hoặc 10x20x40) nhanh hơn, nhẹ hơn, keo dính mỏng -> Tiền công rẻ hơn ~15-20% so với xây gạch đỏ truyền thống (gạch 5x10x20, trát mác dày). Nhưng gạch block yêu cầu trát vững chắc, chống nứt kỹ thuật cao hơn.
Q3: Tiền công sơn tường năm 2026 có bao gồm tiền shaltec (chống kiềm) và mài không?
A: Bảng giá trên (110-160k/m²) ĐÃ BAO GỒM quy trình chuẩn: Cạo vỏ cũ/sần -> Shaltec (1 lớp) -> Sơn lót (1 lớp) -> Mài -> Sơn mặt (2 lớp). Nếu tường mới (vừa trát xong) chỉ cần Shaltec + Lót + Mặt. Nếu sơn lại tường cũ (cạo vỏ, sửa vết nứt, khử nấm) -> Tăng 50.000 – 100.000 VNĐ/m².
Q4: Làm sao biết thầu báo giá tiền công “hời” hay “chặt”?
A: So sánh với Bảng giá tham chiếu Bộ Xây Dựng (nếu có cập nhật 2025/2026) hoặc Bảng giá đơn vị (Unit Rate) của các tổng thầu lớn (Coteccons, Hoa Binh, Licogi, các công ty tư vấn giám sát uy tín). Mời 3-5 đơn vị thầu trùm/gói thô báo giá cùng 1 BOQ, bản vẽ để so sánh (Bidding). Chênh lệch > 15% cần làm rõ.
Q5: Có nên thuê thầu “bà già/ông già” (nhóm thợ lẻ, không công ty, không hợp đồng) để rẻ không?
A:KHÔNG KHUYẾN NGHỊ cho công trình mới xây toàn bộ. Rủi ro: Không có pháp nhân chịu trách nhiệm, không bảo hành, an toàn lao động 0 đồng (tai nạn -> chủ nhà chịu trách nhiệm hình sự/dân sự), chất lượng không kiểm soát, dễ “chạy tiền”, “chạy việc” giữa chừng. Chỉ dùng cho sửa chữa nhỏ, tu sửa nhẹ.
Q6: Tiền công lắp đặt hệ thống năng lượng mặt trời mái nhà (Rooftop Solar) năm 2026 tính sao?
A: Tách biệt hoàn toàn. Tính theo kWp (Kilowatt peak). Mức giá lắp đặt (bao gồm khung, lắp pan, inverter, dây cáp, kết nối lưới, đăng ký hai chiều) năm 2026 dao động 12.000.000 – 18.000.000 VNĐ/kWp (tùy loại pan, inverter, cấu trúc mái). Không tính theo m² sàn nhà.
Q7: Năm 2026, có bắt buộc bảo hiểm xây dựng (CAR – Contractor’s All Risks) không?
A: Theo Luật Xây dựng & Luật Doanh nghiệp, các công trình quy mô lớn, công cộng BẮT BUỘC. Nhà dân phố nhỏ thường KHÔNG BẮT BUỘC theo luật nhưng RẤT KHUYẾN NGHỊ mua. Phí bảo hiểm ~0.1% – 0.3% giá trị công trình. Bảo vệ tài sản khi hỏa hoạn, thiên tai, sập công trình, trách nhiệm pháp luật đối với người thứ ba.
11. Kết Luận: Chuẩn Bị Tài Chính & Tâm Lý Cho Cuộc “Chiến” Xây Nhà 2026
Xây dựng nhà năm 2026 không chỉ là “đổ bê tông, xây gạch, sơn tường” nữa. Đó là một dự án đầu tư phức tạp đan xen giữa: Quản lý dự án, Kỹ thuật cấu trúc/MEP, Thẩm mỹ nội thất, Pháp lý hợp đồng, An toàn lao động, và Công nghệ thông tin.
Tiền công xây dựng chiếm khoảng 30-40% tổng giá trị đầu tư (nếu tách vật liệu) hoặc 100% nếu trọn gói. Hiểu rõ từng đồng tiền đi đâu, làm gì, ai chịu trách nhiệm là chìa khóa thành công.
3 Nguyên tắc vàng cho Chủ đầu tư 2026:
Dữ liệu trước cảm xúc: Quyết định dựa trên BOQ chi tiết, bản vẽ AFC, bảng giá đơn vị, hợp đồng pháp lý chứ không phải “thầu nói hay”, “bạn giới thiệu rẻ”.
Chuyên nghiệp hóa quản trị: Dù tự quản hay thuê Giám sát, phải có quy trình: Họp tuần, Báo cáo ngày/tuần, Nhật ký công trình, Chụp ảnh/video chứng据 (Evidence) tại các mốc quan trọng (cốt thép, ống MEP trong tường, chống thấm).
Tôn trọng giá trị lao động: Trả tiền công đúng hạn, đúng mức, đảm bảo an toàn, phúc lợi cho thợ. Đội thợ được tôn trọng, an toàn sẽ làm việc chăm chỉ, chất lượng, giữ bí mật, bảo vệ uy tín công trình. “Tiền nào của nấy” vẫn đúng, nhưng “Tiền tốt, người tốt, việc tốt” mới bền.
Hy vọng bảng giá tiền công xây dựng nhà 2026 chi tiết này cùng các phân tích, lời khuyên thực chiến sẽ là “kim chỉ nam” quý giá, giúp bạn kiểm soát ngân sách, tránh rủi ro, và hoàn thành công trình nhà mơ ước an toàn, chất lượng, đúng tiến độ, đúng túi tiền.
Lưu ý cuối cùng: Các mức giá trên là THAM KHIẾU TRUNG BÌNH tại các đô thị lớn năm 2026. Giá thực tế tại địa phương cụ thể (tỉnh thành, vùng sâu vùng xa), thời điểm cụ thể (đầu/cuối năm), và điều kiện công trình cụ thể sẽ có sự chênh lệch. Luôn yêu cầu báo giá thực tế (Quotation) từ ít nhất 3 đơn vị thầu uy tín tại địa phương trước khi quyết định.
