Năm 2026 đánh dấu một bước ngoặt quan trọng trong ngành xây dựng Việt Nam khi mô hình nhà thép tiền chế dân dụng chính thức trở thành lựa chọn chủ đạo cho hàng trăm nghìn hộ gia đình trên khắp cả nước. Không còn là khái niệm 낯 lạ hay dành riêng cho các công trình công nghiệp, nhà xưởng, mô hình này đã chứng minh được vị thế của mình trong phân khúc nhà ở dân sinh nhờ sự kết hợp hoàn hảo giữa tốc độ thi công “siêu tốc”, khả năng tùy biến thiết kế không giới hạn và tiêu chuẩn bền vững xanh đáp ứng chặt chẽ các quy định mới nhất của Luật Xây dựng 2024 (có hiệu lực từ đầu 2025) và các tiêu chuẩn kỹ thuật QCXDVN 2025.

Bài viết dưới đây sẽ cung cấp bức tranh toàn cảnh, cập nhật nhất năm 2026 về quy trình thi công, bảng giá tham chiếu, xu hướng thiết kế, lưu ý pháp lý và bí quyết chọn đơn vị uy tín để chủ đầu tư yên tâm “kéo vali” nhập cư.

TÓM TẮT

1. Tại Sao Nhà Thép Tiền Chế Trở Thành “Cú Hích” Của Năm 2026?

1.1. Áp Lực Từ Giá Vật Liệu Và Nhân Công

Giai đoạn 2024-2025 chứng kiến giá thép, xi măng, gạch và nhân công xây dựng truyền thống tăng trưởng hai chữ số. Đến năm 2026, dù thị trường có tín hiệu ổn định nhưng chi phí xây nhà bằng bê tông cốt thép (BTCT) truyền thống tại các đô thị lớn (Hà Nội, TP.HCM, Đà Nẵng) vẫn dao động ở mức 12 – 18 triệu VNĐ/m² sàn (thô), chưa hoàn thiện. Ngược lại, giải pháp thép tiền chế giúp chủ đầu tư kiểm soát được ngân sách chặt chẽ hơn nhờ sản xuất chuẩn hóa tại xưởng.

XEM THÊM BÀI KHÁC  Top 10+ Mẫu Gương Gắn Tủ Quần Áo Đẹp, Bền, Giá Tốt Nhất Năm 2026: Hướng Dẫn Chọn Mua Chuẩn Không Cần Chỉnh

1.2. Yêu Cầu Khắt Khe Về Thời Gian (Time-to-market)

Nhà ở xã hội, nhà cho thuê, homestay, resort tại các vùng ven biển, núi (Phú Quốc, Đà Lạt, Vũng Tàu, Sa Pa…) cần hoàn thiện nhanh để thu hồi vốn. Thời gian thi công nhà BTCT truyền thống trung bình 6-10 tháng (tùy quy mô), trong khi nhà thép tiền chế chỉ 30 – 60 ngày kể từ khi bàn giao mặt bằng sạch. Năm 2026, yếu tố “tốc độ” là lợi thế cạnh tranh số 1.

1.3. Chuẩn “Xanh” Và Tiêu Chuẩn Kỹ Thuật Mới (QCXDVN 2025)

Bộ Xây dựng đã ban hành loạt tiêu chuẩn mới (TCVN 11871:2025, TCVN 11872:2025…) quy định chặt chẽ về hiệu suất năng lượng, chống cháy, cách nhiệt, cách âm cho nhà ở. Hệ thống khung thép tiền chế hiện đại năm 2026 được tính toán bằng phần mềm BIM (Building Information Modeling) kết hợp vật liệu cách nhiệt mới (tấm PU/PIR chống cháy B1, len khoáng, Aerogel) đáp ứng tiêu chuẩn Nhà Xanh (LOTUS/Green Mark) dễ dàng hơn so với BTCT.

Thi Công Nhà Thép Tiền Chế Dân Dụng

Thi Công Nhà Thép Tiền Chế Dân Dụng

1.4. Giải Pháp Cho Đất Mềm, Đất Ruộng Chuyển Mục Đích

Ở nhiều tỉnh thành (Bình Dương, Long An, Đồng Nai, Bắc Giang…), đất nền thường là đất mềm, đất bồi. Thi công móng BTCT đòi hỏi cọc đầm, cọc boong tốn kém. Khung thép nhẹ (chỉ 1/3 – 1/5 trọng lượng BTCT) cho phép sử dụng móng bè rộng, móng dầm liên kết hoặc móng cọc vít (screw pile) – giải pháp tối ưu chi phí móng xuống 30-40%, thi công 2-3 ngày xong, không gây rung lấn ảnh hưởng hàng xóm.

2. Phân Loại Hệ Thống Khung Thép Tiền Chế Dân Dụng Phổ Biến Năm 2026

Hiểu đúng hệ thống khung là bước đầu để chủ đầu tư lựa chọn đúng “chất lượng – giá thành”.

Loại Hình Khung Đặc Điểm Kỹ Thuật Ứng Dụng Phù Hợp Ưu/Nhược Điểm Năm 2026
Khung Thép Hình Hộp (Box Section / RHS/SHS) Dùng thép mạ kẽm nóng (Galvanized) hoặc sơn epoxy富锌, độ dày 2.0mm – 4.0mm. Kết nối bằng bulon cường độ cao 8.8/10.9 hoặc hàn bảo vệ. Nhà 1-3 tầng, biệt thự, homestay, văn phòng nhỏ. Tải trọng nhẹ, nhịp đập nhỏ. Ưu: Giá thành rẻ nhất, sản xuất nhanh, vận chuyển dễ. Nhược: Khó khai thác không gian mái mansard phức tạp, cần tính toán cẩn thận kết nối hàn/bullon tránh ăn mòn lâu dài.
Khung Thép Hình I/H (I-Beam / H-Beam) Nhẹ (Light Gauge Steel – LGS) Dải thép mỏng hình thành chữ C, Z, Sigma (dày 1.2mm – 2.5mm) lắp ráp thành khung. Kết nối bulon tự khoan, vít tự đục. Công nghệ Cold-formed Steel. Nhà cao tầng thấp (tới 6-8 tầng theo quy hoạch mới), nhà phố mặt tiền hẹp, nhà mở rộng tầng. Ưu: Siêu nhẹ, chính xác mm (CNC), cách nhiệt/âm tốt nhờ khe hở lắp vật liệu, chống 지진 tốt. Nhược: Yêu cầu nhà máy sản xuất dây chuyền tự động hóa cao, đơn giá vật liệu cao hơn thép hộp.
Khung Thép Công Nghiệp Trọng (Heavy Steel – PEB) Dầm, cột biến tiết (Tapered) hoặc hình H nóng (Hot-rolled), sơn epoxy 3 lớp hoặc mạ kẽm. Kết nối bulon cường độ cao. Công trình lớn, nhà xưởng kết hợp dân cư, resort span lớn (>12m), nhà nhiều tầng. Ưu: Khả năng chịu lực lớn, span rộng không cột trung gian, tuổi thọ > 100 năm. Nhược: Giá cao, vận chuyển phức tạp (cần container/xe tải đặc biệt), thi công cần cẩu lớn.
Hệ Thống Kết Hợp (Hybrid: Thép + BTCT) Móng, sàn, lõi thang máy bằng BTCT; Khung đứng, mái, vách bằng thép. Biệt thự cao cấp, nhà phố hiện đại, dự án quy mô lớn. Ưu: Tận dụng ưu điểm cả hai (chắc chắn móng, nhẹ nhàng thượng bộ). Nhược: Quản lý thi công phức tạp, cần phối hợp 2 đội ngũ.

Xu hướng 2026: Hệ thống LGS (Light Gauge Steel) đang bùng nổ mạnh mẽ nhất tại phân khúc nhà phố 4-6 tầng và biệt thự do sự phát triển của các dây chuyền sản xuất tự động hóa (Howick, FrameCAD, Scottsdale) tại Việt Nam (Vina Steel, Pomina, Hoa Sen, và các nhà máy lắp ráp chuyên nghiệp mới thành lập 2024-2025).

3. Quy Trình Thi Công Chuẩn BIM – Năm 2026: Từ A-Z

Khác với thi công truyền thống “đào móng – đúc cột – xây tường”, quy trình thép tiền chế năm 2026 tuân thủ mô hình Design for Manufacture and Assembly (DfMA).

Giai Đoạn 1: Khảo Sát, Thiết Kế & BIM Modeling (Tuần 1-3)

  1. Khảo sát địa chất: Bắt buộc 2-3 mũi khoan (theo TCVN 9362:2025) để chọn loại móng tối ưu (cọc vít, móng bè, móng dầm).
  2. Thiết kế kiến trúc – kết cấu tích hợp (Integrated BIM):
    • Sử dụng Revit, Tekla Structures, Vertex BD.
    • Clash Detection (Phát hiện va chạm): Xử lý xong lỗi va chạm khung thép – ống MEP – vách tấm trước khi cắt vật liệu.
    • Shop Drawing (Bản vẽ xưởng): Xuất file NC (Numerical Control) trực tiếp cho máy cắt, khoan, lắp ráp tự động. Năm 2026: Yêu cầu bắt buộc xuất file IFC để kiểm tra độc lập bởi đơn vị giám sát/kiểm định.

Giai Đoạn 2: Sản Xuất Tại Xưởng (Off-site Manufacturing) (Tuần 3-6) – Song song với thi công móng tại công trường

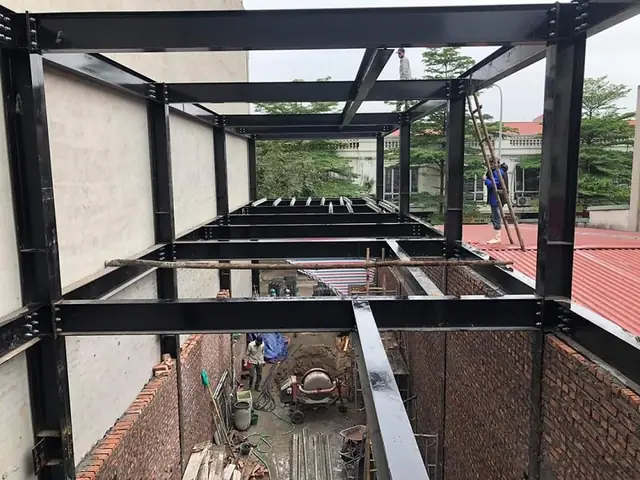

Thi Công Nhà Thép Tiền Chế Dân Dụng

Thi Công Nhà Thép Tiền Chế Dân Dụng
  • CNC Cutting/Drilling: Cắt, khoan chính xác ±1mm.
  • Hàn Robot/Bulon hóa: Hàn CO2/MIG robot cho khung nặng; Lắp ráp bulon/vít tự động cho LGS.
  • Bảo vệ bề mặt: Mạ kẽm nóng (Hot-dip Galvanizing) lớp 80-100µm (tuân thủ ISO 1461:2022) HOẶC Sơn epoxy kẽm giàu (Zinc-rich) 3 lớp (Độ dày DFT ≥ 250µm) theo spec chống ăn mòn C3-C4 (ISO 12944-5). Lưu ý 2026: Cấm dùng sơn alkyd thường cho khung chính.
  • Kiểm soát chất lượng (QC/QA): Kiểm tra kích thước, hàn (VT/UT/MT), lớp mạ/sơn, vết biến dạng. Cấp Chứng nhận hợp chuẩn lô hàng (Mill Certificate + Fabrication Certificate).

Giai Đoạn 3: Thi Công Móng & Cơ Sở Hạ Tầng (Tuần 2-5)

  • Thực hiện song song với sản xuất xưởng.
  • Móng cọc vít (Screw Pile): Xu hướng hot 2026 cho đất mềm, nhà 1-3 tầng. Cọc thép ống đường kính 150-300mm, vít vào đất bằng máy khoan thủy lực. Không đào đất, không bơm bê tông cọc, thi công 1 ngày xong móng 100m². Chi phí ~ 1.5 – 2.5 triệu VNĐ/m cọc.
  • Móng dầm liên kết/Bè rộng: Dùng cho nhà nặng hơn. Bê tông cường độ B30-B35, thép đai hộp, neo móng (Anchor bolts) định vị chính xác bằng máy toàn đạc/Leica iCON.

Giai Đoạn 4: Vận Chuyển & Lắp Ráp Khung (On-site Assembly) (Tuần 6-8)

  • Logistics: Xe container 40ft/20ft hoặc xe ben tải trọng 15-20 tấn. Kiểm tra va đập khi nhận hàng.
  • Lắp ráp:
    1. Căn neo cột (Base plate) vào bulon neo móng (dùng keo epoxy Hilti/Sika hoặc bulon cơ học).
    2. Lắp cột -> Dầm chính -> Dầm phụ -> Kết cấu mái.
    3. Kiểm tra thẳng đứng, bằng phẳng, kích thước trục (Tolerance theo AWS D1.3 / TCVN 11871:2025): Sai số cho phép L/500 hoặc ±5mm.
    4. Lắp hệ thống Vách tấm tiền chế (Prefabricated Wall Panels): Tấm Sandwich PU/PIR (dày 75-150mm), Tấm xi măng vải (Fiber Cement), ALC, hoặc Khung LGS + tấm OSB/MgO + cách nhiệt. Năm 2026: Tấm Sandwich PIR chống cháy B1 (theo TCVN 11872) là tiêu chuẩn bắt buộc cho nhà ở.

Giai Đoạn 5: Hệ Thống MEP & Hoàn Thiện (Tuần 7-10)

  • Điện – Nước – PCCC: Chạy trong khe khung thép (LGS) hoặc ống bảo vệ PVC/PE gắn trên vách. Thiết kế BIM MEP năm 2026 bắt buộc có hanger/seismic restraint cho ống dẫn.
  • Cách nhiệt – Cách âm: Len khoáng (Rockwool) mật độ 50-100kg/m³ lấp đầy khe khung. Màng chắn hơi (Vapor barrier) phía trong, màng thoáng khí (Breather membrane) phía ngoài.
  • Hoàn thiện nội/thất ngoại thất: Sơn PU/PVDF cho khung lộ ra ngoài, lát gạch, sơn tường, lắp cửa kính, hệ thống thông gió ERV/HRV (bắt buộc cho nhà kín năng lượng).

Giai Đoạn 6: Nghiệm Thu, Vận Hành & Bảo Hành (Tuần 10-12)

  • Nghiệm thu hạng mục: Kết cấu (KT), MEP, PCCC, Hoàn thiện.
  • Bản vẽ As-built (Hoàn công) số hóa: Bắt buộc năm 2026 cho phép cấp phép ở/đăng ký sở hữu.
  • Chế độ bảo hành: Khung thép: 50-100 năm (theo hãng thép). Hệ thống kín/mái/vách: 5-10 năm. MEP: 2-5 năm.

4. Bảng Giá Tham Chiếu Thi Công Nhà Thép Tiền Chế Năm 2026 (VND/m² Sàn Xây Dựng)

Lưu ý: Giá dưới đây là mức Trung bình thị trường năm 2026 cho gói Thô + Hoàn thiện cơ bản (Đóng khung, mái, vách, sàn, MEP cơ bản, sơn nước). Giá thực tế biến động ±15-20% tùy địa điểm, độ phức tạp kiến trúc, vật liệu hoàn thiện (gạch, sanit, cửa kính…).

Loại Hình / Cấp Độ Khung Thép Hộp (Box) Khung LGS (Cold-formed) Khung PEB (Heavy) Ghi Chú
Nhà 1 tầng (Nghỉ dưỡng, Homestay) 5.5 – 7.5 Triệu 6.5 – 8.5 Triệu – Mái dốc, vách Sandwich PU 75-100mm.
Nhà 2 tầng (Nhà phố, Biệt thự) 6.5 – 9.0 Triệu 7.5 – 10.5 Triệu – Tính sàn thép + bê tông nhẹ (Composite deck) hoặc sàn ALC.
Nhà 3-4 tầng (Nhà phố mặt tiền) 7.5 – 10.5 Triệu 8.5 – 12.0 Triệu – Yêu cầu tính toán gió, động đất khắt khe. Cần thang máy.
Nhà 5-8 tầng (Chung cư mini, Officetel) – 10.0 – 14.0 Triệu 11.0 – 15.0 Triệu Bắt buộc khung LGS hoặc PEB. Hệ thống PCCC, thang máy, PTDT phức tạp.
Chi Phí Phát Sinh Thường Gặp Đơn Giá (VNĐ)
– Khoan mũi địa chất 3 – 5 Triệu/mũi Tùy độ sâu.
– Móng cọc vít (Đ150-200) 1.5 – 2.5 Triệu/m cọc Không tính bê tông điền lõi (nếu có).
– Móng dầm/bè BTCT B30 1.8 – 2.8 Triệu/m³ Tính theo thể tích.
– Tấm Sandwich PIR 100mm (Chống cháy B1) 450.000 – 650.000 /m² Giá lắp đặt.
– Tấm Xi măng vải (Fiber Cement) 12mm 180.000 – 250.000 /m² Giá lắp đặt.
– Hệ thống mái tôn mạ kẽm/Alu-zinc 0.45mm 250.000 – 380.000 /m² Có cách nhiệt bông kính/PE.
– Hệ thống mái ngói đúc/ngói bê tông 450.000 – 700.000 /m² Cần khung phụ gia cố.
– Thiết kế BIM + Shop Drawing 50.000 – 120.000 /m² sàn Tùy độ phức tạp.
– Giám sát/ Kiểm định độc lập 30.000 – 60.000 /m² sàn Bắt buộc công trình > 2 tầng.

So sánh nhanh năm 2026: Xây BTCT truyền thống (Thô + Hoàn thiện cơ bản) hiện tại 11 – 16 Triệu/m² và mất 8-12 tháng. Nhà thép tiền chế tiết kiệm 20-35% chi phí trực tiếp và ngắn 50-70% thời gian. ROI (Tỷ suất hoàn vốn) cho nhà cho thuê/homestay cao gấp 1.5 – 2 lần.

5. Top 5 Xu Hướng Thiết Kế & Công Nghệ “Hot” Năm 2026

5.1. Nhà “Net Zero Energy” / “Passive House” Tiền Chế

Thi Công Nhà Thép Tiền Chế Dân Dụng

Thi Công Nhà Thép Tiền Chế Dân Dụng

Kết hợp khung LGS siêu kín khí (Airtightness n50 < 0.6/h), cách nhiệt siêu cao (U-value tường < 0.15 W/m²K, mái < 0.1 W/m²K), cửa kính 3 lớp Low-E, hệ thống thông gió hồi nhiệt (HRV/ERV) và pin năng lượng mặt trời mái nhà tích hợp (BIPV). Năm 2026, nhiều chủ đầu tư đầu tư mạnh vào mô hình này để chi phí điện = 0 đồng/tháng và đạt chứng chỉ LOTUS Gold/Platinum hoặc Passive House Classic.

5.2. Module “Plug-and-Play” Cho Homestay/Resort

Sản xuất toàn bộ module phòng (kể cả nội thất, toilet, điều hòa, điện nước) tại xưởng -> Vận chuyển -> Xe cẩu đặt lên móng -> Kết nối ống điện/nước -> Nhập cư ngay trong 24-48h. Mô hình này bùng nổ tại Phú Quốc, Khánh Hòa, Lâm Đồng, Sơn La năm 2025-2026. Giá module hoàn thiện: 25 – 45 Triệu/m² (tùy cấp độ sang trọng).

5.3. Kiến Trúc “Mái Phẳng – Mái Xanh – Mái Sản Xuất”

  • Mái phẳng (Flat roof): Tận dụng làm sân thượng vui chơi, trồng cây, đặt pin năng lượng mặt trời. Yêu cầu hệ thống chống thấm TPO/PVC/EPDM 2 lớp + cách nhiệt XPS/PIR dày ≥ 100mm.
  • Mái xanh (Green roof): Hệ thống khung thép chịu tải tốt (Live load ≥ 400-600 kg/m²) cho phép trồng cây xanh thực sự, giảm nhiệt độ nóng đô thị.
  • Mái sản xuất: Lắp đặt hệ thống điện mặt trời mái nhà (Roof-top Solar) tích hợp sẵn khung đỡ trên dầm thép, không đục mái.

5.4. Số Hóa Quản Lý Dự Án (Digital Twin & BIM 4D/5D)

Năm 2026, các tổng thầu lớn (Coteccons, Licogi, HTC, và các đơn vị chuyên nghiệp thép như Prefab Vietnam, Steel House VN, K-House…) đều triển khai:

  • BIM 4D: Mô phỏng tiến độ lắp ráp, tối ưu luồng xe cẩu, khu vực chứa vật liệu.
  • BIM 5D: Theo dõi chi phí real-time, cảnh báo vượt ngân sách.
  • Digital Twin (Bản sao số): Quản lý vận hành bảo trì sau nghiệm thu (Quét QR code trên cột/dầm -> xem lịch sử sản xuất, kiểm tra, bảo dưỡng).

5.5. Vật Liệu Mới: Thép Xanh (Green Steel) & Composite Cao Cấp

  • Thép Xanh (Green Steel): Thép sản xuất từ lò điện arco (EAF) dùng phế liệu thép, năng lượng tái tạo. Chứng chỉ EPD (Environmental Product Declaration) loại I/III. Năm 2026, các tập đoàn Hoa Sen, Pomina, Việt Nhật, Trung Sơn đã cung cấp thép xanh cho phép giảm điểm carbon footprint của công trình.
  • Sàn Composite (Steel Deck + Concrete): Tấm thép sóng (Decking) đóng vai trò cốt thép dưới + khuôn đúc. Thép cốt trên (Mesh/Fiber) + Bê tông nhẹ (Foam concrete/Beton nhẹ). Giảm 30-40% trọng lượng sàn so với sàn BTCT macmon, thi công nhanh, không cần tháo khuôn.

6. “Cạm Bẫy” Phổ Biến & Giải Pháp Năm 2026 (Lessons Learned)

6.1. Cạm Bẫy 1: “Thép Rẻ – Sơn Nhanh – Ăn Mòn Nhanh”

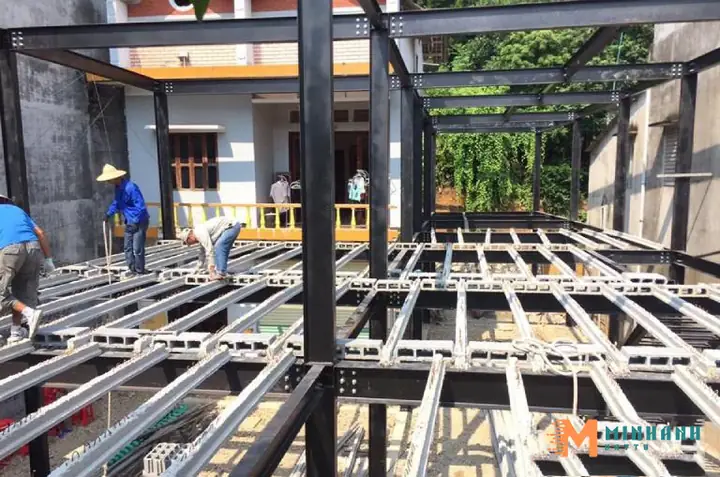

Thi Công Nhà Thép Tiền Chế Dân Dụng

Thi Công Nhà Thép Tiền Chế Dân Dụng
  • Thực tế 2024-2025: Nhiều đơn vị báo giá rẻ dùng thép mạ điện (Electro-galvanized) lớp 8-12µm hoặc sơn alkyd 1 lớp thay vì mạ kẽm nóng/sơn epoxy.
  • Hậu quả: Sau 2-3 mùa mưa (đặc biệt miền Bắc, miền Trung), khung thép rỉ sét tại vết hàn, góc uốn, bulon. Chi phí sửa chữa > chi phí làm mới.
  • Giải pháp 2026: Yêu cầu Chứng nhận mạ kẽm nóng (ISO 1461) hoặc Báo cáo sơn epoxy 3 lớp (DFT ≥ 250µm, kiểm tra bằng máy đo độ dày Elcometer). Kiểm tra mẫu tại xưởng trước khi vận chuyển. Viết rõ vào hợp đồng: “Bảo hành ăn mòn khung chính 20-50 năm”.

6.2. Cạm Bẫy 2: Kết Nối “Chui” – Rò Rỉ Nước – Rung Lắc

  • Vấn đề: Kết nối cột-móng, dầm-cột, nút khung mái dùng bulon không siết moment (chỉ siết lực trục) hoặc hàn không thẩm nhập. Vách tấm sandwich không có khung phụ, silicon đóng khung kém.
  • Hậu quả: Nhà rung khi gió to/động đất, rò rỉ nước mưa tại múi mái, nối vách. Cách âm kém (nghe tiếng gõ, tiếng nói xuyên tường).
  • Giải pháp 2026:
    • Thiết kế kết nối Moment Resistance (Kháng moment) tại khung chính.
    • Sử dụng Bulon cường độ 10.9 + Đai siết moment (Tension control bolts) hoặc Hàn đầy thẩm nhập (CJP) + Kiểm tra UT 100% vết hàn quan trọng.
    • Vách tấm: Bắt buộc khung phụ thép/LGS cách nhau ≤ 600mm. Dùng keo PU/MS Polymer chuyên dụng + Dải keo butyl + Silicon thời tiết (Weather sealant) 2 mặt.

6.3. Cạm Bẫy 3: Cách Nhiệt – Cách Âm “Giấy” – Nóng Chết Chiếu, Nghe Rõ Tiếng Mưa

  • Thực tế: Chỉ lót 1 lớp bông kính 50mm mật độ 10-14kg/m³ không bao bọc màng chắn hơi. Tấm mái tôn đơn lớp.
  • Giải pháp 2026 (Tiêu chuẩn mới):
    • Mái: Tôn/Ngói -> Màng thoáng khí -> Khung gió 20-30mm -> Tấm PIR/PU 50-75mm (hoặc XPS) -> Màng chắn hơi/Chắn nhiệt phản xạ (Radiant barrier) -> Thần sàn/OSB -> Hoàn thiện.
    • Tường: Tấm Sandwich PIR 75-100mm (đã có lớp cách nhiệt tích hợp) HOẶC Khung LGS + Len khoáng 100mm (ρ=50-80kg/m³) + Màng chắn hơi trong + Tấm OSB/MgO 12mm + Hoàn thiện.
    • Sàn giữa tầng: Sàn Composite + Chân tường nổi (Floating floor) + Lớp cách âm PE/XPE 3-5mm + Mài ép/Sàn gỗ/Đá.

6.4. Cạm Bẫy 4: Pháp Lý – Cấp Phép Xây Dựng & Đăng Ký Sở Hữu

  • Sai lầm: Xây nhà thép tiền chế trên đất nông nghiệp, đất rừng, đất đô thị chưa quy hoạch mà không xin phép. Cho là “nhà lắp ráp” không cần phép.
  • Quy định 2026 (Luật Xây dựng 2024, Nghị định 16/2025/NĐ-CP):
    • Nhà thép tiền chế LÀ CÔNG TRÌNH XÂY DỰNG. Phải tuân thủ quy hoạch, cấp phép xây dựng (hoặc đăng ký xây dựng nhà ở riêng lẻ ≤ 2 tầng, diện tích ≤ 200m² tùy địa phương).
    • Đăng ký sở hữu: Bắt buộc có Giấy chứng nhận hoàn công (do UBND cấp hoặc đơn vị giám sát ký) + Bản vẽ hoàn công (As-built) + Biên bản nghiệm thu PCCC (nếu thuộc đối tượng bắt buộc) -> Mới được cấp Sổ đỏ.
    • Chống cháy (PCCC): Năm 2026 kiểm tra cực khắt. Khung thép phải có sơn chống cháy (Intumescent paint) đạt độ chống cháy R60-R120 (theo TCVN 11872) tại các khu vực yêu cầu. Vách tấm phải đạt chuẩn chống cháy B1 (không lan truyền lửa) hoặc A2 (không cháy).

6.5. Cạm Bẫy 5: Quản Lý Dự Án “Tự Do” – Không Có Giám Sát Độc Lập

  • Nhiều chủ đầu tư tự làm chủ đầu tư, thuê đội thợ lắp ráp tự do, không thuê giám sát.
  • Rủi ro: Sai thiết kế, vật liệu thay thế, lắp ráp sai quy trình, không có bản vẽ As-built -> Không cấp phép được, rủi ro an toàn.
  • Khuyến nghị 2026: Bắt buộc thuê Đơn vị Giám sát xây dựng (Có Giấy phép hoạt động) hoặc Tổ chức Kiểm định chất lượng công trình (Tư pháp) giám sát độc lập các hạng mục: Móng, Khung thép (Kiểm tra vết hàn, bulon, mạ/sơn), Hệ thống kín/mái, PCCC.

7. Checklist Chọn Đơn Vị Thi Công Uy Tín Năm 2026 (Due Diligence)

Trước khi ký hợp đồng, hãy yêu cầu đơn vị cung cấp Hồ sơ năng lực (Capability Statement) bao gồm:

  1. Giấy phép kinh doanh: Đăng ký ngành Xây dựng lắp đặt cơ khí, Xây dựng nhà cửa (Mã 4329/4399).
  2. Chứng chỉ ISO: ISO 9001 (QC), ISO 14001 (MT), ISO 45001 (ATLD). Năm 2026: Ưu tiên đơn vị có ISO 3834 (Chất lượng hàn) hoặc EN 1090 (Thi công kết cấu thép – bắt buộc xuất khẩu EU).
  3. Nhà máy sản xuất (Factory): Có nhà máy tự chủ HOẶC hợp đồng OEM dài hạn với nhà máy có dây chuyền CNC tự động (Howick/FrameCAD/Scottsdale cho LGS; Dây chuyền cắt khoan hàn robot cho PEB/Box). Yêu cầu tham quan xưởng thực tế.
  4. Danh sách dự án đã triển khai (Track Record): Tối thiểu 5-10 dự án tương tự quy mô, hoàn thiện 2023-2025. Yêu cầu liên hệ trực tiếp chủ đầu tư cũ hỏi về: Tiến độ, chất lượng sau 1-2 năm sử dụng (rỉ sét, rò rỉ, cách nhiệt), thái độ bảo hành.
  5. Đội ngũ kỹ thuật: Có KTS Kết cấu cấp phép hành nghề (Đỏ), KTS Giám sát, Welder có chứng chỉ ASME IX / ISO 9606 / TCVN 10779.
  6. Quy trình QC/QA tại xưởng & công trường: Có SOP (Quy trình chuẩn) rõ ràng: Kiểm tra nguyên vật liệu nhập -> Kiểm tra trong quá trình (Welding inspection, Coating inspection) -> Kiểm tra trước khi giao (Pre-shipment) -> Kiểm tra lắp ráp (Fit-up, Alignment, Torque check).
  7. Khả năng thiết kế BIM: Có team BIM riêng hay thuê ngoài? Xem mẫu mô hình Revit/Tekla + Shop Drawing + File NC đã làm.
  8. Hợp đồng & Bảo hiểm: Hợp đồng trọn gói (EPC) hoặc Thầu chính (Main Contractor). Mua Bảo hiểm rủi ro xây dựng (CAR – Contractor All Risks) và Bảo hiểm trách nhiệm nghề nghiệp (PI Insurance).
  9. Cam kết bảo hành bằng văn bản: Phân cấp rõ: Khung thép (50-100 năm), Hệ thống kín/mái/vách (10 năm), MEP/Hoàn thiện (2-5 năm). Có quy trình tiếp nhận khiếu nại 24/7.

8. Case Study Thực Tế Năm 2025-2026 (Đã Giấu Tên)

Dự Án A: Biệt Thự Nghỉ Dưỡng Phú Quốc (2 Tầng, 300m² Sàn)

  • Yêu cầu: Hoàn thiện trong 45 ngày để đón mùa du lịch, chịu gió bão cấp 12, môi trường biển mặn (C5-M).
  • Giải pháp: Khung LGS (Thép mạ kẽm nóng 275g/m² + Sơn epoxy 3 lớp DFT 300µm). Móng cọc vít 120 cây. Vách/Mái tấm Sandwich PIR 100mm (Chống cháy B1). Cửa kính Low-E 3 lớp. Hệ thống HRV + Solar Rooftop 10kWp.
  • Kết quả: Hoàn thiện 38 ngày. Chi phí tổng: 2.85 Tỷ VNĐ (≈ 9.5 Triệu/m²). Nhiệt độ trong nhà ổn định 26-28°C không bật điều hòa ban ngày. Đạt chứng chỉ LOTUS Homes Gold. Chủ đầu tư đã mở bán homestay ngay tháng 6/2025.

Dự Án B: Nhà Phố 5 Tầng Mặt Tiền 4m – Hà Nội (Đất Mềm)

  • Yêu cầu: Mở rộng từ nhà cũ, không được ảnh hưởng nhà hàng xóm, cấp phép nhanh.
  • Giải pháp: Khung PEB (Dầm/Cột biến tiết) + Sàn Composite. Móng cọc vít (Screw pile) Đ250mm, dài 12m. Vách tấm Xi măng vải 12mm 2 mặt + Len khoáng 100mm. Thiết kế BIM 4D điều phối thi công chặt chẽ.
  • Kết quả: Thi công móng + khung + kín 55 ngày. Tiết kiệm 40% chi phí móng so với cọc boong. Không khiếu nại rung lấn từ hàng xóm. Đã cấp sổ đỏ tháng 1/2026.

Dự Án C: Chuỗi Cửa Hàng/Showroom Di Động (Module 3x6m, 1 Tầng)

Thi Công Nhà Thép Tiền Chế Dân Dụng

Thi Công Nhà Thép Tiền Chế Dân Dụng
  • Yêu cầu: Lắp ráp 1 đêm (từ 22h – 6h sáng) tại trung tâm thương mại, di dời sau 2 năm.
  • Giải pháp: Module LGS hoàn thiện 100% tại xưởng (đã có điện, nước, điều hòa, nội thất, brand name). Chân module có bánh xe khóa + chân vít điều chỉnh cao độ.
  • Kết quả: Lắp xong 4 tiếng. Chi phí module: 32 Triệu/m². Tái sử dụng 100% khung thép, 80% vách/tấm khi di dời địa điểm mới.

9. Hướng Dẫn Bảo Trì & Vận Hành Nhà Thép Tiền Chế (Manual Cho Chủ Nhà)

Để nhà thép tiền chế đạt tuổi thọ thiết kế 50-100 năm, chủ nhà cần thực hiện bảo dưỡng định kỳ (PM – Preventive Maintenance):

Thời Gian Hạng Mục Kiểm Tra/Bảo Dưỡng Công Cụ/Phương Pháp
6 Tháng / Lần 1. Mái nhà: Kiểm tra móng, ốc vít, silicon nối tấm, rổ thoát nước, máng thoát nước. Vệ sinh bụi bẩn, lá cây. Leo mái (cần dây an toàn), súng phun nước áp lực cao, keo silicon thời tiết.
2. Hệ thống PCCC: Kiểm tra áp lực bình chữa cháy, báo cháy, đèn thoát hiểm, vòi nước PCCC. Theo TCVN 5738:2025.
3. Cửa kính/Cửa cuốn: Bôi trơn khóa, bánh xe, cao su chụp. Kiểm tra kín khí. Dầu silicon/WD-40 chuyên dụng.
1 Năm / Lần 4. Khung thép lộ ra ngoài (Mái, ban công, cột veranda): Kiểm tra lớp sơn/mạ. Phát hiện rỉ sét -> Cạo rỉ (St3) -> Sơn sửa chữa (Touch-up) epoxy kẽm + Face coat. Máy cạo rỉ điện, sơn lăn/phun.
5. Hệ thống MEP: Kiểm tra đường ống nước (rò rỉ), đường dây điện (nóng chạm, tuột cáp), điều hòa (rửa lọc, kiểm tra gas). Máy đo điện, máy tìm rò rỉ nước.
6. Cách nhiệt/Màng chắn hơi (Nếu tiếp cận được – sót mái, hầm hố): Kiểm tra màng chắn hơi không bị rách, len khoáng không bị chảy xệ, ẩm mốc. Quan sát trực quan, máy đo độ ẩm.
5 Năm / Lần 7. Sơn lại bề mặt ngoài (Exterior Repaint): Sơn lại mặt tiền, mái (nếu tôn sơn), cột veranda bằng sơn PU/PVDF/Fluorocarbon chống tia UV. Quy trình sơn 3 lớp (Epoxy底漆 + Epoxy中涂 + Fluorocarbon面漆).
8. Kiểm tra kết cấu (Structural Audit): Thuê đơn vị kiểm định kiểm tra biến dạng, nứt bê tông móng, bulon siết moment, vết hàn quan trọng. Máy đo toàn đạc, UT/MT vết hàn, máy siết moment kiểm tra bulon.

Mẹo 2026: Sử dụng App quản lý bảo trì nhà ở (như iAuditor, UpKeep, hoặc app của đơn vị thi công) để lập lịch, nhắc nhở, lưu trữ hình ảnh, báo cáo. Giúp tăng giá trị bán lại (Resale value) nhờ có “Sổ khám bệnh” đầy đủ.

10. Kết Luận: Năm 2026 – Thời Điểm Vàng Để Quyết Định

Năm 2026 không phải là năm “thử nghiệm” nhà thép tiền chế nữa. Đây là năm chuẩn hóa, quy mô hóa và số hóa.

  • Về mặt Kỹ thuật: Các tiêu chuẩn TCVN 2025, Luật XD 2024 đã tạo khung pháp lý chặt chẽ, loại bỏ các đơn vị “làm nhái”.
  • Về mặt Cung ứng: Chuỗi cung ứng thép, tấm sandwich, thiết bị CNC tại Việt Nam đã đủ trưởng thành, không phụ thuộc nhập khẩu như 5 năm trước. Giá vật liệu ổn định.
  • Về mặt Thị trường: Nhu cầu nhà nhanh, nhà xanh, nhà di động, nhà cho thuê/homestay bùng nổ. Ngân hàng bắt đầu chấp nhận thế chấp nhà thép tiền chế có sổ đỏ (điều kiện có Giấy chứng nhận hoàn công hợp pháp).

Lời khuyên cuối cùng cho bạn:

“Đừng mua ‘cái nhà thép’, hãy mua ‘giải pháp xây dựng’.”
Chọn đơn vị có Nhà máy – Đội ngũ BIM – Khả năng Thi công – Chế độ Bảo hành – Uy tín Pháp lý. Đầu tư vào giai đoạn Thiết kế BIM & Shop Drawing (chi phí ~1-2% tổng dự án) để tiết kiệm 20-30% chi phí phát sinh và rủi ro thi công.

Nếu bạn đang có mảnh đất, có nhu cầu xây nhà ở, homestay, văn phòng, showroom trong năm 2026 – hãy bắt đầu bằng việc tìm hiểu kỹ lưỡng 3-5 đơn vị tổng thầu chuyên nghiệp, yêu cầu họ trình bày Giải pháp Kỹ thuật – Tài chính – Tiến độ (Technical-Commercial Proposal) chi tiết dựa trên địa chất và ý tưởng của bạn. Sự so sánh đa chiều này chính là chìa khóa để bạn sở hữu một ngôi nhà thép tiền chế “Đẹp – Nhanh – Bền – Xanh – Có Sổ”.

Bài viết được cập nhật dựa trên bối cảnh thị trường, quy phạm pháp luật và tiêu chuẩn kỹ thuật áp dụng tại Việt Nam năm 2026. Mọi số liệu giá, quy định pháp lý có thể thay đổi theo thời gian thực, vui lòng xác thực lại với chuyên gia/đơn vị thi công tại thời điểm triển khai.
