Trong bối cảnh quy định an toàn cháy nổ (PCCC) tại Việt Nam ngày càng được siết chặt theo Luật PCCC 2024 (có hiệu lực từ 01/07/2025) và các văn bản hướng dẫn thi công mới nhất năm 2026, công tác thi công chống cháy lăn không chỉ là yêu cầu bắt buộc để cấp phép PCCC mà còn là giải pháp sống còn bảo vệ cấu trúc thép, bê tông cốt thép trong incendie. Bài viết dưới đây tổng hợp đầy đủ quy trình kỹ thuật, tiêu chuẩn chất lượng, bảng giá tham khảo thị trường năm 2026 và kinh nghiệm chọn nhà thầu uy tín để chủ đầu tư, giám sát và đơn vị thi công nắm bắt chính xác.
1. Tầm Quan Trọng Của Việc Thi Công Chống Cháy Lăn Theo Quy Định Năm 2026
1.1. Cơ sở pháp lý mới nhất áp dụng năm 2026
Tính đến năm 2026, các dự án thi công chống cháy lăn phải tuân thủ chặt chẽ hệ thống văn bản pháp luật sau:
- Luật PCCC 2024 (Luật số 27/2024/QH15): Hiệu lực từ 01/07/2025, tăng cường trách nhiệm chủ đầu tư, đơn vị thiết kế, thi công, giám sát. Quy định xử phạt vi phạm hành chính PCCC nặng hơn rất nhiều so với Luật 2001.
- Nghị định 136/2024/NĐ-CP: Quy định chi tiết thi hành Luật PCCC 2024 về quản lý PCCC đối với công trình, hồ sơ PCCC, kiểm tra xác minh.
- TCVN 9384:2012 (ISO 834-1:1999) & TCVN 9385:2012: Tiêu chuẩn thử nghiệm độ chịu lửa của các yếu tố cấu kiện xây dựng – Phần 1: Yêu cầu chung & Phần 2: Cấu kiện thép.
- TCVN 7435:2004 (ISO 1182): Phản ứng cháy của sản phẩm xây dựng – Thử nghiệm không cháy.
- QCVN 06:2021/BXD (Quy chuẩn kỹ thuật quốc gia về an toàn cháy cho nhà ở, công trình) – Vẫn hiệu lực nhưng đang được rà soát cập nhật để đồng bộ với Luật 2024.
- Các Thông tư mới của Bộ Xây dựng & Bộ Công An năm 2025-2026: Hướng dẫn hồ sơ thiết kế PCCC, kiểm tra hoàn công, cấp chứng chỉ PCCC.
Điểm mới năm 2026: Yêu cầu hồ sơ thiết kế PCCC phải được thẩm định (đối với công trình đặc thù, cao tầng, phức tạp) trước khi xin phép xây dựng. Việc thi công chống cháy lăn phải có bản vẽ thi công chi tiết được duyệt bởi chủ đầu tư/kiểm sát, không thi công “theo kinh nghiệm” như trước đây.
1.2. Tại sao cấu trúc thép/bê tông cốt thép cần chống cháy lăn?

Có thể bạn quan tâm: Top Phụ Kiện Trang Trí Ban Công Xu Hướng 2026: Biến Không Gian Nhỏ Thành “thiên Đường” Chữa Lành Tại Nhà
- Thép mất độ bền nhanh chóng: Ở nhiệt độ 500°C – 600°C, thép mất khoảng 50% độ bền’Ant kéo. Thời gian sụp đổ cấu trúc không bảo vệ chỉ 15-20 phút.
- Bê tông cốt thép nứt vỡ: Nhiệt độ cao làm bê tông bong tróc (spalling), lộ thép cốt dẫn đến sụp đổ đột ngột.
- Mục tiêu: Kéo dài thời gian chịu lửa (R30, R60, R90, R120, R180, R240) để người thoát nạn, lực lượng PCCC tiến hành cứu hộ, cứu hỏa và giảm thiểu thiệt hại tài sản.
2. Phân Loại Vật Liệu Chống Cháy Lăn Phổ Biến Năm 2026 & Xu Hướng Chọn Lựa
Thị trường năm 2026 tập trung vào 3 nhóm chính, xu hướng chuyển dịch mạnh sang vật liệu thân môi trường, không asbestos, độ bám dính cao, thi công nhanh.
2.1. Sơn chống cháy giãn nở (Intumescent Paint) – Xu hướng dẫn đầu năm 2026
- Nguyên lý: Dưới tác động nhiệt, lớp sơn bốc hơi, giãn nở thành lớp than xốp dày gấp 10-50 lần, cách nhiệt cực tốt.
- Ưu điểm: Mỏng nhẹ (0.5mm – 3mm), thẩm mỹ cao (có màu trắng, xám, hoặc sơn phủ mặt trên), thi công nhanh bằng phun máy airless, phù hợp cấu trúc phức tạp, cột, dầm hình hộp, hình H.
- Nhãn hàng Top 2026: Nullifire (SC803, SC902), Jotun (Steelmaster 600, 1200H), Hempel (Hempafire Pro 300, 400), AkzoNobel (Interchar 1120, 212), Promat (Promapaint SC3, SC4), các dòng Việt Nam đạt chuẩn QCVN (VinaPaint, Biti’s Paint – dòng chuyên nghiệp).
- Ứng dụng 2026: Cầu thép, nhà máy tiền chế, tòa nhà cao tầng, sân bay, trung tâm thương mại – nơi đòi hỏi thẩm mỹ và không gian net.
2.2. Vữa chống cháy phun máy (Spray-applied Fire Resistive Materials – SFRM) – Giải pháp kinh tế cho công trình lớn
- Nguyên liệu: Xơ khoáng (mineral wool), vermiculite, perlite, xơ gốm, kết hợp chất kết dính 시멘t/gypsum.
- Ưu điểm: Chi phí vật liệu/thi công thấp nhất/m2, độ dày lớn (10mm – 50mm) đạt thời gian chịu lửa cao (R180 – R240), cách âm, cách nhiệt tốt.
- Nhược điểm: Thô ráp, bụi bẩn khi thi công, nặng (tính tải trọng), độ bám dính phụ thuộc vào xử lý bề mặt, khó thi công ở nơi cao, góc khuất.
- Nhãn hàng 2026: Isolatek (Cafco 300, 400, Blaze-Shield), Grace (Monokote MK-6, Z-146), Carboline (Pyrocrete 241), các sản phẩm nhập khẩu Thái Lan, Malaysia, Việt Nam (Vinafire, Dafaco).
- Ứng dụng: Nhà kho, nhà xưởng công nghiệp, tầng hầm, tầng kỹ thuật, cấu trúc bê tông cốt thép (cột, dầm, sàn).
2.3. Tấm chống cháy (Board/Blanket Systems) – Giải pháp khô, thi công nhanh, kiểm soát chất lượng tốt
- Loại: Tấm xơ khoáng (Promat PROMATECT-H, L, 100, 250), tấm silicate canxi, tấm gypsum chống cháy chuyên dụng (Type X, Type C), chăn xơ gốm (Ceramic Fiber Blanket) bọc ống gió, cáp điện.
- Ưu điểm: Thi công khô (không nước, không bụi phun), độ dày chính xác, kiểm soát chất lượng dễ dàng, phù hợp sửa chữa, tăng cường công trình đang vận hành.
- Nhược điểm: Chi phí vật liệu cao, khó thi công cho hình dạng phức tạp, nhiều khâu nối (cần xử lý khe nối chống cháy kỹ lưỡng).
- Xu hướng 2026: Tấm tiền chế có sẵn lớp keo/dính, tấm đa năng (chống cháy + cách âm + chống thấm).
2.4. Sơn chống cháy cho bê tông & kết cấuComposite (Mới năm 2025-2026)

Có thể bạn quan tâm: Set Up Phòng Làm Việc 2026: Xu Hướng, Checklist Chi Tiết & Bí Quyết Tối Ưu Hiệu Suất Từ A-Z
- Dòng sơn base nước, không VOC, chuyên dụng cho sàn thép-bê tông (composite deck), tường vách ngăn. Đạt chuẩn TCVN 9384 phần 4, 5.
3. Quy Trình Thi Công Chống Cháy Lăn Chuẩn Kỹ Thuật Năm 2026 (Theo TCVN & Hướng Dẫn Nhà Sản Xuất)
Việc thi công không đúng quy trình là nguyên nhân hàng đầu dẫn đến trượt nghiệm thu PCCC năm 2026. Dưới đây là quy trình 6 bước bắt buộc:
Bước 1: Khảo sát, Lập Kế Hoạch & Bản Vẽ Thi Công Chi Tiết (Shop Drawing)
- Input: Bản vẽ thiết kế PCCC, yêu cầu thời gian chịu lửa (R), loại vật liệu duyệt.
- Output: Bản vẽ Shop Drawing 3D/2D chỉ rõ: Vị trí thi công, độ dày thiết kế (DFT/WFT cho sơn, Epaisseur cho vữa/tấm), loại lưới gia cố, chi tiết xử lý nút khung, khe nối, xuyên tường, chân cột, điểm neo móc treo.
- Yêu cầu 2026: Bản vẽ phải ký duyệt 3 bên: Chủ đầu tư – Giám sát – Nhà thầu. Có tem đỏ của đơn vị thiết kế PCCC (nếu yêu cầu).
Bước 2: Chuẩn Bị Bề Mặt (Surface Preparation) – Quan Trọng Nhất (Chiếm 70% Thành Công)
- Cấu trúc thép:
- Loại bỏ dầu mỡ, bẩn, rỉ sét, sơn cũ bong tróc bằng dung môi (Solvent cleaning – SSPC-SP1) hoặc phun cát/phun gạch (Abrasive Blasting – Sa 2.5 theo ISO 8501-1 / SSPC-SP10).
- Tiêu chuẩn 2026: Độ sạch tối thiểu Sa 2.5 (Near-white metal) cho sơn giãn nở cao cấp. Profile độ nhám (Rz) 40-75µm.
- Sơn primer tương thích (Shop primer) phải được kiểm tra tương thích (Adhesion test) với lớp chống cháy. Lưu ý: Nhiều primer epoxy siêu mịn hoặc silicon base KHÔNG tương thích -> phải gột sạch hoặc đánh lưới inox.
- Cấu trúc bê tông:
- Bề mặt khô, sạch, độ ẩm < 5% (theo TCVN 4506), độ nhám CSP 3-5 (ICRI).
- Xử lý khe nứt, lỗ bong bằng malta epoxy/malta polymer trước khi thi công.
Bước 3: Lắp Đặt Hệ Thống Gia Cố & Phụ Kiện (Reinforcement & Accessories)

Có thể bạn quan tâm: Hướng Đặt Cầu Thang Trong Nhà Chuẩn Phong Thủy 2026: Bí Quyết “thu Hút Tài Lộc, Tránh Xui Xẻo” Mới Nhất
- Lưới inox (Stainless Steel Mesh): Bắt buộc đối với vữa phun (SFRM) độ dày > 20mm hoặc sơn giãn nở độ dày > 2mm (theo khuyến cáo nhà sản xuất). Lưới inox 304/316, mắt lưới 10x10mm – 12x12mm, đường kính dây 0.7-1.0mm. Neo bằng đinh bắn (powder actuated) hoặc đinh vít tự khoan cách 150-200mm.
- Ghim neo (Shear Connectors/Studs): Đối với sàn composite.
- Dây keo chống cháy (Intumescent Tape/Sealant): Xử lý khe nối tấm, xuyên ống, cáp điện.
Bước 4: Thi Công Lớp Chống Cháy (Application)

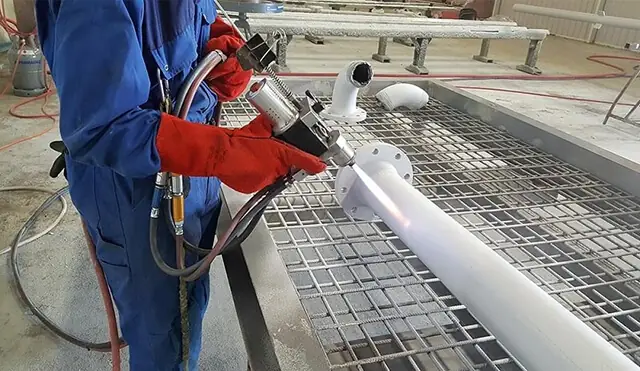

A. Phun Sơn Giãn Nở (Intumescent) – Quy Trình Airless Spray
- KhuấyExp: Khuấy máy tốc độ thấp (300-500 rpm) ít nhất 15-20 phút, không tạo bọt khí. Kiểm tra độ nhớt (DIN cup/ISO cup) theo TDS.
- Thiết bị: Máy phun Airless áp lực cao (Graco, Wagner, Titan) áp lực 200-250 bar, vòi phun 0.019″ – 0.025″ (519, 521, 523), lọc sơn 60-100 mesh.
- Phun lớp: Phun nhiều lớp mỏng (Pass) để đạt WFT (Wet Film Thickness) yêu cầu. Mỗi lớp khô chạm (Touch dry) mới phun lớp sau (thường 2-4h tùy nhiệt độ/độ ẩm).
- Kiểm soát DFT (Dry Film Thickness): Dùng đồng hồ từ tính (Elcometer 456, Positector 6000) đo tại ít nhất 3 điểm/m2 (trung tâm, cạnh, góc). Sai số cho phép ±10% so với DFT thiết kế.
- Sơn phủ mặt trên (Topcoat): Bắt buộc nếu exposed to weather/UV/condensation. Sơn PU Aliphatic hoặc Polysiloxane 2 thành phần. DFT topcoat 40-60µm.
B. Phun Vữa Chống Cháy (SFRM) – Quy Trình Phun Máy Ướt/Khô
- Máy phun: Máy phun vữa chuyên dụng (Putzmeister, M-Tec, Turbosol) hệ thống bơm vít/pi-ton.
- Camp vật liệu: Theo tỷ lệ nhà sản xuất (nước/vữa). Kiểm tra độ sệt (Slump test/Flow test) trước khi phun.
- Kỹ thuật phun: Phun từ dưới lên, góc vuông góc bề mặt. Đảm bảo độ dày đồng đều, không rơi vết (rebound) quay lại bề mặt.
- Kiểm soát độ dày: Dùng kim độ dày (Depth gauge) đâm ngẫu nhiên. Cắt mẫu (Core sample) kiểm tra mật độ khối lượng riêng (Density) theo ASTM E605 – Bắt buộc năm 2026 cho công trình loại A, B.

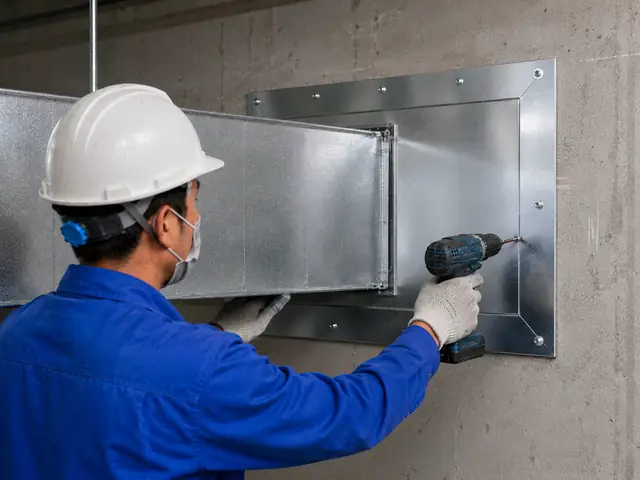

C. Lắp Tấm Chống Cháy (Board System)
- Cắt tấm chính xác (máy cắt CNC hoặc cắt tay mài kim cương).
- Neo cơ học (vít inox, đinh bắn) + Keo chống cháy (Promat K84, Nullifire FT01…).

- Xử lý khe nối: Chai keo chống cháy giãn nở + dải vải xơ thủy tinh/inox.
- Xử lý góc, lỗ xuyên: Bo góc chuyên dụng, collar cho ống dẫn.
Bước 5: Bảo Vệ Sản Phẩm Hoàn Thiện (Protection of Applied Material)
- Cấm tuyệt đối: Va đập, cào xước, ướt nước, hóa chất, sơn phủ khác lên lớp chống cháy đã hoàn thiện.
- Biện pháp: Bao bọc PE, biển báo cảnh báo, giới hạn khu vực thi công các hạng mục khác (điện, ống nước, sơn hoàn thiện) chỉ thực hiện sau khi lớp chống cháy khô cứng hoàn toàn và được giám sát ký nhận.
Bước 6: Kiểm Tra Chất Lượng & Nghiệm Thu (QC/QA & Handover)
- Kiểm tra nội bộ (QC): Mật độ, độ dày, độ bám dính (Pull-off test ASTM D4541/ISO 4624 – tối thiểu 0.5 MPa cho sơn, 0.1 MPa cho vữa), ngoại quan (mùn, nứt, bong tróc).
- Kiểm tra độc lập (QA/Third Party): Yêu cầu bắt buộc năm 2026 cho công trình quan trọng. Đơn vị kiểm tra có chứng nhận ISO 17020/17025.
- Hồ sơ nghiệm thu: Bao gồm: Nhật ký thi công, bản vẽ as-built, bản ghi kiểm tra DFT/Density/Adhesion, CO/CQ của vật liệu (COA), chứng nhận thử nghiệm loại (Type Test Report) từ trung tâm thử nghiệm uy tín (VINACONTROL, QUATEST, TÜV, SGS, WARRINGTONFIRE), bản xác nhận thi công của nhà sản xuất (Applicator Certificate).
4. Bảng Giá Thi Công Chống Cháy Lăn Tham Khảo Thị Trường Năm 2026
Lưu ý: Giá dưới đây là giá trung bình thị trường năm 2026 (VND/m²) bao gồm vật liệu + nhân công + máy móc + phụ kiện (lưới, keo, primer/topcoat nếu có) + quản lý thi công + lợi nhuận nhà thầu. Không bao gồm VAT 10%, không bao gồm chi phí sơ kết bề mặt phức tạp (phun cát Sa 2.5), chi phí giàn giáo, an toàn lao động, kiểm tra độc lập.
| Loại Hình / Thời Gian Chịu Lửa | Sơn Giãn Nở (Intumescent) (Phun máy Airless, DFT ~µm) |
Vữa Phun Máy (SFRM) (Epaisseur ~mm, Mật độ ~kg/m³) |
Tấm Xơ Khoáng / Silicate (Epaisseur ~mm) |
|---|---|---|---|
| R30 (30 phút) | 180.000 – 250.000 (DFT ~250-350µm) |
120.000 – 160.000 (~10-12mm) |
220.000 – 280.000 (~12-15mm) |
| R60 (60 phút) | 280.000 – 380.000 (DFT ~450-600µm) |
160.000 – 220.000 (~15-18mm) |
300.000 – 380.000 (~18-20mm) |
| R90 (90 phút) | 400.000 – 550.000 (DFT ~700-900µm) |
200.000 – 270.000 (~20-25mm) |
380.000 – 480.000 (~25-30mm) |
| R120 (120 phút) | 550.000 – 750.000 (DFT ~1000-1300µm) |
250.000 – 330.000 (~28-35mm) |
480.000 – 600.000 (~30-35mm) |
| R180 (180 phút) | 800.000 – 1.100.000 (DFT ~1500-2000µm – Khó thi công, ít dùng) |
330.000 – 450.000 (~40-50mm) |
600.000 – 750.000 (~40-50mm) |
| R240 (240 phút) | Hiếm khi dùng sơn (Quá dày, nứt) | 450.000 – 600.000 (~55-65mm) |
750.000 – 950.000 (~55-60mm + double layer) |
Các yếu tố biến động giá năm 2026:

Có thể bạn quan tâm: Mô Hình Nhà 1 Trệt 3 Lầu 2026: Xu Hướng Thiết Kế, Chi Phí Xây Dựng & Kinh Nghiệm Chọn Lựa Chuẩn Không Cần Sửa
- Độ phức tạp cấu trúc: Cột hình H, hình hộp, nhiều góc nhọn, nối nối -> +15-30% nhân công.
- Chiều cao thi công: > 10m cần giàn giáo treo/thang máy -> +10-20%.
- Yêu cầu sơ kết bề mặt: Phun cát Sa 2.5 thêm ~40.000 – 70.000 VNĐ/m².
- Topcoat cao cấp (Polysiloxane/Fluoropolymer): Thêm ~60.000 – 100.000 VNĐ/m².
- Vùng miền: Hà Nội/TP.HCM cao hơn tỉnh lẻ 5-10% do chi phí sinh hoạt, vận chuyển.
- Khối lượng: > 5.000 m² thường giảm 5-10%; < 500 m² thường tính theo gói/lẻ (cao 20-30%).
5. Sai Phạm Thường Gặp & Cách Khắc Phục (Lessons Learned 2025-2026)
| Sai Phạm | Nguyên Nhân | Hậu Quả | Giải Pháp Năm 2026 |
|---|---|---|---|
| 1. Độ dày không đồng đều / Thiếu DFT | Phun tay không kiểm soát, không đo WFT giữa chừng, vòi phun sai size. | Trượt nghiệm thu, phải phun bổ sung tốn kém, chậm tiến độ. | Bắt buộc dùng máy phun Airless, đồng hồ WFT (Comb gauge) kiểm tra real-time, ghi log DFT theo lưới 1m x 1m. |
| 2. Bong tróc lớp sơn/vữa (Delamination) | Bề mặt bẩn, dầu, primer không tương thích, độ ẩm bê tông cao, phun lớp dày quá nhanh gây stress nội bộ. | Mất tác dụng chống cháy toàn bộ khu vực. | Kiểm tra độ bám dính (Pull-off test) mẫu trước thi công hàng loạt. Ép buộc sơ kết Sa 2.5 cho thép. Kiểm tra độ ẩm bê tông < 5%. |
| 3. Nứt lớp sơn giãn nở (Cracking/Crazing) | Phun lớp quá dày một lần (WFT > 500µm/lần), topcoat cứng hơn basecoat, rung động cấu trúc. | Lớn nứt làm mất hiệu quả cách nhiệt, thẩm mỹ tệ. | Tuân thủ WFT tối đa/lần theo TDS (thường 300-400µm). Chọn topcoat co giãn tốt (Elongation > 50%). Lắp lưới inox nếu DFT > 1.5mm. |
| 4. Xử lý khe nối, xuyên tường kém | Không dùng keo chống cháy, không lắp collar/damper cho ống dẫn, cáp điện. | Cháy lan qua khe hở (Flame spread), vi phạm QCVN 06. | Thi công theo chi tiết “Firestop System” đã test loại (UL/FM/EN). Dùng keo giãn nở + dải vải + collar kim loại. Ký hộ sơ đồ định vị Firestop. |
| 5. Thiếu hồ sơ, chứng chỉ không hợp lệ | Dùng CO/CQ cũ, không có Type Test Report theo TCVN 9384, nhà thầu không có chứng chỉ đào tạo của nhà sản xuất. | Không cấp phép PCCC, bị xử phạt theo Luật 2024 (phạt lên đến 200 triệu VNĐ/vi phạm). | Kiểm tra hồ sơ “3 có”: CO/CQ lô hàng + Type Test Report (còn hiệu lực 5 năm) + Applicator Certificate. Lưu trữ số hóa trên phần mềm quản lý PCCC (nếu có). |
6. Tiêu Chí Chọn Nhà Thầu Thi Công Chống Cháy Lăn Uy Tín Năm 2026
Không chọn nhà thầu chỉ vì giá rẻ. Năm 2026, rủi ro pháp lý và an toàn quá lớn. Hãy chấm điểm theo 5 tiêu chí:
-
Chứng chỉ & Phép pháp lý:
- Giấy phép kinh doanh có ngành “Thi công xây dựng”, “Thi công PCCC”.
- Chứng chỉ đào tạo PCCC cấp quản lý/kiểm soát (theo Thông tư 66/2024/TT-BCA hoặc văn bản mới nhất).
- Chứng nhận Applicator chính hãng từ nhà sản xuất vật liệu (Nullifire, Jotun, Hempel, Promat, Isolatek, Cafco…). Năm 2026, các hãng lớn yêu cầu renew chứng chỉ hàng năm/khoá đào tạo lại.
-
Lực lượng nhân sự & Thiết bị:
- Kỹ sư PCCC/KTS có thâm niên > 5 năm, có chứng chỉ an toàn lao động hauteur, không gian kín.
- Đội thợ phun có chứng chỉ “Người vận hành máy phun sơn/vữa” (Vocational certificate).
- Máy móc tự chủ: Máy phun Airless Graco/Wagner (sơn), Máy phun vữa Putzmeister/M-Tec (vữa), máy đo DFT Elcometer/Positector hiệu chuẩn năm 2025/2026.
-
Hồ sơ năng lực & Dự án tiêu biểu (Track Record):
- Danh sách dự án đã thi công 2023-2025: Tên dự án, chủ đầu tư, diện tích, loại vật liệu, thời gian chịu lửa, trạng thái nghiệm thu PCCC (Đã cấp chứng chỉ/Đã nghiệm thu).
- Ưu tiên đơn vị có kinh nghiệm công trình cao tầng, nhà máy semicon, dược, sân bay, dữ liệu (Data center) – yêu cầu khắt khe nhất.
-
Quy trình quản lý chất lượng (QA/QC) & An toàn (HSE):
- Có ITP (Inspection and Test Plan) riêng cho hạng mục chống cháy.
- Có phương án an toàn lao động, PCCC tại công trường riêng biệt.
- Cam kết bảo hành: Tối thiểu 5 năm cho hệ thống chống cháy (theo Luật Xây dựng 2024 sửa đổi), bảo hành cả độ bám dính và độ dày.
-
Khả năng cung cấp vật liệu & Hỗ trợ kỹ thuật:
- Là Đại lý phân phối chính hãng (Authorized Distributor) hoặc nhà thầu được nhà sản xuất ủy quyền (Approved Applicator).
- Có kỹ sư kỹ thuật nhà sản xuất (Technical Sales/Field Engineer) hỗ trợ tại công trường khi khánh nghiệm, xử lý sự cố.
7. Xu Hướng Công Nghệ Thi Công Chống Cháy Lăn Năm 2026 – 2027
-
Sơn giãn nở base nước (Water-based Intumescent) thay thế Solvent-based:
- Xu hướng tất yếu do quy định VOC (Vật chất hữu cơ bay hơi) ngày càng chặt (QCVN 23:2025/BXD sắp ban hành).
- Ưu điểm: Thân môi trường, ít mùi, an toàn thi công (không cháy nổ khi thi công), dễ vệ sinh dụng cụ. Các dòng: Nullifire SC803 WB, Jotun Steelmaster 1200H WB, Hempel Hempafire Pro 400 WB.
-
Sơn chống cháy 1 thành phần (Single Component) cho R30-R60:
- Giảm thiểu sai sót khuấy trộn 2 thành phần, thi công nhanh hơn, phù hợp sửa chữa, bảo dưỡng, dự án nhỏ.
-
Vữa phun máy siêu nhẹ (Ultra-lightweight SFRM) – Mật độ < 200 kg/m³:
- Giảm tải trọng lên cấu trúc, phù hợp nâng cấp tòa nhà cũ, cấu trúc thép mỏng. Sử dụng xơ gốm, aerogel, hollow microspheres.
-
Số hóa quy trình thi công & Nghiệm thu (Digital QA/QC):
- Sử dụng App/Phần mềm (Procore, PlanRadar, Fieldwire, hoặc phần mềm riêng Việt Nam như V-Construction, iSpec) để:
- Checklist sơ kết bề mặt, môi trường (Nhiệt độ, Độ ẩm, Điểm sương) ký số.
- Đồ thị DFT heatmap theo vị trí GPS/Grid.
- Lưu trữ ảnh/video thi công real-time.
- Xuất báo cáo nghiệm thu tự động cho cơ quan PCCC.
- Sử dụng App/Phần mềm (Procore, PlanRadar, Fieldwire, hoặc phần mềm riêng Việt Nam như V-Construction, iSpec) để:
-
Hệ thống chống cháy tích hợp (Integrated Passive Fire Protection):
- Gói giải pháp “All-in-one”: Chịu lửa cấu trúc + Firestop (khe nối, xuyên tường) + Chống cháy cáp điện/ống dẫn + Vách tường trần thạch cao chống cháy. Đảm bảo tính liên tục của ranh giới phòng cháy (Compartmentation).
8. Checklist Chuẩn Bị Hồ Sơ Nghiệm Thu PCCC Cho Hạng Mục Chống Cháy Lăn (Dành Cho Giám Sat/Chủ Đầu Tư)

Trước khi mời cơ quan PCCC kiểm tra cấp Chứng chỉ PCCC (theo quy trình mới Luật 2024), hãy kiểm tra “bộ hồ sơ vàng”:
- Bản vẽ As-built (Hoàn công) ký bởi 3 bên: Chủ đầu tư – Giám sát – Nhà thầu. Có ghi rõ: Vị trí, Loại vật liệu, Độ dày thiết kế, Thời gian chịu lửa (R).
- Nhật ký thi công hàng ngày (Theo mẫu Bộ Xây dựng) có ghi: Thời tiết, Nhiệt độ/Độ ẩm bề mặt/khi phun, Số lượng vật liệu nhập/xuất, Số lượng hoàn thành (m2), Sự cố/Xử lý.
- Bản ghi Kiểm tra chất lượng (QC Records):
- Kiểm tra sơ kết bề mặt (Sa 2.5, CSP, Độ ẩm).
- Kiểm tra WFT (Mỗi lớp phun).
- Kiểm tra DFT cuối cùng (Bản đồ nhiệt độ dày/Điểm đo).
- Kiểm tra độ bám dính (Pull-off test – ít nhất 1 mẫu/500m2 hoặc theo yêu cầu nhà SX).
- Kiểm tra mật độ vữa phun (Density test – ASTM E605).
- Kiểm tra độ dày tấm/vữa (Depth gauge).
- Chứng chỉ chất lượng vật liệu (CO/CQ) từng lô hàng nhập về công trường (Tem, chữ ký, mác tem nguyên vẹn).
- Báo cáo thử nghiệm loại (Type Test Report) từ phòng thử nghiệm độc lập (VINACONTROL, QUATEST 3, TÜV, WARRINGTONFIRE, EFFECTIS…). Lưu ý: Báo cáo phải khớp chính xác: Loại vật liệu, Hệ thống gia cố (có/lưới inox), Kiểu cấu trúc (Cột/Dầm/Sàn), Độ dày test ≥ Độ dày thi công.
- Chứng nhận Applicator (Approved Applicator Certificate) của nhà thầu do nhà sản xuất cấp (Còn hiệu lực năm 2026).
- Chứng chỉ đào tạo PCCC của KTS/CTS nhà thầu.
- Biên bản nghiệm thu hạng mục ký bởi Giám sát, Chủ đầu tư, Nhà thầu.
- Cam kết bảo hành (Tối thiểu 5 năm) có đóng dấu, ký tên người có thẩm quyền.
- Hồ sơ Firestop (Chống cháy khe/xuyên) riêng biệt nếu có: Bản vẽ chi tiết Firestop, Type test report của hệ thống Firestop (UL 1479 / EN 1366-3/4), Bản ghi lắp đặt, Ảnh trước/sau khi lắp keo/collar.
9. Kết Luận & Lời Khuyên Chiến Lược Cho Năm 2026
Thi công chống cháy lăn năm 2026 không còn là hạng mục “phụ” hay “làm cho có” để lấy phép. Dưới sự quản lý chặt chẽ của Luật PCCC 2024 và sự giám sát khắt khe của Cục PCCC – Bộ Công An, việc đầu tư đúng kỹ thuật, đúng vật liệu, đúng quy trình từ đầu là giải pháp tối ưu chi phí toàn vòng đời (Life-cycle cost).
3 Lời khuyên then chốt:
- Sớm can thiệp: Nhập nhà thầu chống cháy vào giai đoạn thiết kế thi công (Shop drawing) và chuẩn bị bề mặt (đặc biệt là phun cát thép trước khi lắp đặt hiện trường) để tránh phát sinh, chồng chéo công trình.
- Chọn “Hệ thống” không chọn “Sản phẩm”: Mua gói giải pháp hoàn chỉnh (Vật liệu + Primer tương thích + Topcoat + Lưới + Keo firestop + Hỗ trợ kỹ thuật) từ 1 nhà cung cấp/nhà thầu được ủy quyền. Tránh mua vân sơn này, primer kia, keo kia -> mất bảo hành, rủi ro không tương thích.
- Yêu cầu minh chứng số: Năm 2026, hãy yêu cầu nhà thầu nộp hồ sơ nghiệm thu dưới dạng số (PDF/A, có chữ ký số, metadata ảnh GPS, timestamp). Điều này giúp quá trình kiểm tra của cơ quan PCCC nhanh chóng, minh bạch và tạo tiền đề cho quản lý vận hành PCCC số hóa sau này.
Nếu bạn đang lên kế hoạch cho dự án năm 2026, hãy liên hệ ngay hôm nay với các đơn vị tư vấn PCCC hoặc nhà thầu Approved Applicator để khảo sát hiện trạng, lập dự toán chi tiết và chuẩn bị hồ sơ thiết kế PCCC kịp thời cho tiến độ xây dựng. Đừng để hạng mục chống cháy trở thành “nút thắt” chậm trễ tiến độ hoàn công và cấp phép vận hành công trình.
Bài viết được cập nhật dựa trên bối cảnh pháp lý, kỹ thuật và thị trường Việt Nam tính đến năm 2026. Các giá格尔, tiêu chuẩn cụ thể có thể thay đổi theo từng dự án, từng địa phương. Luôn tham khảo ý kiến chuyên gia PCCC có thẩm quyền trước khi quyết định thi công.
