Năm 2026 đánh dấu sự chuyển dịch mạnh mẽ trong xu hướng thiết kế nhà ở tại Việt Nam: người dân càng ngày càng ưu tiên sự tiện nghi, tối ưu diện tích và thẩm mỹ “chữa lành” thay vì chỉ chạy theo diện tích lớn hay kiến trúc phô trương. Trong bối cảnh đó, mẫu nhà trệt 3 phòng ngủ trở thành “người dẫn đầu” cho các hộ gia đình nhỏ, người già muốn yên tĩnh, hoặc các dự án nhà nghỉ, homestay quy mô vừa. Loại hình này cân bằng hoàn hảo giữa chi phí đầu tư hợp lý, thời gian thi công nhanh và khả năng đáp ứng đầy đủ chức năng sinh hoạt hiện đại.
Bài viết dưới đây sẽ tổng hợp top mẫu nhà trệt 3 phòng ngủ đẹp nhất năm 2026, kèm theo bảng giá ước tính chi tiết, xu hướng vật liệu mới, quy trình thi công và những lưu ý “sống còn” để tránh hối hận sau khi bàn giao.
1. Tại Sao Nhà Trệt 3 Phòng Ngủ Lại “Hot” Nhất Năm 2026?
Trước khi đi vào chi tiết các mẫu mã, chúng ta cần hiểu bản chất nhu cầu năm 2026 để lựa chọn đúng đắn:
Giá đất tăng, diện tích lô nhỏ: Ở nhiều khu vực ven đô, lô góc 4x10m, 5x10m, 6x12m là phổ biến. Nhà trệt tận dụng 100% mặt sàn, không hao hụt diện tích cho cầu thang, thang máy như nhà 2 tầng.
Đối tượng sử dụng đa dạng: Cặp đôi trẻ sinh con đầu lòng (cần 1 phòng cha mẹ, 1 phòng con, 1 phòng khách/khách), người già nghỉ hưu (không leo cầu thang), hoặc chủ homestay (tối ưu số lượng phòng cho thuê).
Chi phí xây dựng kiểm soát tốt hơn: Năm 2026, giá vật liệu (thép, xi măng, gạch) ổn định ở mức cao. Nhà trệt tiết kiệm khối lượng móng, cột, dầm, thép so với nhà 2 tầng cùng diện tích sàn khoảng 20-30%.
Thi công nhanh, rủi ro thấp: Thời gian hoàn thiện thô chỉ 2-3 tháng, ít chịu ảnh hưởng thời tiết, an toàn thi công cao.
Kết nối thiên nhiên: Dễ dàng thiết kế sân vườn, hồ cá, bbq, playground cho con ngay tại sân sau – xu hướng “outdoor living” mạnh mẽ năm 2026.
2. Top 5 Mẫu Nhà Trệt 3 Phòng Ngủ Được Tìm Kiếm Nhiều Nhất Năm 2026
Dựa trên dữ liệu tìm kiếm, yêu cầu tư vấn của các đơn vị thiết kế – thi công uy tín Quý 1/2026, dưới đây là 5 bố cục “quốc dân” phù hợp với đa số lô đất Việt.

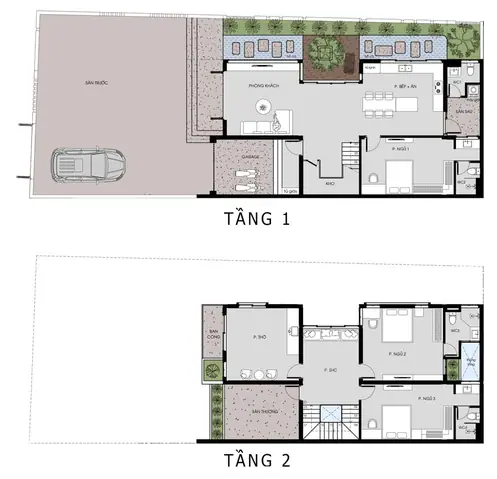

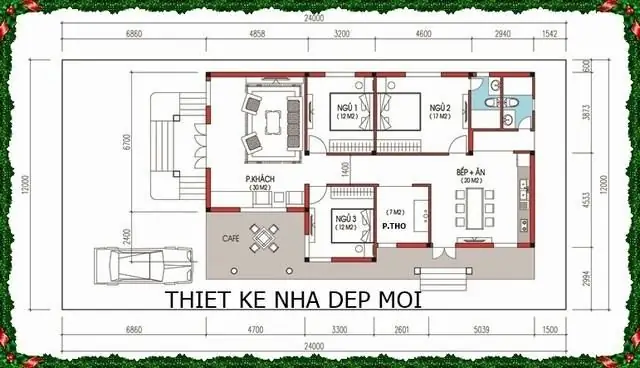

2.1. Mẫu A: Lô Vuông/Kéo Dài (Kích thước 6m x 12m – 72m²) – Bố cục “Chuẩn Không Cần Chỉnh”
Đây là mẫu bán chạy nhất cho lô đất 6x12m phổ biến tại các khu dân cư, khu đô thị mới.
Bố cục chức năng:
Tiền sảnh: 2.5m x 3m (đỗ xe máy, chào đón khách).
Phòng khách – Bếp – Ăn (Open space): 6m x 6.5m (Khu vực bếp đôn đảo ra phía sau, gần cửa ra sân sau để thoát mùi, lấy gió tự nhiên).
Phòng ngủ 1 (Phòng chủ): 3.5m x 4m (Có WC trong phòng, bàn trang điểm, tủ áo đi vào).
Phòng ngủ 2 & 3: Mỗi phòng 3m x 3.5m (Chung WC ngoài hành lang, thiết kế thông gió chéo).
WC chung: 1.8m x 2.2m.
Hành lang: Rộng 1.2m (Đủ để đi lại, đặt giày, tủ đồ dọn dẹp).
Sân sau: 6m x 3m (Phơi quần áo, trồng cây, bbq).
Điểm nhấn 2026: Sử dụng cửa kính trượt kính cường lực toàn bộ mặt tiền phòng khách nhìn ra sân sau, tạo không gian liền mạch inside-outside. Trần nhà thiết kế cao 3.2m – 3.5m, trần thả gypsum có khung led indirect lighting tạo chiều sâu.
2.2. Mẫu B: Lô Hẹp Dài (Kích thước 4m x 15m – 60m²) – Giải Pháp “Thông Thoáng” Cho Đất Hẹp
Thách thức lớn nhất của lô 4m là lấy gió và ánh sáng tự nhiên cho phòng ở giữa. Năm 2026, giải pháp San vuông (Light well) / Sân thượng kính (Skylight) là bắt buộc.
Bố cục chức năng (Từ trước ra sau):
Sảnh xe/Phòng khách: 4m x 4m (Mở rộng tối đa cửa kính mặt tiền).
Bếp ăn: 4m x 3.5m (Đặt cạnh san vuông giữa nhà kích thước 2m x 2m).
Phòng ngủ 1 (Hậu): 4m x 3.5m (Có cửa ra san vuông, WC trong phòng).
Phòng ngủ 2 (Giữa – Phía trái san vuông): 3.5m x 3m (Lấy gió, sáng từ san vuông, cửa kính cao sát trần).
Phòng ngủ 3 (Giữa – Phía phải san vuông): 3.5m x 3m (Tương tự phòng 2).
WC chung: Giữa 2 phòng ngủ 2, 3.
Sân sau/Phơi: 4m x 1.5m (Khoảng lùi sau cùng).
Công nghệ 2026: Lắp đặt hệ thống cửa thông gió tự động (auto vent) tại san vuông, kết hợp quạt hút âm trần tại WC, bếp để đảm bảo lưu lượng gió thay đổi > 10 lần/giờ. Sử dụng kính Low-E cho cửa sổ san vuông giảm nhiệt bức xạ.
Không chú trọng số mét vuông thuần túy, mà tập trung vào chất lượng không gian. Thường áp dụng cho lô đất rộng (7x13m, 8x14m).
Đặc trưng thiết kế 2026:
Mặt tiền: Tường rào thấp, cổng trượt điện tử, cây xanh lớn che mát (Cây bàng, phượng, dừa nước…).
Sân trước: Làm sân vườn Zen, hồ cá Koi, đá trang trí.
Không gian nội thất: Trần cao 4m-4.5m, cột bê tông hiện diện (Exposed concrete) hoặc sơn màu trắng/xám trung tính. Cửa kính khung nhôm màu đen/xám than (Powder coating) kích thước lớn (3m x 3m cánh).
Phòng ngủ: Thiết kế “Suite” – Mỗi phòng đều có WC riêng, ban công nhỏ, view ra hồ cá/vườn.
Vật liệu: Gạch đá kích thước lớn 60x120cm, 80x80cm (ít vết nối), gỗ tự nhiên (Sồi, Tần bì) cho trần, tủ, bàn.
Smart Home: Hệ thống điều khiển ánh sáng, rèm, điều hòa, an ninh qua App điện thoại/Voice control (Google Home, Siri, Alexa tiếng Việt).

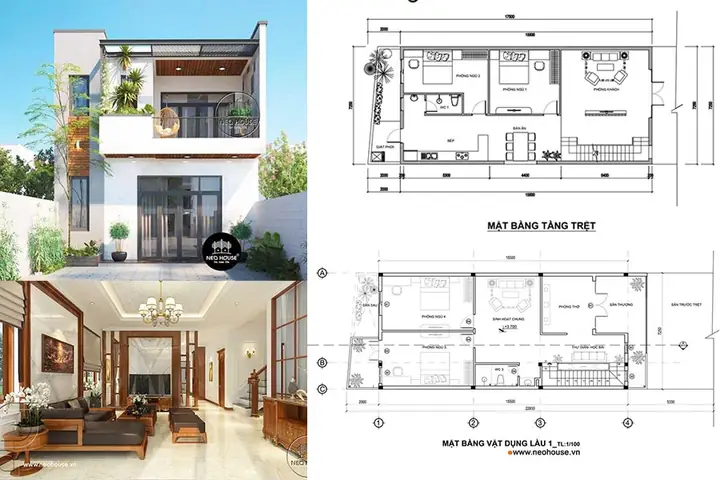

2.5. Mẫu E: Nhà Trệt Kết Hợp Lầu Xửng (Loft) – Tối Ưu Diện Tích Sử Dụng
Giải pháp “có thêm mà không tốn đất” cho lô 5x12m, 6x12m. Năm 2026, lầu xửng được công nhận là không tính diện tích xây dựng (theo nhiều quy hoạch địa phương) nếu chiều cao dưới 2.2m và diện tích < 1/2 diện tích sàn.
Bố cục:
Trệt: Khách, Bếp, 1 Phòng ngủ mặt tiền (cho người già/khách), WC, Bếp bẩn.
Lầu xửng (Diện tích ~30-35m²): 2 Phòng ngủ lớn (cho con lớn/cha mẹ), 1 WC nhỏ, 1 khu vực học tập/chơi game/phim.
Cầu thang: Thiết kế đẹp như một kiện nội thất (Cầu thang thép sơn tĩnh điện + gỗ, hoặc bê tông đổ khuôn mặt phẳng).
Lưu ý: Cần tính toán móng, cột, dầm trệt chịu lực cho lầu xửng ngay từ đầu. Cách nhiệt mái cực kỳ quan trọng (XPS 50mm + Foil + Không gian thoáng 5cm + Nồi hút gió 태양 năng).
3. Bảng Giá Xây Dựng Nhà Trệt 3 Phòng Ngủ Tham Khảo Năm 2026 (Chưa Bao Gồm Giá Đất)
Đơn vị: Triệu VNĐ. Giá tham khảo trung bình các tỉnh thành lớn (Hà Nội, TP.HCM, Đà Nẵng, Bình Dương, Long An…), thi công trọn gói “vỏ thô + hoàn thiện cơ bản”, không bao gồm nội thất cao cấp, điều hòa, thiết bị thông minh.
Hạng Mục / Mức Độ Hoàn Thiện
Diện Tích Sàn 60m² (Lô 4x15m)
Diện Tích Sàn 72m² (Lô 6x12m)
Diện Tích Sàn 90m² (Lô 7x13m)
Ghi Chú Năm 2026
1. Móng – Khung (Vỏ thô)
180 – 220
210 – 260
270 – 330
Bê tông M250, Thép CB300/D390. Móng bê tông cốt thép đơn/đai.
2. Hoàn Thiện “Chuẩn Khách Sạn” (Mid-range)
350 – 420
420 – 500
530 – 630
Gạch 60×60/60×120, Sơn Dulux/Nippon cao cấp, Sanitary Toto/Kohler/Viglacera cao cấp, Kính cường lực 8-10mm, Trần Gypsum led, Cửa nhôm kính Low-E, Hệ thống điện/nước chuẩn Smart home ready.
3. Hoàn Thiện “Cao Cấp / Minimalist” (High-end)
550 – 700+
650 – 850+
800 – 1.100+
Gạch đá nhập 80×80/120×120, Sơn Dulux Weathershield/Nippon Odour-less, Sanitary Duravit/Grohe/Toto Neorest, Kính Low-E argon, Cửa nhôm hệ thống Đức/Pháp (Schüco/Technal), Gỗ tự nhiên, Hệ thống Smart Home đầy đủ (KNX/Zwave), VRV/DVR điều hòa trung tâm, Hệ thống năng lượng mặt trời 5-10kWp.
4. Chi Phí Phụ (Giấy phép, Thiết kế, VSAT, Kết nối điện/nước)
30 – 50
40 – 60
50 – 80
Phụ thuộc quy định địa phương.
⚠️ Lưu ý quan trọng năm 2026: Giá thép năm 2026 dao động quanh 16.500 – 18.500 VNĐ/kg (thép đai) và 18.000 – 20.000 VNĐ/kg (thép ne). Tăng 5-8% so với cuối 2025. Giá xi măng PCB 40: ~85.000 – 95.000 VNĐ/bao. Dự trù tăng giá 10-15% cho giai đoạn Quý 3-4/2026 do chuỗi cung ứng và lương thợ tăng. Chi phí tháo dỡ nhà cũ (nếu có): ~1.5 – 2.5 triệu/m² sàn.
Nhà Trệt 3 Phòng Ngủ
Có thể bạn quan tâm: Top 10+ Mẫu Thiết Kế Tủ Quần Áo Đa Năng Hiện Đại Nhất Năm 2026: Tối Ưu Không Gian, Nâng Tầm Thẩm Mỹ
4. Xu Hướng Vật Liệu & Công Nghệ “Chuẩn 2026” Cho Nhà Trệt
Để nhà trệt bền, mát, đẹp và tiết kiệm vận hành 20-30 năm tới, năm 2026 các KTS và chủ đầu tư ưu tiên:
4.1. Hệ Thống Mái & Cách Nhiệt – “Chìa Khóa” Của Nhà Trệt
Nhà trệt hấp thụ nhiệt lượng mặt trời trực tiếp qua mái.
Giải pháp số 1 (Tối ưu chi phí – Hiệu quả): Mái ngửa bê tông -> Lớp chống thấm Polyurea/PU 2 thành -> XPS Extruded Polystyrene 50mm (Mật độ 35kg/m³) -> Lớp chắn nhiệt Foil Aluminum 2 lớp -> Khung thép nhẹ cách điện -> Lợp tôn mạ kẽm/Aluzinc/Alycore (có lớp cách nhiệt PE/XPE dính sẵn) -> Hệ thống nồi hút gió mặt trời (Solar Vent) + Ống thoáng gió dọcFirstLast (Tạo hiệu ứng ống khói thổi bật khí nóng).
Giải pháp số 2 (Cao cấp): Mái bằng Tấm Sandwich PU/PIR (Đặc 75-100mm) lợp trực tiếp trên khung thép. Cách nhiệt R-value cao nhất, thi công siêu nhanh, nhẹ, không cần chống thấm bê tông phức tạp. Chi phí cao hơn ~30-40% so với giải pháp 1.
Tránh tuyệt đối: Chỉ bôi chống thấm, không cách nhiệt; Dùng bọt PE mỏng (5-10mm) dưới tôn; Không có khoảng thoáng gió mái.
4.2. Hệ Thống Cửa & Kính – Yếu Tố Quyết Định “Mát – Ẩm”
Khung: Nhôm hệ thống cách nhiệt (Thermal break) dòng 60mm, 70mm (Việt Nam: VN Aluminum, An Phát, Việt Pháp; Nhập: Schüco, Reynaers, Technal). Màu sơn tĩnh điện akzo Nobel/Interpon bảo hành 15-20 năm.
Kính:BẮT BUỘC KÍNH LOW-E (Low Emissivity) LỚP KÉP (Double Glazing) 6A6 hoặc 6A12 (6mm kính + 12mm không gian Argon + 6mm kính).
Hệ số truyền nhiệt U-value < 1.8 W/m²K.
Hệ số zén gió SHGC < 0.4.
Giảm 60-70% nhiệt bức xạ so với kính đơn. Tiết kiệm 30-40% điện điều hòa.
Gỗ công nghiệp / Gỗ tự nhiên: Sàn gỗ công nghiệp AC4/AC5 chống nước 72h (Egger, Kronotex, Robina). Gỗ tự nhiên (Sồi, Tần bì, Gõ đỏ) cho trần, tủ, bàn – Xử lý sấy hấp, sơn PU/PU nước/base nước an toàn.
Hệ thống nước thải: Ống uPVC/HDPE chống ồn (Wavin, Nikko, Dien Quang) – Thiết kế勾配 đúng quy chuẩn, hòm hút gió đứng (Vent stack) ra mái.
4.4. Smart Home & Năng Lượng Tái Tạo – Tiêu Chuẩn 2026
Nhà Trệt 3 Phòng Ngủ
Có thể bạn quan tâm: Top 10+ Màu Sơn Phòng Ngủ Xanh Dương Đẹp, Sang Trọng Nhất Năm 2026 – Tư Vấn Chọn Màu Chuẩn Gu, Không Hối Hận
Năng lượng mặt trời mái nhà (Rooftop Solar): Lắp đặt hệ thống 5kWp – 10kWp (tùy diện tích mái). Năm 2026, chính sách mua điện lại EVN (Circular 18/2025/TT-BCT mới) khuyến khích tự tiêu dùng, dư bán lưới. Hoàn vốn 4-5 năm. Bắt buộc có bộ chuyển đổi Hybrid Inverter (Deye, Growatt, Solis, Huawei) hỗ trợ gắn Pin lưu trữ (LiFePO4) sau này.
Hệ thống Smart Home: Trung tâm điều khiển (Hub) Zigbee/Matter/KNX. Cảm biến mở cửa, chuyển động, nhiệt độ, độ ẩm, khói, rò rỉ nước. Công tắc thông minh, rèm tự động, điều hòa IR blaster. Tích hợp Google Home / Apple HomeKit / Home Assistant. Ưu tiên dây cáp bus (KNX/RS485) khi xây thô để ổn định nhất.
5. Quy Trình Thi Công Nhà Trệt 3 Phòng Ngủ Chuẩn Kỹ Thuật Năm 2026
Một quy trình chuẩn giúp chủ đầu tư kiểm soát tiến độ, chất lượng và pháp lý.
Giai đoạn 1: Chuẩn Bị & Pháp Lý (1-2 tháng)
Kiểm tra Giấy tờ đất: Sổ đỏ, bản đồ quy hoạch (Kiểm tra giới hạn đường đỏ, lùi đường, cao độ 0.00, tỷ lệ chiếm đất, số tầng cho phép).
Chọn đơn vị Thiết kế – Thi công (EPC) hoặc tách riêng: Ký hợp đồng rõ ràng: Phạm vi, Giá cố định (Fixed price) hoặc Cực đại (GMP), Thời gian, Bảo hành, Điều kiện thanh toán (Theo mốc tiến độ – Không trả trước quá 30%).
Thiết kế Kiến trúc – Cấu trúc – M&E (Điện/Nước/PCCC/Smart Home): Bản vẽ phải có con dấu, chữ ký KTS có thẩm quyền. Bản vẽ thi công (Shop drawing) chi tiết đến từng chi tiết nút nối, bố trí ống điện/nước trong dầm/cột.
Xin Giấy phép xây dựng (GPXD): Nộp hồ sơ tại UBND cấp huyện/thành phố. Thời gian giải quyết ~15-20 ngày làm việc. Năm 2026 nhiều nơi áp dụng nộp online qua Cổng dịch vụ công quốc gia.
Giai đoạn 2: Thi Công Thô (2.5 – 4 tháng)
Phá dỡ / San lấp / Đóng cọc (Nếu đất yếu): Cọc bê tông cốt thép (Spun pile) hoặc cọc ép (Địa kỹ quyết định).
Móng: Móng dầm liên kết / Móng bè. Quan trọng: Lắp ống thoát nước, điện, nước sạch, dữ liệu, chống sét xuống móng trước khi đổ bê tông.
Cột, Dầm, Sàn: Bê tông M250/M300. Kiểm tra cốt thép (Số lượng, đường kính, khoảng cách, neo móc, che bê tông) bởi Giám sát/KTS trước khi đổ. Sử dụng máy rung bê tông, không cho thêm nước tại công trường.
Tường bao / Vách ngăn: Gạch block bê tông lightweight (AAC/CLC) hoặc gạch đống nung. Chân tường phải có dây chuyền chống thấm (DPC).
Mái: Theo giải pháp cách nhiệt đã chọn (XPS + Tôn / Sandwich). Thử nước mái 48h trước khi làm hoàn thiện.
Hoàn thiện vỏ: Chống thấm WC, sân thượng, ban công (Polyurea/PU 2 lớp). Lắp cửa ngõ (Khung nhôm/kính), làm mặt tiền.
Giai đoạn 3: Hoàn Thiện & Hệ Thống Kỹ Thuật (2 – 3 tháng)
Hệ thống M&E (Điện – Nước – PCCC – Smart Home – Điện mặt trời):
Chạy ống điện (Ống cứng PVC/PP, hòm inox) trong trần giả, vách, sàn. Phân rõ mạch: SOCKET, ĐÈN, ĐIỀU HÒA, BẾP, MÁY BƠM, SOLAR, SMART HOME.
Lắp bảng phân phối điện (DB) có CB, RCCB (Rò rỉ 30mA), SPD (Chống sét), Smart Meter.
Hệ thống nước: Ống PPR/PERT/PB (Nóng/Lạnh), uPVC (Thải). Thử áp lực nước 1.5 lần áp lực làm việc.
Hệ thống Smart Home: Kéo dây bus (nếu KNX), lắp cảm biến, module điều khiển.
Hệ thống Solar: Lắp khung, tấm pin, Inverter, kết nối lưới/ACDB.
Trát tường, trần / Làm trần Gypsum: Cần thời gian khô tự nhiên (tối thiểu 14-21 ngày) trước khi sơn.
Sơn tường, trần: 1 lớp gốc + 2-3 lớp face. Sử dụng máy phun sơn (Airless) cho mặt phẳng lớn.
Lắp đặt Sanitary, Nội thất cố định (Tủ bếp, tủ áo, vanity), Đèn, Công tắc, Cảm biến.
Lắp điều hòa (Máy lạnh 1 chiều/2 chiều, Cassette, Ducted – Khuyên dùng R32/R290).
Dọn dẹp, vệ sinh sàn công trường (Cleaning chuyên nghiệp).
Giai đoạn 4: Nghiệm Thu & Bàn Giao (1-2 tuần)
Tự kiểm tra nội bộ (Đơn vị thi công + KTS giám sát): Kiểm tra theo Checklist 500+ hạng mục (Vân tay, khe nối, độ đứng, độ bằng, thử nước, thử điện, thử Smart Home, thử Solar).
Nghiệm thu chính chủ: Khách hàng đi kiểm tra thực tế. Lập biên bản nghiệm thu, ghi rõ khuyết điểm (nếu có) và thời hạn khắc phục.
Nghiệm thu hoàn công pháp lý (Nếu cần): Xin xác nhận hoàn công tại UBND (để cấp sổ đỏ nhà ở riêng lẻ).
Bàn giao: Hồ sơ as-built (Bản vẽ hoàn công), Sổ bảo hành thiết bị, Chìa khóa, Thẻ bảo hành công trình (Thường 5-10 năm cho cấu trúc, 2 năm cho hoàn thiện, 1-2 năm cho M&E).
6. 7 Lỗi “Sống Còn” Thường Gặp Khi Xây Nhà Trệt Năm 2026 (Và Cách Khắc Phục)
Nhà Trệt 3 Phòng Ngủ
Lỗi Thường Gặp
Hậu Quả
Giải Pháp Năm 2026
1. Chú trọng mặt tiền, bỏ bê mái nhà
Nóng bức mùa hè, mốc tường trần mùa mưa, tốn điện điều hòa khủng khiếp.
Đầu tư tối đa cho hệ thống mái cách nhiệt (XPS 50mm + Foil + Tôn cách nhiệt + Nồi hút gió mặt trời). Tính toán đúng vật lý kiến trúc.
2. Thiết kế cửa sổ nhỏ, ít, chỉ phụ thuộc gió máy
Nhà ẩm mốc, không khí kém, tốn điện, phụ thuộc hoàn toàn vào điện.
Tối đa hóa cửa kính Low-E, thiết kế San vuông/Skywell, cửa đối diện (Cross ventilation), cửa cao sát trần (Clerestory). Tính toán CFM gió tự nhiên.
3. Bố trí WC, Bếp không có ống hút gió đứng (Vent stack) ra mái
Mùi hôi lan toàn nhà, ống nước bị hút xỉ (Siphonage), tiếng ồn nước chảy.
Bắt buộc có ống hút gió đứng DN75/DN110 từ điểm cao nhất hệ thống thoát nước xuyên mái ra ngoài. Lắp van kiểm tra (AAV) tại các điểm không thể 뚫 mái.
4. Điện, nước chui trong dầm/cột không có ống bảo vệ (Conduit)
Hỏng ống phải bứt tường, bứt sàn -> Chi phí khổng lồ, hỏng thẩm mỹ.
100% ống điện, nước, data chạy trong ống cứng PVC/PP/Inox (Conduit). Có hòm kéo dây (Pull box) tại các góc, điểm phân chia. Vẽ bản as-built chính xác tọa độ.
5. Chọn đơn vị thi công “trùm” giá rẻ, không hợp đồng rõ ràng
Chạm chạm, vật liệu kém, dừng công trình, chạy trốn khi hỏng.
Chọn đơn vị có pháp nhân, hồ sơ năng lực, dự án thực tế đã bàn giao > 3 năm, hợp đồng EPC/Fixed Price, bảo hiểm trách nhiệm nghề nghiệp. Thanh toán theo mốc nghiệm thu kỹ thuật.
6. Bỏ qua hệ thống chống sét, 접 địa (Grounding)
Nguy hiểm tính mạng, hỏng thiết bị điện tử đắt tiền (Smart home, Solar, Điêù hòa).
Hệ thống chống sét Franklin/ESE + Hệ thống tiếp địa_mesh quanh nhà (Điện trở < 4 Ohm). Kết nối chung cho điện, nước, gas, solar, khung cửa nhôm, thép cấu trúc.
7. Không dự trù diện tích cho thiết bị Solar, Pin, Bơm tăng áp, Máy lọc nước
Sau này lắp ngoài trời, xấu xí, nóng máy, tiếng ồn.
Dự trù khoảng tủ kỹ thuật (Technical room) ~2-3m² tại sân sau/gác mái: Chứa Inverter Solar, ATS, Bảng điện chính, Bơm tăng áp, Máy lọc nước RO, Pin lưu trữ (tương lai).
7. Mẹo Tiết Kiệm Chi Phí Hiệu Quả (Không Giảm Chất Lượng) Năm 2026
Tối ưu hóa thiết kế cấu trúc: Nhờ KTS tính toán tối ưu cột, dầm, móng (Giảm 10-15% thép, bê tông so với thiết kế “an toàn thừa”). Không tự ý tăng kích thước cột/dầm.
Chọn vật liệu “Vừa đủ – Chất lượng”: Không cần gạch nhập 120x120cm cho toàn nhà (Đắt, khó thi công, hao hao lớn). Dùng gạch 60x120cm chính hãng Việt Nam (Viglacera, Lamosa) cho sàn, tường WC. Dùng gỗ công nghiệp AC4 cho phòng ngủ, gỗ tự nhiên chỉ cho điểm nhấn (Trần, bàn, tủ).
Mua gom vật liệu chính (Package): Đàm phán mua trực tiếp hãng/đại lý cấp 1: Gạch, Sanitary, Nhôm kính, Sơn, Thép, Xi măng. Tiết kiệm 5-10% so với mua lẻ qua thầu.
Thi công theo gói “Vỏ thô + Hoàn thiện thô” tự quản lý hoàn thiện: Nếu chủ đầu tư có thời gian, hiểu biết: Thuê thầu vỏ thô (Có uy tín), tự mua vật liệu hoàn thiện, thuê team thợ độc lập (Sơn, Gạch, Điện, Nước, Gỗ). Rủi ro: Phải có KTS giám sát, quản lý tiến độ chặt chẽ.
Tận dụng chính sách xanh: Lắp đặt Điện mặt trời mái nhà ngay từ đầu. Năm 2026, chi phí hệ thống 5kWp chỉ ~70-85 triệu. Tiết kiệm 70-90% tiền điện hàng tháng. Hoàn vốn nhanh, tăng giá trị tài sản.
Thiết kế thông minh, giảm thi công phức tạp: Hạn chế chi tiết trần gypsum quá phức tạp (tốn nhân công, dễ nứt). Dùng trần sơn phẳng + đèn downlight/led dây + quạt trần thiết kế đẹp. Hạn chế vách ngăn cong, góc nhọn khó thi công gạch/sơn.
8. Checklist Nghiệm Thu Nhà Trệt 3 Phòng Ngủ Trước Khi Bàn Giao (Phiên Bản 2026)
In ra mang theo khi đi kiểm tra:
Cấu Trúc & Vỏ:
Cột, dầm, sàn: Không nứt, bong, lộ thép, tổ ong. Độ đứng cột < h/200.
Mái: Thử nước 48h KHÔNG RÒ RỈ. Nồi hút gió mặt trời hoạt động tốt.
Mặt tiền, cửa ngõ: Mở/đóng êm, kín khít (Không lùa gió, không thấm nước khi phun vòi nước áp lực).
Chống thấm WC, ban công, sân thượng: Thử nước 24h OK.
Hệ Thống Điện (Quan Trọng Nhất):
Bảng điện (DB): Sắp xếp logic, dán nhãn rõ ràng (Mạch nào cho phòng nào). Có CB, RCCB 30mA cho mạch ổ cắm, máy giặt, bếp, điều hòa. Có SPD chống sét.
Tiếp địa: Đo điện trở < 4 Ohm. Kết nối khung cửa nhôm, thép cấu trúc, ống nước kim loại.
Ổ cắm, công tắc: Vị trí đúng bản vẽ, cao độ chuẩn (Ổ cắm 30cm, Công tắc 140cm, Ổ cắm bếp/điều hòa theo thiết bị). Mặt phẳng, không lõm/nổi.
Hệ thống Smart Home: Test toàn bộ kịch bản (Một chạm Tắt tất cả, Chào đón, Ngủ, Vắng nhà). Cảm biến cửa, chuyển động, khói, nước báo động đúng App.
Hệ thống Solar: Inverter báo lỗi không? Sản xuất điện thực tế khớp lý thuyết? Kết nối lưới an toàn (Anti-islanding).
Hệ Thống Nước & PCCC:
Nước sạch: Áp lực đủ tại vòi cao nhất. Không rò rỉ tại nối. Van tắt góc cho từng phòng/nha.
Nước thải: Xả thử đồng thời tất cả bồn cầu, vòi, bồn rửa, máy giặt. Dòng chảy nhanh, không ngược mùi, không gורגot (tiếng ồn hút không khí). Hòm hút gió đứng thông thoáng.
PCCC: Còi báo cháy, nút bấm báo cháy, đèn thoát hiểm, bình chữa cháy (ABC 2kg/4kg) tại bếp, bảng điện, hành lang.
Hoàn Thiện & Nội Thất:
Gạch: Không rung, không vỡ, khe nối đều, chăm keo đầy, sạch. Độ bằng sàn < 3mm/2m.
Sơn: Màu đồng đều, không bong, không vết chảy, không lộ nền. Vân tay sơn đẹp.
Trần Gypsum: Phẳng, không uốn cong, khe nối xử lý kỹ, đèn led, quạt lắp chắc, cân đối.
Tủ bếp, tủ áo: Căn chỉnh cửa đồng đều (khe 1.5-2mm), bản lề, ray kéo nhập khẩu hoạt động êm (Soft close). Mặt tủ không cong vênh.
Sanitary: Bồn cầu flushing mạnh, không rò rỉ. Vòi nước không rỉ. Bồn rửa, bồn tắm không ray xước.
Cửa chính, cửa phòng: Khóa vân tay/mật mã/Thẻ hoạt động tốt. Chống nạt tay. Kín khít.
Vệ Sinh & Môi Trường:
Vệ sinh sạch bê tông, keo gạch, sơn trên kính, gạch, sanitary.
Dọn rác thải xây dựng hoàn toàn.
Cây xanh, sân vườn đã trồng, tưới nước.
9. Kết Luận & Lời Khuyên Cuối Cùng Cho Năm 2026
Xây dựng nhà trệt 3 phòng ngủ năm 2026 không chỉ là dựng 4 bức tường và một cái mái. Đó là quá trình tạo ra một “cỗ máy sinh hoạt” thông minh, bền bỉ, tiết kiệm năng lượng và chữa lành tinh thần.
Đầu tư vào “Da dày” (Cấu trúc, Mái cách nhiệt, Hệ thống điện/nước/Smart Home/Solar): Đây là phần chôn vùi, sửa sau cực kỳ đắt đỏ và phiền toái. Đừng tiết kiệm ở đây.
Linh hoạt ở “Trang phục” (Hoàn thiện nội thất, trang trí): Có thể thay đổi theo trend, theo giai đoạn cuộc sống (Sinh con, con lớn, già đi).
Chọn đối tác (Đơn vị thiết kế – thi công – giám sát) như chọn người bạn đồng hành: Uy tín, minh bạch, có trách nhiệm pháp lý quan trọng hơn giá rẻ vài chục triệu.
Sống “Xanh” ngay hôm nay: Lắp điện mặt trời, dùng thiết bị Inverter, tiết kiệm nước, phân loại rác tại nguồn. Năm 2026, đây không còn là xu hướng mà là tiêu chuẩn sống.
Hy vọng bài viết chi tiết hơn 1500 từ này cung cấp cho bạn bức tranh toàn cảnh, dữ liệu thực tế và định hướng rõ ràng để hiện thực hóa ngôi nhà trệt 3 phòng ngủ mơ ước trong năm 2026. Hãy bắt đầu từ một bản thiết kế tốt và một đối tác tin cậy ngay hôm nay!
Bài viết được cập nhật với bối cảnh thị trường, quy định và công nghệ năm 2026. Mọi số liệu giá cả, quy định pháp lý tham khảo cần xác thực lại tại địa phương và thời điểm thi công cụ thể.
