Khi bước vào năm 2026, xu hướng thiết kế nội thất tiếp tục thiên về sự tinh tế, tối giản nhưng không kém phần sang trọng. Trần thạch cao (plasterboard ceiling) vẫn là “vua” trong phân khúc trần nhà dân dụng, biệt thự, chung cư và văn phòng nhờ khả năng che giấu hệ thống M&E (điện, nước, PCCC, điều hòa), tạo hình đa dạng và chi phí hợp lý. Tuy nhiên, một chiếc trần đẹp chỉ thực sự “đẹp” và “bền” khi khâu nghiệm thu trần thạch cao được thực hiện nghiêm ngặt, đúng quy trình và chuẩn kỹ thuật.
Bài viết dưới đây tổng hợp đầy đủ quy trình, tiêu chí kỹ thuật mới nhất theo tiêu chuẩn TCVN/QCVN hiện hành (áp dụng năm 2026), checklist chi tiết từng hạng mục và các lỗi thường gặp kèm giải pháp xử lý – giúp chủ đầu tư, giám sát và thi công “bắt tay” nhau một cách suôn sẻ, tránh tranh chấp phát sinh sau này.
1. Tầm Quan Trọng Của Khâu Nghiệm Thu Trần Thạch Cao Năm 2026
Nhiều chủ đầu tư chủ quan cho rằng trần thạch cao chỉ là “vỏ bọc”, che mắt thôi nên nghiệm thu qua loa. Thực tế, khâu này quyết định đến:
- An toàn tính mạng & tài sản: Trần rơi, khung cong vênh do thi công sai kỹ thuật (đinh ít, khung yếu, treo sai trọng lượng) là nguyên nhân hàng đầu tai nạn nội thất.
- Thẩm mỹ bề mặt: Vết nứt tại nối tấm, lõm nhô do khung không phẳng, bong tróc sơn/vẽ do xử lý nối kém là “ác mộng” khó khắc phục sau khi sơn xong.
- Hệ thống M&E ẩn bên trong: Sau khi đóng trần, đường ống điện, nước, PCCC, windpipe điều hòa bị chôn vùi. Nếu không kiểm tra kỹ trước khi bọc tấm, sửa chữa sau này tốn kém gấp nhiều lần (phá trần, làm lại).
- Khả năng chịu lửa, chống âm, chống thấm: Đúng loại tấm (Type F, Type H, Type FH) và đúng kỹ thuật thi công mới đạt hiệu quả theo thiết kế.
Năm 2026, với sự phổ biến của các dòng tấm cao cấp (tấm kháng lửa 2h, tấm kháng âm chuyên dụng, tấm nano chống nấm mốc) và hệ thống khung thép mạ kẽm nóng (hot-dip galvanized) chuẩn mực cao hơn, quy trình nghiệm thu cũng cần cập nhật các tiêu chí kiểm tra vật liệu đầu vào chặt chẽ hơn.
2. Chuẩn Bị Trước Nghiệm Thu: “Chuẩn Bị Tốt Là Đã Thắng Một Nửa”
Không đến hiện trường “hai tay trắng”. Bộ kit nghiệm thu chuyên nghiệp năm 2026 nên bao gồm:
- Bản vẽ thi công & Bản vẽ hoàn công (As-built): So sánh kích thước, cao độ, vị trí đèn, lò xo khói, van PCCC, windpipe.
- Hồ sơ vật liệu (MTC – Material Test Certificate): Tem mác, tem mác QC trên tấm thạch cao, khung thép, vít, keo, băng keo, sơn lót. Lưu ý 2026: Yêu cầu nhà thầu cung cấp mã QR truy xuất nguồn gốc (nếu có) cho các lô hàng nhập khẩu/nhãn hàng lớn.
- Dụng cụ đo lường:
- Máy cân bằng laser (Laser level) – Bắt buộc để kiểm tra độ phẳng, cao độ.
- Thước cuộn 5m/7.5m, thước dây 30m/50m.
- Cây thước góc vuông thép (60cm, 1m).
- Kìm kiểm tra độ dày tấm (nếu cần kiểm tra phá hủy mẫu).
- Kẻ sơn, bút marker, giấy ghi chép/Tablet nhập liệu phần mềm quản lý chất lượng (Procore, Fieldwire, PlanRadar…).
- Kính lúp, đèn pin cường độ cao (kiểm tra vết nứt mảnh, lỗ kim).
- Bản kiểm tra (Checklist) in sẵn hoặc trên phần mềm: Có cột: Đạt/Không đạt/Ghi chú/Ảnh minh chứng/Yêu cầu khắc phục/Deadline.
3. Quy Trình Nghiệm Thu 3 Giai Đoạn “Vàng”

Có thể bạn quan tâm: Bảng Giá Sơn Thạch Cao Nguyễn Cao Sơn Mới Nhất 2026: Chi Tiết Từng Loại, Kinh Nghiệm Chọn Mua & Thi Công Chuẩn
Nghiệm thu trần thạch cao KHÔNG chỉ là nhìn bề mặt cuối cùng. Nó phải chia làm 3 giai đoạn quan trọng:

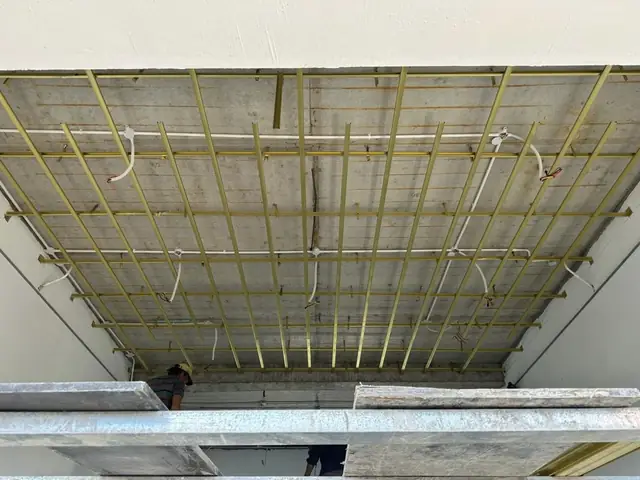

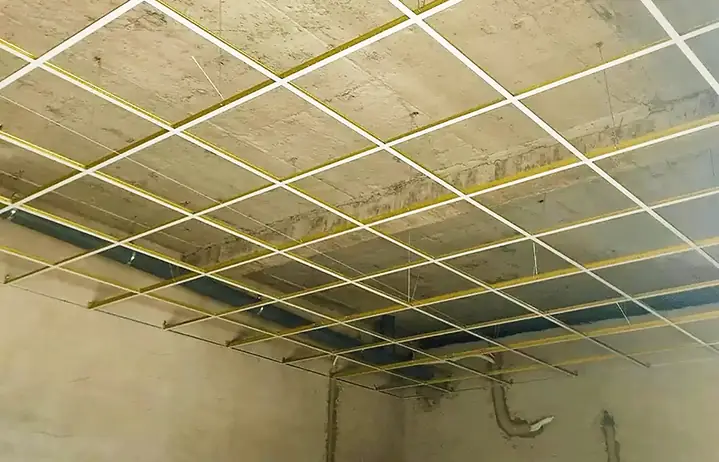

Giai Đoạn 1: Nghiệm Thu Khung Xương (Trước Khi Bọc Tấm) – Quan Trọng Nhất
Đây là lúc “xương sống” của trần lộ ra ngoài, dễ dàng kiểm tra, sửa chữa chi phí thấp nhất.
- Kiểm tra vật liệu khung: Xác thực thép mạ kẽm (AZ120 – AZ150/g/m²), độ dày tấm cuốn (thường ≥ 0.6mm cho khung chính, ≥ 0.5mm cho khung phụ), nhãn mác TCVN/QCVN.
- Khoảng cách khung (Span):
- Khung chính (Main runner – C38/C48/C75): ≤ 1.2m (hoặc theo tính toán nhà máy sản xuất tấm, thường 1.2m).
- Khung phụ (Cross tee – Furring channel C25/C28): ≤ 400mm (trần phẳng), ≤ 300mm (trần cong, trần dốc) hoặc theo yêu cầu nhà sản xuất tấm (Knauf, USG Boral, VinaBoard, Siam… khuyến nghị 400mm hoặc 333mm).
- Độ phẳng & Cao độ (Level & Elevation): Dùng laser kiểm tra toàn bộ mặt phẳng khung. Sai số cho phép: ±3mm (theo TCVN 4451:2012/QCVN 06:2021/BXD). Kiểm tra góc vuông các góc phòng.
- Hệ thống treo (Hanger/Suspension):
- Khoảng cách treo khung chính: ≤ 1.2m.
- Loại treo: Dây thép (wire hanger) ≥ Ø3.0mm hoặc thanh thép (rod hanger) ≥ Ø6mm/Ø8mm tùy tải trọng. Cấm dùng dây điện, dây rơm treo.
- Treo phải thẳng đứng, neo chắc vào bê tông đai/sàn (neo bulong M6/M8, neo hóa học), không neo vào ống M&E, gạch ngói.
- Có bộ điều chỉnh cao độ (spring clip/level connector) tại mọi điểm treo.
- Xử lý khe hở tường (Perimeter/Wall angle): Lắp khung viền (L-shape/Wall angle) dính keo PU/keo xây + bắn đinh bê tông cách ≤ 300mm. Khe hở tường – trần ≤ 3-5mm (sẽ chai keo silicon sau).
- Hỗ trợ thiết bị nặng (Đèn chùm, quạt trần, tủ lạnh, windpipe lớn): Phải có khung bổ sung (C75/C100 đóng khung hộp) treo riêng biệt, không treo vào khung phụ trần. Kiểm tra độ chắc chắn bằng tay rung thử.
- Hệ thống M&E trong khung:
- Ống điện: Bao ống cứng (PVC cứng) hoặc ống mềm có vỏ bảo vệ, neo chắc vào khung/sàn, không để lủng lẳng trên tấm thạch cao.
- Ống nước/PCCC: Thử áp lực xong mới được phép bọc trần. Có hỗ trợ neo ống riêng.
- Windpipe điều hòa: Cách nhiệt hoàn chỉnh, neo chắc, không nghiền ép khung trần.
- Điểm đèn (Downlight, Spotlight): Đã đặt khung đèn (định vị) đúng tâm, đúng kích thước khoét theo bản vẽ.

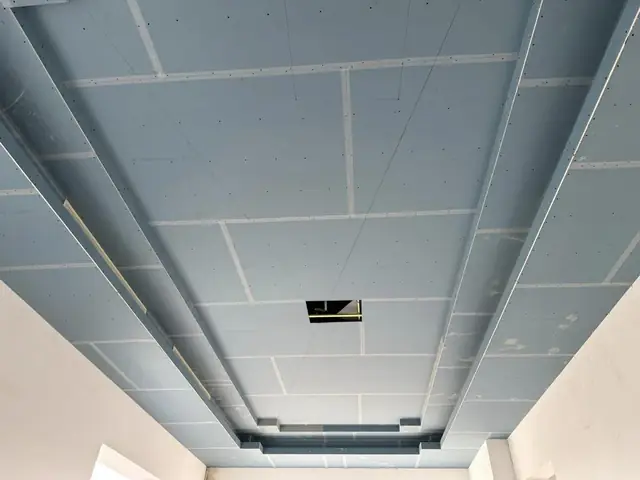

Giai Đoạn 2: Nghiệm Thu Lắp Đặt Tấm Thạch Cao & Xử Lý Nối (Sau Khi Vít Tấm, Trước Khi Sơn/Lót)
Giai đoạn này kiểm tra “da thịt” của trần.
- Loại tấm & Kích thước: Đúng loại (Type A – thường, Type H – chống ẩm, Type F – chống lửa, Type FH – chống lửa & ẩm), đúng độ dày (9mm, 12.5mm, 15mm), đúng kích thước. Kiểm tra tem mác trên mặt tấm.
- Kỹ thuật vít (Screwing):
- Loại vít: Vít khoan tự đởm (Phillips head) đen/đỏ, độ dài ≥ độ dày tấm + 10mm (ví dụ tấm 12.5mm -> vít 25mm/30mm).
- Khoảng cách vít: ≤ 150mm tại khung phụ, ≤ 200mm tại khung chính/viền. Cách mép tấm 10-15mm.
- Độ sâu vít: Đ 읽 đởm vít chìm nhẹ vào lõi tấm (khoảng 0.5-1mm), không bung vỏ giấy, không vít lồi (gây lõm khi vẽ), không vít quá sâu (phá vỏ giấy, mất lực giữ).
- Bố trí tấm (Layout): Tránh nối 4 góc (Cross joint) tại vị trí ứng lực lớn. Nối vết ngang (butt joint) nên bẻ cong nhẹ (staggered joint) cách nhau ≥ 400mm. Ưu tiên tấm dài (2.4m, 3.0m) để giảm nối.
- Xử lý nối (Taping & Jointing) – Yếu Tố Quyết Định Thẩm Mỹ:
- Băng keo (Joint tape): Băng vải lưới (Fiberglass mesh tape) hoặc băng giấy (Paper tape). Xu hướng 2026: Ưu tiên băng vải lưới tự dính cho người mới, băng giấy cho thợ pro (mỏng hơn, khó nứt hơn nếu làm tốt).
- Keo nối (Joint compound): Keo bột (Setting type – khô nhanh 45/90/210 phút) cho lớp 1, keo sẵn (Ready-mix – All purpose/Topping) cho lớp 2, 3.
- Quy trình 3 lớp (3-coat system) chuẩn:
- Lớp 1 (Bed coat): Bôi keo nhúng băng, ép chặt, cạo sạch keo thừa. Khô.
- Lớp 2 (Fill coat): Bôi rộng hơn lớp 1 (khoảng 15-20cm mỗi bên), lấp đầy lõm. Cạo phẳng. Khô.
- Lớp 3 (Finish coat): Bôi mỏng, rộng (30-45cm mỗi bên), tạo độ chuyển tiếp mềm mượt (feathering). Cạo cực phẳng. Khô.
- Kiểm tra nối: Sử dụng đèn pin chiếu chéo (grazing light) dọc theo vết nối. Không được thấy: Lõm/nhô > 1mm, vết cạo, bọt khí, băng keo lộ ra, vết nứt sợi tóc.
- Xử lý góc (Corner beads): Góc ngoài (Outside corner) buộc phải dùng góc thép/mựa PVC/Composite neo vít/keo. Góc trong (Inside corner) dùng băng giấy/vải gập half-half. Kiểm tra góc vuông, thẳng, không cong vênh.
- Khoét lỗ (Cutouts): Lỗ đèn, lò xo khói, van PCCC, windpipe phải khoét chính xác kích thước (±2mm), mép lỗ vuông góc, không vỡ mép, không nứt lan. Mép lỗ phải được bôi keo lót/sơn lót chống ẩm.
Giai Đoạn 3: Nghiệm Thu Hoàn Thiện Bề Mặt (Sau Sơn Lót/Sơn Hoàn Thiện/Chống Thấm)
Đây là giao diện người dùng nhìn thấy.
- Sơn lót (Primer): Bắt buộc sơn lót chuyên dụng cho tấm thạch cao (Sealer/Primer) 1-2 lớp. Chức năng: Chống kiềm, chống thấm ngược, tăng bám dính sơn phủ, làm đều độ hút sơn. Kiểm tra: Màu đều, không bị loang keo nối, không bỏ sót.
- Sơn phủ/Vector/Vẽ trang trí: Theo yêu cầu thiết kế.
- Độ bóng: Matt (nhạt) che khuyết tật tốt nhất, Eggshell/Satin dễ lau chùi.
- Kiểm tra: Màu đồng nhất, không vết cọ, không bọt, không chảy sơn, độ phủ đầy đủ (thường 2 lớp phủ).
- Chai keo Silicon (Caulking): Đường nối trần – tường, trần – cột, mép lỗ đèn, lò xo khói. Keo silicon chống nấm mốc, paintable (sơn được lên trên). Đường keo thẳng, đều, mịn, không lõm, không tràn ra tường/trần.
- Vệ sinh: Bề mặt trần sạch sẽ, không bụi sơn, không vết dính keo, không vết chân tay.
4. Bảng Checklist Chi Tiết Nghiệm Thu Trần Thạch Cao (Phiên Bản 2026)

Có thể bạn quan tâm: Top 10+ Mẫu Nhà Biệt Thự Phố Đẹp Nhất 2026: Xu Hướng Thiết Kế, Chi Phí & Lưu Ý Khi Xây Dựng
In bảng này ra giấy A4/A3 hoặc tải vào phần mềm quản lý dự án để tick từng ô.
| Hạng Mục Kiểm Tra | Tiêu Chí Kỹ Thuật / Tiêu Chuẩn Chấp Nhận | Phương Pháp Kiểm Tra | Đạt / Không Đạt | Ghi Chú / Yêu Cầu Khắc Phục |
|---|---|---|---|---|
| I. VẬT LIỆU ĐẦU VÀO | ||||
| 1. Tấm Thạch Cao | Đúng loại (A/H/F/FH), độ dày, kích thước, nhãn mác TCVN/QCVN/ISO. Không cong, vỡ góc, ố vàng, nấm mốc. | Kiểm tra tem, đo dày, quan sát trực quan. | ||
| 2. Khung Thép (C38/C48/C75, Furring, Wall Angle) | Thép mạ kẽm nóng (Hot-dip) AZ120+. Độ dày tấm cuốn ≥ 0.6mm (khung chính), ≥ 0.5mm (phụ). Không gỉ, cong, méo. | Kiểm tra tem cuộn, thước micromet, quan sát. | ||
| 3. Phụ Kiện (Vít, Treo, Nối Khung, Góc) | Vít đởm đen/đỏ độ dài đủ. Treo dây Ø3/Thanh Ø6-8. Nối khung chính thức hãng. Góc thép/PVC chuẩn. | Kiểm tra bao bì, lấy mẫu kiểm tra. | ||
| 4. Keo Nối, Băng Keo, Sơn Lót | Keo bột/keo sẵn hạn dùng, băng vải/giấy chuẩn. Sơn lót chuyên dụng tấm thạch cao. | Kiểm tra bao bì, hạn dùng. | ||
| II. KHUNG XƯƠNG (TRƯỚC BỌC TẤM) | ||||
| 5. Cao Độ Trần (Finished Ceiling Level) | Đúng bản vẽ ±5mm. Phẳng toàn bộ ±3mm (đo laser). | Laser level đo nhiều điểm. | ||
| 6. Khoảng Cách Khung Chính (Main Runner) | ≤ 1200mm (hoặc theo spec nhà máy tấm). | Thước cuộn đo nhiều camp. | ||
| 7. Khoảng Cách Khung Phụ (Furring) | ≤ 400mm (trần phẳng), ≤ 300mm (trần cong/dốc). | Thước cuộn đo nhiều camp. | ||
| 8. Hệ Thống Treo (Hangers) | Khoảng cách ≤ 1200m. Loại treo đúng quy cách. Neo chắc (bulong/neo hóa học). Thẳng đứng. Có điều chỉnh cao độ. | Quan sát, rung thử, kiểm tra neo. | ||
| 9. Khung Viền (Wall Angle/Shadowline) | Neo đinh cách ≤ 300mm. Dính keo PU. Phẳng, vuông góc. Khe hở tường ≤ 5mm. | Quan sát, thước góc, thước cuộn. | ||
| 10. Hỗ Trợ Thiết Bị Nặng | Khung bổ sung C75/C100 hộp. Treo riêng. Chịu lực ≥ 1.5x trọng lượng TB. | Kiểm tra bản vẽ, rung thử mạnh. | ||
| 11. Hệ Thống M&E Trong Khung | Ống điện bao ống cứng, neo chắc. Ống nước/PCCC đã thử áp lực. Windpipe cách nhiệt, neo chắc. Đã định vị lỗ đèn. | Quan sát, kiểm tra bản vẽ M&E. | ||
| 12. Điện Tráng (Equipotential Bonding) | Bắt buộc 2026: Khung thép trần phải nối đất/điện tráng theo TCVN 9380/QCVN 14:2019. | Kiểm tra dây nối, đo điện trở. | ||
| III. LẮP TẤM & XỬ LÝ NỐI | ||||
| 13. Bố Trí Tấm (Layout) | Tránh nối 4 góc. Nối vết ngang bẻ cong (stagger) ≥ 400mm. Tấm lớn lên trước, tấm nhỏ lắp sau. | Quan sát bản vẽ layout & thực tế. | ||
| 14. Kỹ Thuật Vít | Vít cách mép 10-15mm. Khoảng cách ≤ 150mm (phụ), ≤ 200mm (chính/viền). Đ读 đởm chìm 0.5-1mm. Không bung vỏ, không lồi, không sâu quá. | Quan sát, dùng tay sờ, đèn chiếu chéo. | ||
| 15. Xử Lý Nối (3 Lớp Keo + Băng) | Lớp 1: Nhúng băng, ép chặt. Lớp 2: Lấp lõm, rộng 15-20cm. Lớp 3: Phủ mịn, rộng 30-45cm (feathering). Khô khô giữa các lớp. | Quan sát, đèn chiếu chéo (grazing light). | ||
| 16. Chất Lượng Vết Nối | Phẳng, mượt. Sai số phẳng ≤ 1mm/thước 2m. Không thấy băng, không bọt, không vết cạo, không nứt. | Thước thẳng 2m + đèn chiếu chéo. | ||
| 17. Xử Lý Góc | Góc ngoài: Có góc bảo vệ (thép/PVC/Composite), thẳng, vuông. Góc trong: Băng gập half-half, mịn. | Quan sát, thước góc. | ||
| 18. Khoét Lỗ (Đèn, PCCC, Windpipe) | Đúng vị trí, đúng kích thước (±2mm). Mép vuông, không vỡ, không nứt. Đã bôi keo/sơn lót mép lỗ. | So sánh bản vẽ, thước đo, quan sát. | ||
| IV. HOÀN THIỆN BỀ MẶT | ||||
| 19. Sơn Lót (Primer) | Đủ 1-2 lớp. Màu đều. Không bỏ sót. Che kín keo nối. | Quan sát, đèn chiếu. | ||
| 20. Sơn Phủ / Vector / Trang Trí | Đúng màu, độ bóng. 2 lớp phủ. Không vết cọ, bọt, chảy, lộ nền. | Quan sát dưới ánh sáng tự nhiên & đèn. | ||
| 21. Chai Keo Silicon (Mép Tường, Lỗ) | Keo silicon chống nấm, paintable. Đường keo thẳng, đều, mịn, đầy khe. Không tràn, không lõm. | Quan sát, tay sờ. | ||
| 22. Lắp Đặt Thiết Bị Hoàn Thiện | Đèn, lò xo, van, nắp windpipe lắp chắc, cân bằng, sạch. Không kẽ hở giữa nắp thiết bị và trần. | Quan sát, thử vận hành. | ||
| 23. Vệ Sinh Công Trình | Trần sạch, không bụi, không vết keo/sơn dính tường/sàn. | Quan sát tổng thể. |
5. Top 10 Lỗi Thường Gặp Khi Nghiệm Thu & Giải Pháp Xử Lý (Cập Nhật 2026)
Dựa trên thực tế thi công và các vụ tranh chấp gần đây, dưới đây là 10 “điểm đen” hay bị bỏ qua:
1. Khung Thép “Giật Mình” – Độ Dày Không Đạt / Mạ Kẽm Lạnh (Electro-galvanized) Thay Với Mạ Nóng
- Dấu hiệu: Khung cong vênh khi vít tấm, xuất hiện vết gỉ sét sau 6-12 tháng (đặc biệt vùng ẩm, biển), độ dày thực tế chỉ 0.4-0.45mm thay vì 0.6mm.
- Nghiệm thu: Yêu cầu nhà thầu cắt mẫu kiểm tra độ dày micromet tại 3 vị trí. Kiểm tra tem mác cuộn gốc (có mã heat number). Dùng từ nam châm kiểm tra (thép mạ kẽm nóng thường yếu từ hơn mạ lạnh, nhưng tốt nhất là xem tem/chứng nhận).
- Xử lý: Yêu cầu tháo lắp lại đúng vật liệu hợp đồng. Không chấp nhận “bồi thường tiền” mà giữ nguyên khung kém.
2. Hệ Thống Treo “Trời Ơi” – Dùng Dây Điện, Dây Rơm, Hoặc Neo Vào Ống M&E
- Dấu hiệu: Trần dao động khi gió giật cửa, hoặc nghe tiếng “rắc rắc” khung ma sát ống nước/điện.
- Nghiệm thu: Leo kiểm tra trực tiếp tại boong/sàn thô. Kiểm tra loại dây treo, đường kính, điểm neo.
- Xử lý: Tháo dây sai, lắp lại dây thép chuẩn/neo bulong. Di chuyển điểm neo tránh ống M&E.
3. Vết Nối “Sờn Sờn” – Lõm Nhô, Lộ Băng, Nứt Sợi Tóc Sau Sơn
- Nguyên nhân: Bôi keo lớp 1 quá khô/rất ướt trước khi nhúng băng. Không ép chặt băng. Lớp 2, 3 bôi quá dày, không cạo phẳng (feathering kém). Dùng keo hết hạn/hủy. Thiếu sơn lót trước khi sơn phủ.
- Nghiệm thu: Bắt buộc dùng đèn pin chiếu chéo (grazing light) ban đêm hoặc tắt đèn phòng. Đây là cách duy nhất phát hiện lõm nhô < 1mm.
- Xử lý: Cạo sạch, làm lại từ đầu (keo + băng) tại vết nối lỗi. Không được bôi keo đè lên lỗi cũ.
4. Vít “Mọc Mầm” – Vít Lồi Hoặc Vít Bung Vỏ Giấy

Có thể bạn quan tâm: Top Mẫu Nhà Lợp Mái Ngói Đẹp Nhất 2026: Xu Hướng Thiết Kế, Chi Phí & Lưu Ý Xây Dựng Chuẩn Không Cần Chỉnh
- Hậu quả: Vít lồi -> lõm sơn/vectơ. Vít bung vỏ -> mất lực giữ -> tấm rung, nứt nối.
- Nghiệm thu: Sờ tay toàn bộ mặt trần (đặc biệt dưới góc chiếu đèn). Dụng cụ: Cây chổi lông mềm quét nhẹ mặt trần để nghe tiếng “rít” của vít lồi.
- Xử lý: Vặn sâu vít lồi (cẩn thận không bung). Vít bung -> vít thêm vít mới cạnh cạnh (cách 50mm), cạo keo che vít cũ.
5. Nối 4 Góc (Cross Joint) Tại Vị Trí Ứng Lực Cao
- Hậu quả: Nứt chắc chắn theo thời gian do co ngót nhiệt/độ ẩm.
- Nghiệm thu: So sánh layout thực tế với bản vẽ layout tối ưu.
- Xử lý: Nếu đã vít -> Cắt tấm làm lại bố trí stagger (bẻ cong). Chi phí làm lại rẻ hơn sửa nứt sau.
6. Mép Lỗ Khoét “Rách Nát” – Không Xử Lý Mép Lỗ Đèn/PCCC
- Hậu quả: Mép lỗ nứt lan, bong tróc sơn, đèn lắp không khít (lộ khe hở).
- Nghiệm thu: Kiểm tra từng lỗ. Yêu cầu mép lỗ được bôi keo nối/sơn lót ít nhất 1 lớp.
- Xử lý: Bôi keo nối/vải lưới補强 mép lỗ, cạo phẳng, sơn lót lại.
7. Quên Kết Nối Điện Tráng (Equipotential Bonding) Cho Khung Thép
- Rủi ro: Rò rỉ điện từ thiết bị M&E (điều hòa, đèn) truyền sang khung trần -> nguy hiểm tính mạng. Vi phạm QCVN 14:2019/BXD.
- Nghiệm thu: Kiểm tra dây đồng nối các khung chính lại với nhau và nối xuống thanh đồng chính (MEB) hoặc cột thép nhà. Đo điện trở ≤ 1 Ohm.
- Xử lý: Lắp đặt dây nối đất chuyên dụng (dây đồng mềm 6-10mm²) với kẹp nối chuyên dụng.
8. Windpipe Điều Hòa “Nghiền Ép” Khung Trần Hoặc Chưa Cách Nhiệt
- Hậu quả: Khung trần bị cong, biến dạng. Ngưng nước nhỏ từ windpipe xuống trần -> ố vàng, nấm, rơi tấm.
- Nghiệm thu: Kiểm tra windpipe có neo riêng (không treo vào khung trần). Cách nhiệt bọc kín, dán kín các khâu nối. Có khay hứng nước/ống thoát nước cho windpipe (nếu tủ máy nằm trong trần).
- Xử lý: Tách windpipe ra khỏi khung trần. Bọc lại cách nhiệt chuẩn (PE foam 10-20mm + keo dán chuyên dụng).
9. Sơn Lót/Sơn Phủ “Lộn Xộn” – Màu Không Đều, Vết Cọ, Bọt Khí
- Nguyên nhân: Sơn môi trường bụi bặm, độ ẩm > 85%, nhiệt độ < 10°C hoặc > 35°C. Không khuấy sơn. Sử dụng cọ/roa kém chất lượng. Không sơn lót.
- Nghiệm thu: Kiểm tra dưới ánh sáng tự nhiên (ban ngày) và đèn huỳnh quang/LED trắng (ban đêm). So sánh với mẫu màu đã duyệt.
- Xử lý: Mài nhẹ (cát 320-400), vệ sinh, sơn lại lớp phủ. Nếu lỗi do thiếu sơn lót -> Phải cạo sạch sơn phủ, sơn lót lại toàn bộ (tốn kém nhất).
10. Thiếu Hồ Sơ, Chứng Chỉ PCCC Cho Hệ Thống Lò Xo Khói/Chắn Khói Trần

Có thể bạn quan tâm: Nhà Cấp 4 Biệt Thự 2026: Xu Hướng Thiết Kế, Giá Thành & Kinh Nghiệm Chọn Mua Chuẩn Không Cần Chỉnh
- Yêu cầu 2026: Các dự án công trình công cộng, cao tầng, nhà xưởng bắt buộc có hồ sơ nghiệm thu PCCC riêng cho hệ thống lò xo khói, chắn khói trần (nếu có) trước khi nghiệm thu trần hoàn thiện.
- Nghiệm thu: Yêu cầu nhà thầu PCCC trình bày hồ sơ, kiểm tra lò xo khói mở/đóng thử (nếu là loại điện), van PCCC mở/đóng.
- Xử lý: Không được bọc tấm che kín lò xo/van PCCC nếu chưa có biên bản kiểm tra PCCC.
6. Các Tiêu Chuẩn Kỹ Thuật Áp Dụng (Tham Khảo Năm 2026)
Người nghiệm thu cần nắm rõ các văn bản quy phạm pháp luật hiện hành (đã cập nhật sửa đổi đến thời điểm 2026):
- QCVN 06:2021/BXD – Quy chuẩn kỹ thuật quốc gia về chất lượng công trình xây dựng (Chương 5: Công trình kiến trúc – Mục trần thạch cao).
- TCVN 4451:2012 – Xây dựng nhà cao tầng – Phần 1: Thiết kế (Đã có sửa đổi bổ sung).
- TCVN 9380:2012 / QCVN 14:2019/BXD – Lắp đặt điện압 thấp – Yêu cầu an toàn (Điện tráng khung thép).
- TCVN 5738:2016 – Tiêu chuẩn việc thi công và kiểm tra chất lượng công trình xây dựng (Quy trình chung).
- TCVN 7438:2005 – Tấm thạch cao – Tiêu chuẩn sản phẩm (Đang trong quá trình cập nhật theo ISO 11854).
- Hướng Dẫn Thi Công Của Nhà Sản Xuất (Knauf, USG Boral, VinaBoard, Siam Gypsum, Lafarge…): Quan trọng: Quy cách khoảng cách khung, loại vít, keo nối, số lớp keo thường được quy định chi tiết trong “Hệ thống trần” (System Manual) của từng hãng. Nghiệm thu phải tuân theo Manual của hãng tấm được sử dụng trong hợp đồng.
7. Biên Bản Nghiệm Thu & Xử Lý Kết Quả
Sau khi kiểm tra xong, phải lập Biên Bản Nghiệm Thu (BBNT) chính thức với 3 bản (Chủ đầu tư, Giám sát/Thiết kế, Nhà thầu). Nội dung bắt buộc:
- Thời gian, địa điểm, danh sách người tham gia (ký tên, đóng dấu vân tay).
- Kết quả kiểm tra từng hạng mục (Đạt/Không đạt) theo Checklist đính kèm.
- Danh sách lỗi (Punch list): Mô tả lỗi, vị trí, ảnh chụp, mức độ (Nghiêm trọng/Thường/Phong cách), yêu cầu khắc phục, thời hạn khắc phục.
- Kết luận: Đạt / Không đạt / Đạt có điều kiện (khắc phục lỗi nhỏ trong 24-48h).
- Cam kết của nhà thầu về thời gian khắc phục và bảo hành.
Lưu ý pháp lý 2026: Biên bản nghiệm thu trần thạch cao (hạng mục hoàn thiện) là căn cứ quan trọng để thanh toán tiến độ (thường chiếm 15-20% giá trị gói thầu hoàn thiện) và khởi động thời gian bảo hành (thường 12-24 tháng cho hạng mục trần).
8. Xu Hướng Nghiệm Thu “Số” Năm 2026 (Digital QA/QC)

Năm 2026, các dự án trung và lớn tại Việt Nam đang chuyển đổi mạnh sang quản lý chất lượng không giấy (Paperless):
- Sử dụng phần mềm/app: Procore, Fieldwire, PlanRadar, Bluebeam, hoặc các phần mềm quốc gia (ViQC, BuildBase…).
- Checklist điện tử: Tích hợp sẵn tiêu chí, cho phép chụp ảnh gắn tag vị trí trên bản vẽ PDF/DWG, ghi âm ghi hình.
- QR Code tại hiện trường: Dán QR code tại các khu vực trần quan trọng (khu vực PCCC, windpipe, đèn chùm). Quét QR -> hiện checklist, bản vẽ, hồ sơ vật liệu của khu vực đó.
- Báo cáo tự động: Xuất BBNT, Punch List báo cáo hàng ngày/tuần tự động gửi cho các bên liên quan.
- Lợi ích: Minh bạch, truy vết lỗi nhanh, bằng chứng pháp lý vững chắc, giảm tranh chấp “nói suông”.
9. Lời Khuyên “Kinh Nghiệm” Cho Chủ Đầu Tư & Giám Sát
- Đừng Nghiệm Thu “Vèo” Buổi Chiều Tết/Trước Nghỉ: Ánh sáng tự nhiên là “máy phát hiện lỗi” tốt nhất. Hẹn nghiệm thu buổi sáng/sớm chiều, mở cửa sổ, bật đèn mạnh. Mang theo đèn pin chuyên dụng (CRI > 90).
- Thuê Chuyên Gia Thẩm Định (Nếu Dự Án Lớn/Phức Tạp): Chi phí thẩm định độc lập (3-5 triệu VND/ngày) rẻ hơn chi phí sửa chữa, kiện tụng sau này gấp trăm lần.
- Yêu Cầu “Mock-up” (Mẫu Thử) Trước Khi Thi Công Lớn: Yêu cầu nhà thầu làm 1 khu vực mẫu ~5-10m² đầy đủ quy trình (Khung -> Tấm -> Nối -> Sơn). Duyệt mẫu này làm tiêu chuẩn cho toàn dự án.
- Chụp Ảnh/Quay Video “Trước – Trong – Sau” Mọi Vết Nối & Hệ Thống M&E: Lưu trữ trên cloud (Google Drive, OneDrive) theo cấu trúc thư mục rõ ràng. Đây là “bảo hiểm” tốt nhất.
- Kiểm Tra “Điện Tráng” Bắt Buộc: Năm 2026, nhiều đơn vị thi công điện, thi công trần “đổ lỗi cho nhau” về việc nối đất khung trần. Giám sát/Chủ đầu tư phải yêu cầu nhà thầu điện và nhà thầu trần ký xác nhận cùng nhau trên BBNT.
- Lưu Ý Trần Cong/Trần Nghệ Thuật: Nghiệm thu độ cong (radius), độ chuyển tiếp mềm mượt (tangency) bằng mẫu khuôn (template) hoặc laser scanner 3D (nếu có điều kiện). Sai số cho phép thường ±5mm so với mặt lý thuyết.
10. Kết Luận
Nghiệm thu trần thạch cao không phải là “kiểm tra cái vỏ”, mà là “kiểm tra cái xương, cái da, cái thần kinh” của ngôi nhà. Một chiếc trần tròn trịa, phẳng mịn, không nứt, không rơi, an toàn điện và PCCC là kết quả của sự tỉ mỉ từ khâu chọn vật liệu, lắp khung, vít tấm, keo nối đến sơn hoàn thiện.
Với bối cảnh năm 2026, việc áp dụng Checklist chuẩn hóa, dụng cụ đo laser chính xác, phương pháp chiếu đèn chéo phát hiện khuyết tật và quản lý chất lượng số (Digital QA/QC) không còn là sự lựa chọn mà là yêu cầu bắt buộc để đảm bảo chất lượng, tiến độ và pháp lý cho công trình.
Hãy in bài viết này, lưu lại Checklist (Bảng mục 4) và mang theo mỗi khi xuống hiện trường. Sự chuyên nghiệp trong khâu nghiệm thu chính là sự tôn trọng tiền bạc của chủ đầu tư và uy tín của đơn vị thi công. Chúc các bạn có những chiếc trần “chuẩn không cần chỉnh”
