Trong bối cảnh thị trường xây dựng và thiết kế nội thất tại Việt Nam năm 2026 đang chuyển dịch mạnh mẽ sang các tiêu chuẩn “chuẩn kỹ thuật, rõ ràng pháp lý”, việc soạn thảo một hợp đồng thi công trần thạch cao chặt chẽ không chỉ là thủ tục hành chính mà là “chiếc khiên” bảo vệ quyền lợi hợp pháp cho cả chủ đầu tư (bên A) và đơn vị thi công (bên B). Nhiều vụ tranh chấp phát sinh năm nay đều xuất phát từ hợp đồng mờ nhạt, thiếu điều khoản về chất lượng vật tư, tiến độ thanh toán gắn mốc hoặc quy trình nghiệm thu.

Bài viết này cung cấp cái nhìn toàn diện, cập nhật nhất năm 2026 về cấu trúc hợp đồng chuẩn, các điều khoản “cần đời” bắt buộc có, mẫu hợp đồng tham khảo có thể tải về, cùng quy trình thi công – nghiệm thu thực tế để bạn tự tin ký kết và giám sát công trình.

TÓM TẮT

1. Tầm Quan Trọng Của Hợp Đồng Thi Công Trần Thạch Cao Năm 2026

Khác với các năm trước, xu hướng năm 2026 cho thấy chủ đầu tư (chủ nhà, chủ shop, chủ văn phòng) ngày càng am hiểu kỹ thuật và pháp lý. Đồng thời, đơn vị thi công cũng chuyên nghiệp hơn, yêu cầu hợp đồng rõ ràng để tránh “phát sinh” không kiểm soát.

Tại sao năm 2026 bạn cần một hợp đồng “chuẩn”?

  • Giá vật liệu biến động mạnh: Giá thạch cao, khung xương (giá sắt, khung nhôm), keo, sơn… thay đổi theo quý. Hợp đồng phải khóa giá vật tư hoặc có cơ chế điều chỉnh minh bạch.
  • Yêu cầu kỹ thuật cao: Trần thạch cao hiện nay không chỉ che trần, che ống dẫn mà còn tích hợp đèn LED thông minh, hệ thống âm thanh, điều hòa trung tâm, chống cháy, chống ẩm, cách âm. Thiếu spec kỹ thuật trong hợp đồng rất dễ dẫn đến giao nhận sai ý.
  • Quy định pháp lý chặt chẽ hơn: Theo Luật Xây dựng 2014 (có sửa đổi bổ sung) và các Nghị định hướng dẫn, hợp đồng thầu phụ (gói trần thạch cao thường là thầu phụ) phải tuân thủ quy định về an toàn lao động, PCCC, môi trường.
  • Tránh “thanh toán trước, thi công sau” rủi ro: Nhiều chủ đầu tư năm 2026 bị “cháy” do thanh toán quá nhanh so với tiến độ thực tế (tiền về 70-80% mà trần mới tre xong khung). Hợp đồng phải gắn mốc thanh toán chặt chẽ với mốc nghiệm thu kỹ thuật.

2. Cấu Trúc Hợp Đồng Thi Công Trần Thạch Cao Chuẩn Bộ Xây Dựng (Áp Dụng 2026)

Một hợp đồng hoàn chỉnh năm 2026 phải bao gồm các phần sau (theo mẫu hình thức 01/2021/TT-BXD hoặc tương đương, tùy chỉnh cho gói thầu nội thất):

2.1. Phần Mở Đầu (Thông Tin Các Bên)

  • Bên A (Chủ đầu tư): Họ tên/ Tên đơn vị, CMND/CCCD/Hộ chiếu/Giấy phép đăng ký kinh doanh, Địa chỉ, Số điện thoại, Người đại diện pháp luật.
  • Bên B (Nhà thầu thi công): Thông tin tương tự. Lưu ý 2026: Bắt buộc ghi rõ Mã số thuế, Tài khoản ngân hàng (để xuất hóa đơn điện tử – bắt buộc từ 01/07/2022), Giấy phép kinh doanh có ngành nghề xây dựng/lắp đặt.

2.2. Phạm Vi Công Việc (Hạng Mục & Khối Lượng)

Đây là phần quan trọng nhất, phải liệt kê chi tiết theo Bảng định mức khối lượng (BQKL) kèm theo bản vẽ thiết kế.

  • Hạng mục chính: Khung xương (Mạ kẽm/Nhôm/Inox), Tấm thạch cao (Loại: Thường, Chống ẩm, Chống cháy, Cách âm – Nhãn hiệu: Vinh Tuong, USG Boral, Lafarge, Vinacol…), Hệ thống đèn/tủ lồng/khung cửa kiểm tra.
  • Hạng mục phụ: Sơn nền/sơn phủ (nếu gói trọn), Làm phẳng bê tông trần gốc (nếu có), Xử lý khe nứt, Vệ sinh công trường.
  • Đơn vị tính: m² (diện tích sàn) hoặc m² (diện tích trần thực tế – cần thống nhất rõ ràng). Khuyến nghị 2026: Tính theo m² trần thực tế (diện tích tấm thạch cao) để tránh tranh cãi về góc cong, hồ sâu.

2.3. Thời Gian Thi Công

Hợp Đồng Thi Công Trần Thạch Cao

Hợp Đồng Thi Công Trần Thạch Cao
  • Ngày khởi công, ngày nghiệm thu dự kiến.
  • Điều khoản gia hạn: Trường hợp lực bất khả kháng, chủ đầu tư thay đổi thiết kế, chủ đầu tư không giao mặt bằng/sạch công trường đúng hạn, chậm thanh toán.

2.4. Giá Thầu & Cách Thức Thanh Toán (Quan Trọng Nhất 2026)

  • Tổng giá thầu: Viết bằng chữ và số. Có bao gồm VAT 8% (hoặc 10% tùy đối tượng) hay chưa? Có bao gồm chi phí vận chuyển, dời đồ, vệ sinh không?
  • Lộ trình thanh toán gắn mốc (Best Practice 2026):
    1. Ký hợp đồng: 10 – 20% (Đặt cọc vật tư, lên khung).
    2. Hoàn thành khung xương, lắp ống điện/điều hòa, kiểm tra PCCC: 30 – 40%.
    3. Hoàn thành be tấm thạch cao, shit vít, bạt vết: 20 – 30%.
    4. Nghiệm thu hoàn thiện (sơn xong, lắp đèn, vệ sinh): 10 – 15%.
    5. Bảo hành (Giữ bảo đảm): 5 – 10% (Trả sau 6-12 tháng hoặc chuyển sang bảo hành chính hãng).

⚠️ CẢNH BÁO 2026: Tuyệt đối KHÔNG thanh toán 50-60% ngay khi mới tre xong khung. Rủi ro chủ đầu tư mất tiền, đơn vị “bốc hơi” hoặc chậm tiến độ rất cao.

2.5. Quy Trình & Tiêu Chí Chất Lượng (Spec Kỹ Thuật 2026)

Phải tham chiếu đến các tiêu chuẩn hiện hành:

  • TCVN 444:2018 (Thạch cao xây dựng – Yêu cầu kỹ thuật).
  • TCVN 9381:2012 (Thi công trần thạch cao – Tiêu chuẩn chất lượng).
  • QCVN 06:2021/BXD (Quy chuẩn kỹ thuật PCCC cho nhà ở, công trình công cộng – Áp dụng cho trần thoáng, trần chống cháy).
  • Yêu cầu riêng năm 2026:
    • Khung xương: Thép mạ kẽm Z120-Z180, dày 0.5mm – 0.7mm (không dùng sắt đen, sắt mạ kẽm mỏng <0.4mm).
    • Khoảng cách khung chính ≤ 1.2m, khung phụ ≤ 0.4m – 0.5m (tùy loại tấm).
    • Vít thạch cao: Vít phốt đen/đỏ đầu phẳng, độ dài phù hợp (25mm, 35mm), khoảng cách vít ≤ 200mm.
    • Xử lý vết nối: Dải lưới vải thủy tinh + Bột bạt chuyên dụng (Không dùng bột trơn thường).
    • Độ phẳng trần: Sai số ≤ 3mm/m (theo TCVN).
XEM THÊM BÀI KHÁC  Mô Tả Công Việc Nhân Viên Thiết Kế Nội Thất Chi Tiết, Chuẩn Mực Năm 2026

2.6. Nghiệm Thu & Giao Nhận

  • Nghiệm thu từng phần (Khung, Be tấm, Hoàn thiện) và Nghiệm thu tổng thể.
  • Biên bản nghiệm thu: Phải có chữ ký cả 2 bên, ghi rõ ngày giờ, kết quả (Đạt/Không đạt), danh sách khuyết điểm (nếu có) và thời hạn khắc phục.
  • Hồ sơ bàn giao: Bản vẽ as-built (thực tế), chứng chỉ chất lượng vật liệu (CO/CQ), hướng dẫn sử dụng/bảo trì.

2.7. Bảo Hành & Chăm Sóc Khách Hàng

  • Thời gian bảo hành: Tối thiểu 12 tháng (theo Luật Xây dựng) đối với hạng mục hoàn thiện. Năm 2026 nhiều đơn vị uy tín cam kết 24-36 tháng cho khung và tấm.
  • Phạm vi bảo hành: Nứt vết nối, trũng trần, bong sơn, rỉ sét khung, lỗi điện/đèn do thi công.
  • Loại trừ: Hư hỏng do thiên tai, hỏa hoạn, sử dụng sai mục đích, can thiệp tự ý của bên thứ 3.

2.8. Trách Nhiệm & Xử Phạt Vi Phạm

  • Bên B chậm tiến độ: Phạt 0.1% – 0.5% giá trị hợp đồng/ngày chậm (tối đa 5-10% giá trị HĐ).
  • Bên B chất lượng không đạt: Phải khắc phục miễn phí, bồi thường thiệt hại (nếu có), hoặc Bên A thuê đơn vị khác khắc phục, Bên B trả chi phí.
  • Bên A chậm thanh toán: Phạt lãi suất theo mức lãi suất cho vay nợ quá hạn của ngân hàng tại thời điểm thanh toán (thường 10-12%/năm) hoặc mức thỏa thuận (ví dụ 0.1%/ngày).
  • Bên A chậm giao mặt bằng, thay đổi thiết kế liên tục: Bên B được gia hạn tiến độ, bồi thường chi phí phát sinh (nhân công, vật tư hỏng, thuê kho…).

2.9. Giải Quyết Tranh Chấp

  1. Thương lượng.
  2. Trọng tài thương mại (VIAC) hoặc Tòa án nhân dân nơi Bên A có trụ sở chính. Khuyến nghị 2026: Chọn Tòa án nhân dân để tiết kiệm chi phí và thời gian so với Trọng tài.

2.10. Điều Khoản Khác & Hiệu Lực

  • Số bản hợp đồng (thường 02 bản, mỗi bên giữ 01 bản, có giá trị pháp lý như nhau).
  • Phụ lục (Báo giá chi tiết, Bản vẽ thiết kế, Danh mục vật tư chủ yếu, Biên bàn bàn giao mặt bằng) là phần không tách rời của HĐ.

3. Mẫu Hợp Đồng Thi Công Trần Thạch Cao Tham Khảo 2026 (Nội Dung Rút Gọn)

LƯU Ý: Dưới đây là khung nội dung chính. Bạn nên copy vào Word, điền đầy đủ thông tin, in 02 bản, ký tên, đóng dấu vân tay/đấu chéo trang.

Hợp Đồng Thi Công Trần Thạch Cao

Hợp Đồng Thi Công Trần Thạch Cao

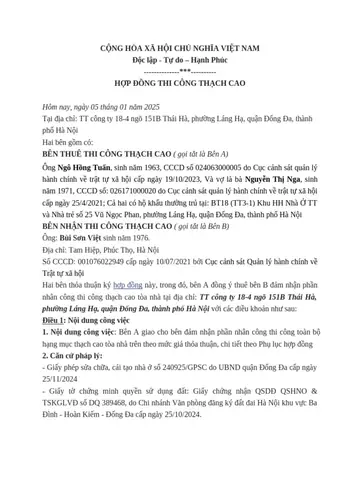

HỢP ĐỒNG THI CÔNG TRẦN THẠCH CAO
Số: …/2026/HD-TTC
Ngày … tháng … năm 2026
Tại: Địa chỉ công trình

GIỮA:

BÊN A: CHỦ ĐẦU TƯ
Đại diện: Họ tên người ký
Chức vụ: Chủ hộ / Giám đốc / Người được ủy quyền
Căn cước/CCCD: Số Ngày cấp: Ngày Nơi cấp: Nơi
Địa chỉ liên hệ: Địa chỉ chi tiết
SĐT: Số điện thoại | Email: Email

BÊN B: NHÀ THẦU THI CÔNG
Tên đơn vị: Tên công ty/Tổ thi công
Mã số thuế: Số MST
Địa chỉ đăng ký: Địa chỉ
Người đại diện: Họ tên Chức vụ: Giám đốc/Trưởng tổ
Căn cước/CCCD: Số
SĐT: Số điện thoại | Email: Email
Tài khoản NGân hàng: Số TK – Tên NH, Chi nhánh (Để xuất HĐĐT điện tử)

CÁC BÊN THỐNG NHẤT KÝ KẾT HỢP ĐỒNG VỚI CÁC ĐIỀU KHOẢN SAU:

ĐIỀU 1. PHẠM VI CÔNG VIỆC
1.1. Bên B thi công hạng mục Trần thạch cao tại công trình: Tên dự án/Địa chỉ chi tiết.
1.2. Phạm vi chi tiết theo Phụ lục 1: Bảng định mức khối lượng (BQKL) & Báo giá chi tiết và Phụ lục 2: Bản vẽ thiết kế trần (Layout, Cut-section, Detail) ký kèm HĐ này.
1.3. Danh mục chính:

 Thi công khung xương trần (Chuẩn TCVN, thép mạ kẽm Z180, dày 0.6mm). Cung cấp & thi công tấm thạch cao: Tên hãng: Vinh Tuong/USG/Lafarge..., Loại: Chống ẩm/Chống cháy/Cách âm, Kích thước: 1200x2400x9mm/12.5mm. Lắp đặt hệ thống đèn LED, quạt hút, tủ lồng, khung cửa kiểm tra theo bản vẽ. Xử lý vết nối (Dải lưới vải thủy tinh + Bột bạt chuyên dụng), làm phẳng mặt trần. Sơn nền/Sơn phủ mặt trần (Nếu có trong gói thầu - Xem Phụ lục 1). Vệ sinh công trường sau thi công.

ĐIỀU 2. THỜI GIAN THI CÔNG
2.1. Khởi công: Ngày … tháng … năm 2026.
2.2. Hoàn thành & Nghiệm thu: Trước ngày … tháng … năm 2026 (Tổng cộng: … ngày làm việc).
2.3. Bên B được gia hạn tiến độ khi: Lực bất khả kháng; Bên A chậm giao mặt bằng > 3 ngày; Bên A yêu cầu thay đổi thiết kế (có biên bản); Bên A chậm thanh toán theo đúng mốc HĐ.

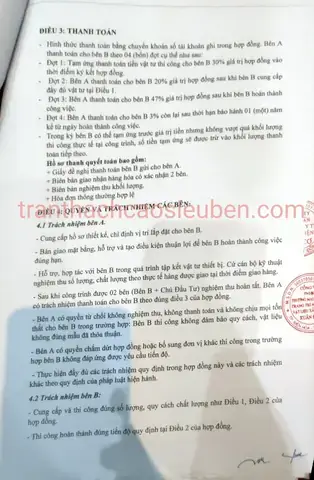

ĐIỀU 3. GIÁ THẦU VÀ THANH TOÁN
3.1. Tổng giá thầu: Viết bằng số: … VNĐ – Viết bằng chữ: … Việt Nam Đồng.

 Đã bao gồm VAT 8%/10% (Bên B xuất HĐĐT điện tử cho Bên A trước khi thanh toán đợt cuối). Đã bao gồm chi phí: Vận chuyển, dời đồ nhẹ, vệ sinh, phê duyệt PCCC (nếu có).

3.2. Lộ trình thanh toán (Chuyển khoản/Chuyển nhanh QR Code):

Đợt Mốc thanh toán (Nghiệm thu kỹ thuật) Tỷ lệ Số tiền (VNĐ) Ghi chú
1 Ký HĐ, Bên B nhập vật tư lên công trường, bắt đầu đóng khung 15% Xuất HĐĐT tạm tính hoặc Phiếu thu
2 Hoàn thành khung xương, lắp xong ống dẫn điện/điều hòa/PCCC, Biên bản nghiệm thu khung 35% Bên A kiểm tra khoảng cách khung, dây điện, ống nước trước khi be tấm
3 Hoàn thành be tấm, shit vít, bạt vết, shit phẳng, Biên bản nghiệm thu be tấm 30% Kiểm tra độ phẳng, vết nối, vít chìm
4 Hoàn thành sơn/lắp đèn/khung cửa, Biên bản nghiệm thu hoàn thiện, bàn giao hồ sơ 15% Xuất HĐĐT đầy đủ giá trị HĐ
5 Tiền bảo đảm (Retention) 5% Trả sau 12 tháng nghiệm thu hoặc chuyển sang bảo hành

3.3. Bên A thanh toán trong vòng 02 (hai) ngày làm việc kể từ ngày ký Biên bản nghiệm thu mốc tương ứng. Chậm thanh toán: Phạt 0.1%/ngày trên số tiền chậm.

ĐIỀU 4. CHẤT LƯỢNG VẬT TƯ & THI CÔNG
4.1. Vật tư chính (Thạch cao, Khung, Keo, Vít, Sơn, Đèn) phải có Tem mác, HSD, Chứng nhận chất lượng (CO/CQ). Bên B trình chiếu trước khi thi công.
4.2. Tiêu chuẩn thi công tuân thủ: TCVN 9381:2012, QCVN 06:2021/BXD, Hướng dẫn của hãng sản xuất (Vinh Tuong, USG…).
4.3. Yêu cầu kỹ thuật bắt buộc năm 2026:

 Khung chính cách ≤ 1.2m, khung phụ ≤ 0.4m (tấm 9mm) / 0.5m (tấm 12.5mm). Vít cách ≤ 200mm, vít chìm 1-2mm so mặt tấm, không bể vỏ tấm. Khe nối tấm ≤ 3mm, bạt vết dùng dải lưới vải thủy tinh + bột bạt chuyên dụng 2 lớp. Khoảng cách trần thạch cao đến trần bê tông gốc ≥ 100mm (để lắp đèn, ống gió, PCCC). Các lỗ khoan (đèn, tưới, PCCC) phải cắt chính xác, mép đều, không vỡ góc tấm.

ĐIỀU 5. NGHIỆM THU VÀ GIAO NHẬN
5.1. Nghiệm thu theo mốc Điều 3.2. Bên A, Bên B (hoặc giám sát Bên A thuê) ký Biên bản nghiệm thu.
5.2. Tiêu chí nghiệm thu: Đúng bản vẽ, đúng vật tư, độ phẳng, thẩm mỹ, an toàn điện, PCCC.
5.3. Phát sinh khuyết điểm: Ghi rõ vào Biên bản, Bên B khắc phục trong … ngày. Bên A chỉ thanh toán đợt đó sau khi khắc phục xong.
5.4. Nghiệm thu tổng thể: Lập Biên bản nghiệm thu hoàn thiện, bàn giao hồ sơ (Bản vẽ As-built, CO vật tư, Hướng dẫn bảo trì).

XEM THÊM BÀI KHÁC  Sổ Tay Thiết Kế Nội Thất 2026: Từ Nguyên Lý Cơ Bản Đến Xu Hướng Đỉnh Cao & Quy Trình Triển Khai Chuẩn Chuyên Nghiệp

ĐIỀU 6. BẢO HÀNH
6.1. Thời gian: 24 tháng kể từ ngày ký Biên bản nghiệm thu hoàn thiện.
6.2. Phạm vi: Nứt vết nối, trũng trần, bong sơn, rỉ khung, lỗi điện/đèn do thi công.
6.3. Thời gian phản hồi: Bên B đến xử lý trong 48h kể từ khi Bên A thông báo.
6.4. Tiền bảo đảm 5% (Điều 3.2) sẽ được trả sau kỳ bảo hành hoặc chuyển sang chế độ bảo hành định kỳ.

Hợp Đồng Thi Công Trần Thạch Cao

Hợp Đồng Thi Công Trần Thạch Cao

ĐIỀU 7. TRÁCH NHIỆM VỆ SINH, AN TOÀN LAO ĐỘNG, PCCC
7.1. Bên B chịu trách nhiệm tuyệt đối về an toàn lao động, PCCC tại khu vực thi công. Mua bảo hiểm tai nạn lao động cho nhân viên.
7.2. Bên B vệ sinh sạch sẽ khu vực thi công hàng ngày và sau khi hoàn thành (quét bụi thạch cao, gom rác xây dựng ra nơi quy định).
7.3. Bên B bồi thường thiệt hại do nhân viên gây ra cho tài sản chung cư/nhà hàng xóm (sơn bong, vỡ kính, hỏng sàn…).

ĐIỀU 8. XỬ LÝ VI PHẠM HỢP ĐỒNG
8.1. Bên B chậm tiến độ (không do Bên A/Bất khả kháng): Phạt 0.2% giá trị HĐ/ngày. Tối đa 10% giá trị HĐ.
8.2. Bên B chất lượng không đạt, không khắc phục: Bên A quyền thuê đơn vị thứ 3 khắc phục, Bên B chịu toàn bộ chi phí + phạt 5% giá trị HĐ.
8.3. Bên A chậm thanh toán: Phạt lãi suất 12%/năm trên số tiền chậm (tương đương 0.033%/ngày).
8.4. Bên A đơn phương hủy HĐ không đúng lý do: Bồi thường chi phí thực tế đã phát sinh + 20% lợi nhuận dự kiến + tiền phạt 10% giá trị HĐ.

ĐIỀU 9. GIẢI QUYẾT TRANH CHẤP
Thương lượng -> Tòa án Nhân dân Quận/Huyện/Thành phố nơi công trình đặt.

ĐIỀU 10. HIỆU LỰC HỢP ĐỒNG
HĐ có hiệu lực từ ngày ký. Làm 02 bản, mỗi bên giữ 01 bản. Các Phụ lục là một phần không tách rời.

PHỤ LỤC KÈM THEO (Bắt buộc):

  1. Phụ lục 1: Bảng định mức khối lượng & Báo giá chi tiết (Ký trang, đóng dấu).
  2. Phụ lục 2: Bộ bản vẽ thiết kế trần (Layout, Detail, MEP coordination).
  3. Phụ lục 3: Danh mục vật tư chủ yếu đề xuất (Nhãn hiệu, Xuất xứ, Quy cách).
  4. Phụ lục 4: Biên bàn bàn giao mặt bằng công trường (Ngày ký HĐ).

BÊN A BÊN B
(Ký, ghi rõ họ tên, đóng dấu vân tay/đấu chéo) (Ký, ghi rõ họ tên, đóng dấu công ty/đấu chéo)

4. Các “Cạm Bẫy” Thường Gặp & Cách Chống Lại Năm 2026

Dù hợp đồng viết kỹ đến đâu, thực tế thi công năm 2026 vẫn nảy sinh nhiều tình huống “ngoài dự báo”. Dưới đây là Top 5 cạm bẫy và giải pháp:

4.1. Cạm Bẫy “Khung Sắt Mỏng – Cách Khung Rộng”

  • Thực tế: Nhà thầu dùng khung sắt mạ kẽm mỏng 0.3mm – 0.4mm (giá rẻ 30-40% so với chuẩn 0.6mm), cách khung chính 1.5m, khung phụ 0.6m.
  • Hậu quả: Trần bị trũng, rung khi đóng cửa to, nứt vết nối sau 6-12 tháng.
  • Chống lại: Ghi rõ Yêu cầu kiểm tra chất lượng khung (Mốc thanh toán Đợt 2). Yêu cầu Bên B trình tem mác cuộn sắt, dùng thước đo độ dày (micromet) tại hiện trường. Ghi trong HĐ: “Khung không đạt chuẩn -> Bên A từ chối thanh toán Đợt 2, yêu cầu tháo lắp lại”.

4.2. Cạm Bẫy “Thạch Cao Loại Kém / Trộn Loại”

  • Thực tế: Báo giá loại Chống ẩm (Xanh) nhưng thi công loại Thường (Trắng/Trắng xám) hoặc trộn lẫn. Hoặc dùng thạch cao “nổ” (nhãn hiệu không rõ, giá rẻ 20-30%).
  • Hậu quả: Mốc ẩm, nứt, mùi hôi, độ bền thấp.
  • Chống lại:
    • Yêu cầu xem tem mác, mã vạch, hologram trên từng tấm (Hãng Vinh Tuong, USG, Lafarge hiện nay đều có mã QR kiểm tra真伪).
    • Ghi HĐ: “Bên B phải trình Chứng nhận chất lượng (CO) lô hàng vật tư nhập về. Bên A có quyền lấy mẫu kiểm tra ngẫu nhiên”.
    • Chụp ảnh/video quá trình nhập kho, tre tấm.

4.3. Cạm Bẫy “Bạt Vết Dùng Bột Trơn / Không Dùng Lưới”

  • Thực tế: Để nhanh, thợ bạt vết dùng bột trơn (bột trát tường) hoặc bột bạt thường không dùng dải lưới vải thủy tinh.
  • Hậu quả: Vết nối nứt sừng sững sau khi sơn (xuất hiện đường thẳng ngang/dọc).
  • Chống lại: Ghi rõ spec: “Bắt buộc dùng dải lưới vải thủy tinh (Fiberglass mesh tape) + Bột bạt chuyên dụng (Vinh Tuong Joint Compound, USG Sheetrock…), bạt 2-3 lớp, shit phẳng giữa các lớp”. Kiểm tra mắt (Mốc Đợt 3) trước khi sơn.

4.4. Cạm Bẫy “Phát Sinh Vô Kiểm Soát (Variation Order – VO)”

Hợp Đồng Thi Công Trần Thạch Cao

Hợp Đồng Thi Công Trần Thạch Cao
  • Thực tế: Thi công đến 50% chủ đầu tư muốn đổi loại đèn, thêm khung cửa, đổi hình trần, dịch vị trí điều hòa… Nhà thầu báo giá phát sinh “trời bồng bềnh”.
  • Chống lại:
    • Quy định trong HĐ: Mọi thay đổi phải có “Giấy yêu cầu thay đổi (Change Order)” ký bởi cả 2 bên TRƯỚC KHI THI CÔNG.
    • Đơn giá phát sinh = Đơn giá HĐ (nếu cùng hạng mục) hoặc Giá thị trường năm 2026 + 15-20% OH&P (Overhead & Profit).
    • Ghi rõ: “Không thanh toán phát sinh nếu không có Giấy yêu cầu thay đổi ký tên”

4.5. Cạm Bẫy “Thanh Toán Trước, Nghiệm Thu Sau (Hoặc Không Nghiệm Thu)”

  • Thực tế: Chủ đầu tư vội vã, nhà thầu ép thanh toán “để mua vật tư”, “để trả lương thợ”. Kết quả: Tiền hết, người mất, trần dở dang.
  • Chống lại: TUYỆT ĐỐI TUÂN THỦ MỐC THANH TOÁN THEO BIÊN BAN NGHIỆM THU. Không có Biên bản -> Không chuyển tiền. Dùng ứng ngân hàng hoặc chuyển khoản có nội dung: “Thanh toán đợt 2 HĐ số …/2026/HD-TTC – Nghiệm thu khung xương”.

5. Quy Trình Thi Công Trần Thạch Cao Chuẩn Kỹ Thuật 2026 (Dành Cho Giám Sát)

Nắm rõ quy trình giúp bạn kiểm tra chất lượng tại từng mốc (Hold Point) hiệu quả:

Giai Đoạn 1: Chuẩn Bị & Khảo Sát (Trước Khởi Công)

  • Kiểm tra mặt bằng: Trần bê tông gốc phẳng không? Có rò rỉ nước không? (Phải xử lý xong mới làm trần).
  • Đối chiếu bản vẽ MEP (Điện – Nước – PCCC – HVAC): Đã định vị đèn, sprinkler, smoke detector, ống gió, khung máy điều hòa chưa? Rất quan trọng năm 2026: Phối hợp kỹ sư MEP đánh dấu mực lên trần bê tông gốc.
  • Kiểm tra vật tư: Xem tem, CO, HSD. Đếm số lượng tấm, thanh khung, hộp vít, keo.
XEM THÊM BÀI KHÁC  Tuổi Đinh Dậu Hợp Hướng Nhà Nào? Chi Tiết Hướng Nhà, Màu Sắc, Tuổi Hợp Nhất Năm 2026

Giai Đoạn 2: Thi Công Khung Xương (Mốc Nghiệm Thu Đợt 1 – Quan Trọng Nhất)

  1. Đánh mực, tre dây: Xác định độ cao trần hoàn thiện (Finished Ceiling Level – FCL). Thường cách trần bê tông 100-150mm.
  2. Đinh móc treo (Anchor bolt): Khoảng cách ≤ 1.2m. Dùng móc M6/M8 nở (Dynabolt) hoặc móc hóa học (Chemical anchor) nếu trần yếu. Kiểm tra lực kéo móc.
  3. Lắp khung chính (Main runner – C38/C50): Cách nhau ≤ 1.2m. Thẳng hàng, ngang bằng (dùng máy cân laser).
  4. Lắp khung phụ (Furring channel – F28/F38): Vuông góc khung chính, cách nhau ≤ 400mm (tấm 9mm) / 500mm (tấm 12.5mm).
  5. Lắp khung bổ sung: Viền lỗ đèn, tưới, khung cửa kiểm tra, vị trí treo vật nặng (quạt trần, đèn chùm).
  6. Kéo dây điện, ống PVC, ống đồng điều hòa, ống PCCC: BẮT BUỘC HOÀN THÀNH TRƯỚC KHI BE TẤM. Kiểm tra đường dây, ống có bị kẹp, gãy không.
  7. 👉 NGHIỆM THU KHUNG: Kiểm tra: Khoảng cách khung, độ thẳng/ngang, độ chắc chắn (đẩy nhẹ không rung), vị trí lỗ khoan đúng bản vẽ MEP, dây ống đã lắp xong. -> Ký Biên Bản -> Thanh Toán Đợt 2.

Giai Đoạn 3: Be Tấm Thạch Cao

  1. Cắt tấm: Cắt kích thước chính xác (khoảng 3-5mm nhỏ hơn kích thước khung để giãn nở).
  2. Tre tấm: Đặt tấm vuông góc khung phụ. Dùng đai nâng/đệm tạm.
  3. Shit vít: Vít phốt đầu phẳng. Khoảng cách vít ≤ 200mm (rìa) / 300mm (giữa). Vít chìm 1-2mm (không bể lõi thạch cao, không lồi vít).
  4. Xử lý khe nối: Khe 2-3mm. Dán dải lưới vải thủy tinh -> Bạt lớp 1 (nhúng lưới) -> Khô -> Bạt lớp 2, 3 (làm phẳng, bo góc) -> Shit phẳng (Sandpaper 120-180).
  5. Xử lý góc tường/trần: Dùng góc kim loại (Corner bead) hoặc bo tròn (R3-R5mm) tùy thiết kế.
  6. 👉 NGHIỆM THU BE TẤM: Kiểm tra: Mặt trần phẳng (thước 2m sai số ≤ 3mm), vết nối mịn không lõm/nhồi, vít chìm đều, không vỡ góc tấm, lỗ khoan đẹp. -> Ký Biên Bản -> Thanh Toán Đợt 3.

Giai Đoạn 4: Hoàn Thiện (Sơn / Lắp Đặt)

  1. Sơn nền (Primer): 1 lớp sơn chống kiềm/chống ẩm chuyên dụng cho thạch cao (Sealer). Khô 2-4h.
  2. Sơn phủ (Topcoat): 2 lớp sơn nội thất cao cấp (Dulux, Nippon, Jotun, Toa…). Loại sơn mờ (Matt) hoặc vẩy trứng (Eggshell) để che khuyết điểm, giảm chói. Cách quét lăn/phun.
  3. Lắp đặt: Đèn LED (downlight, tracklight, magnetic), khung cửa kiểm tra, tủ lồng, grill điều hòa, sprinkler cover.
  4. Vệ sinh: Hút bụi chuyên dụng, lau sạch mặt trần, sàn nhà, cửa kính.
  5. 👉 NGHIỆM THU HOÀN THIỆN: Kiểm tra màu sơn, độ bao phủ, hoạt động đèn/điều hòa/PCCC, vệ sinh. -> Ký Biên Bản -> Thanh Toán Đợt 4 + Xuất HĐĐT đầy đủ.

6. Bảng Giá Thi Công Trần Thạch Cao Tham Khảo Thị Trường 2026 (Ước Tính)

Lưu ý: Giá dưới đây là mức trung bình thị trường tại TP.HCM/Hà Nội năm 2026, CHƯA CÓ VAT, tùy độ phức tạp, độ cao, hạng mục kèm theo mà chênh lệch ±15-20%.

Hạng Mục Đơn Vị Giá Tham Khảo (VNĐ) Ghi Chú
Trần thạch cao phẳng (Khung + Tấm 9mm/12.5mm + Bạt vết) m² 180.000 – 250.000 Tấm thường. Khung thép mạ kẽm 0.6mm.
Trần thạch cao chống ẩm (Xanh) m² 200.000 – 280.000 Bắt buộc WC, nhà bếp, balcony.
Trần thạch cao chống cháy (Đỏ/Pink – Type F/X) m² 230.000 – 320.000 Yêu cầu PCCC (Khoảng cách sprinkler, đường thoát hiểm).
Trần thạch cao cách âm (C lõi đặc / Double layer) m² 300.000 – 450.000 Phòng hội nghị, studio, phòng ngủ cao cấp.
Trần cong / Bo góc / Hình học phức tạp m² Cộng thêm 50.000 – 150.000 Tùy độ khó, tốn nhân công cắt uốn.
Khung cửa kiểm tra (Alu/Thép sơn tĩnh điện) Cái 350.000 – 600.000 Kích thước 300×300 / 400×400 / 600×600.
Sơn trần (Nền + Phủ 2 lớp – Sơn nội thất cao cấp) m² 80.000 – 130.000 Sơn Dulux/Nippon/Jotun/Toa dòng trung-high end.
Lắp đèn Downlight/Tracklight (Chỉ lắp, không cung cấp đèn) Cái 50.000 – 100.000 Khoan lỗ, nối dây, cố định.
Xử lý trần bê tông gốc (Làm phẳng, chống thấm trước khi làm trần) m² 50.000 – 100.000 Nếu trần gốc xấu, nứt, ướt.

Mẹo谈 giá 2026: Yêu cầu báo giá tách biệt: Vật tư + Nhân công. Điều này giúp bạn so sánh giá vật tư với giá niêm yết đại lý/hãng (Vinh Tuong, USG…) để tránh bị “chụp” giá vật tư.

Hợp Đồng Thi Công Trần Thạch Cao

Hợp Đồng Thi Công Trần Thạch Cao

7. Checklist Hồ Sơ Bàn Giao Sau Khi Hoàn Thành (Năm 2026)

Đừng quên yêu cầu Bên B bàn giao trọn bộ hồ sơ giấy (hoặc bản scan PDF lưu trên Drive/Cloud) trước khi thanh toán đợt cuối:

  1. Bản vẽ As-built (Thực tế): Đã cập nhật lại vị trí đèn, sprinkler, ống gió, khung cửa kiểm tra so với bản thiết kế.
  2. Chứng nhận chất lượng vật tư (CO/CQ): Của lô thạch cao, khung sắt, keo, vít, sơn đã dùng.
  3. Biên bản nghiệm thu các mốc: Khung, Be tấm, Hoàn thiện (Bản gốc ký mực đỏ).
  4. Hóa đơn GTGT điện tử (HĐĐT): Đầy đủ giá trị hợp đồng (100%).
  5. Thẻ bảo hành / Cam kết bảo hành: Có đóng dấu công ty, ký tên người phụ trách, số điện thoại hotline khẩn cấp.
  6. Hướng dẫn vận hành & bảo trì: Cách vệ sinh trần, cách tháo lắp khung cửa kiểm tra, lưu ý không treo vật nặng > 5kg trên trần không có khung bổ sung.
  7. Danh sách vật tư tồn (nếu có): Tấm thạch cao dư, keo, bột bạt, sơn dư (để chủ đầu tư giữ lại sửa chữa sau này).

8. Xu Hướng Trần Thạch Cao Năm 2026 Nên Biết Trước Khi Ký HĐ

Việc cập nhật xu hướng giúp bạn đưa vào hợp đồng các hạng mục “hiện đại”, tránh lỗi thời ngay sau khi hoàn thiện:

  1. Trần “Hidden Light” / Cove Light tích hợp: Khoan rãnh trần (Recessed) để lắp dây LED neon/dải LED mờ ánh sáng gián tiếp. Yêu cầu khung xương phải có độ sâu đủ (thường 100-150mm) và độ chính xác cao. Ghi rõ trong HĐ: “Khung rãnh đèn LED độ sâu 120mm, độ rộng 50mm, làm phẳng đáy rãnh để dán dải LED”.
  2. Hệ thống Track Light / Magnetic Track: Thanh ray đèn từ tính cho phép di chuyển, thay đổi đèn linh hoạt. Cần khung bổ sung chắc chắn để treo ray (trọng lượng lớn).
  3. Trần thạch cao xuyên thấu âm (Acoustic Perforated): Loại có lỗ nhỏ (micro-perforated) hoặc rãnh (V-groove) kết hợp vải hút âm sau lưng. Dùng cho phòng họp, home theater, phòng karaoke. Giá cao hơn thường 1.5-2 lần.
  4. Vật tư Xanh (Green Material): Ưu tiên thạch cao có chứng chỉ Green Label Singapore, GreenGuard Gold, EPD (Environmental Product Declaration). Năm 2026, nhiều chung cư cao cấp, văn phòng Grade A bắt buộc chứng chỉ này.
  5. Trần module / Prefab: Các đơn vị lớn năm 2026 xu hướng sản xuất sẵn module trần (khung + tấm + đèn + ống gió) tại xưởng, ra hiện trường chỉ lắp ráp. Nhanh, sạch, chất lượng ổn định. Nếu Bên B đề xuất, hãy yêu cầu xem quy trình QC tại xưởng.

9. Kết Luận & Lời Khuyên Cuối Cùng

Một hợp đồng thi công trần thạch cao năm 2026 không chỉ là giấy tờ ký xong bỏ vào ngăn kéo. Nó là công cụ quản lý dự án hàng ngày. Hãy in 2 bản, mang theo công trường, đối chiếu tại từng mốc nghiệm thu.

3 Nguyên tắc vàng để “an tâm ngủ ngon”:

  1. Không có Biên bản nghiệm thu mốc -> Không thanh toán. (Dù nhà thầu khóc lóc, xin xỏ, hứa hẹn).
  2. Không có Giấy yêu cầu thay đổi (VO) ký 2 bên -> Không làm phát sinh, không thanh toán phát sinh.
  3. Giám sát hiện trường thường xuyên (Ít nhất 2-3 lần/tuần), chụp ảnh/video lưu chứng cứ (Đặc biệt giai đoạn khung và be tấm – giai đoạn “chết người” nhất).

Nếu bạn không có kinh nghiệm kỹ thuật, hãy thuê một Giám sát thi công (Freelance hoặc Công ty) độc lập với Nhà thầu. Chi phí thường dao động 3-5% giá trị gói thầu nhưng giúp bạn tiết kiệm được 10-20% chi phí phát sinh rủi ro và đảm bảo chất lượng trần “chuẩn như mẫu” suốt 10-15 năm sử dụng.

Hy vọng mẫu hợp đồng, quy trình và các lưu ý chi tiết trên sẽ giúp bạn ký kết và thi công trần thạch cao thành công, an toàn, thẩm mỹ trong năm 2026. Hãy tải mẫu, điều chỉnh cho phù hợp với thực tế công trình của bạn và ký kết ngay hôm nay!

Bài viết được cập nhật theo bối cảnh pháp lý, kỹ thuật và giá thị trường Việt Nam năm 2026. Mọi thông tin mang tính tham khảo, bạn nên tư vấn thêm luật sư/kiến trúc sư/kỹ sư giám sát trước khi ký kết pháp lý.
