Khi bước vào năm 2026, xu hướng thiết kế nội thất “cởi mở”, công nghiệp (industrial) và hiện đại tối giản vẫn đang thống trị thị trường Việt Nam. Trong đó, trần thạch cao khung xương nổi (còn gọi là trần thạch cao loại 2, trần khung thép hở) trở thành lựa chọn số 1 cho các căn hộ chung cư, nhà phố, showroom, quán cà phê và văn phòng nhờ tính thẩm mỹ cao, khả năng che giấu hệ thống M&E (điện, nước, PCCC, điều hòa) tối ưu và chi phí hợp lý so với trần kín truyền thống.
Tuy nhiên, để dự án hoàn thiện đúng tiến độ, đúng ngân sách và tránh phát sinh chi phí “ngầm”, việc nắm vững định mức trần thạch cao khung xương nổi năm 2026 là bắt buộc cho chủ đầu tư, giám sát và cả đội thi công. Bài viết dưới đây tổng hợp đầy đủ bảng định mức vật liệu, nhân công, đơn giá thi công mới nhất, kèm theo công thức tính toán chuẩn và những “mẹo” kinh nghiệm thực tế từ các công trình lớn.
1. Cấu Tạo Trần Thạch Cao Khung Xương Nổi: Hiểu Rõ Để Định Mức Chính Xác
Trước khi đi vào con số, chúng ta phải hình dung rõ cấu trúc để biết “định mức cái gì”. Khác với trần kín (khung đầy đủ, bọc 2 mặt), trần khung xương nổi chỉ có khung thép mạ kẽm hình chữ U, C, V, L… gắn trực tiếp vào trần bê tông (hoặc treo dây cáp) và chỉ bọc tấm thạch cao một mặt (mặt dưới). Các xương khung (cốt dọc, cốt ngang) được thiết kế để nổi ra bên ngoài như một yếu tố trang trí, tạo chiều sâu, khối lượng cho không gian.
Các bộ phận chính cần định mức:
Hệ khung thép mạ kẽm: Cốt chính (Main runner – loại 38mm/24mm), Cốt phụ (Cross tee – loại 38mm/24mm), Cốt treo (Hanger bar), Góc neo (Wall angle), Vít phinflate, Mỏm neo (Dây cáp/Thép hộp nếu span lớn).
Tấm bọc mặt: Tấm thạch cao lõi giấy (Gypsum board) tiêu chuẩn, chống cháy (Type X), chống ẩm, hoặc tấm siêu nhẹ (thickness 9mm, 12mm).
Hệ thống kết nối & Xử lý nối: Keo nến (Gypsum adhesive), Băng keo kháng nứt (Fiberglass mesh tape/Paper tape), Vít vân thạch cao (Drywall screw), Chất chống rỉ sét cho vít.
Phủ bề mặt (Nếu có yêu cầu sơn/lót): Chất lót (Primer), Bột trét (Skimming coat), Sơn lót, Sơn mặt.

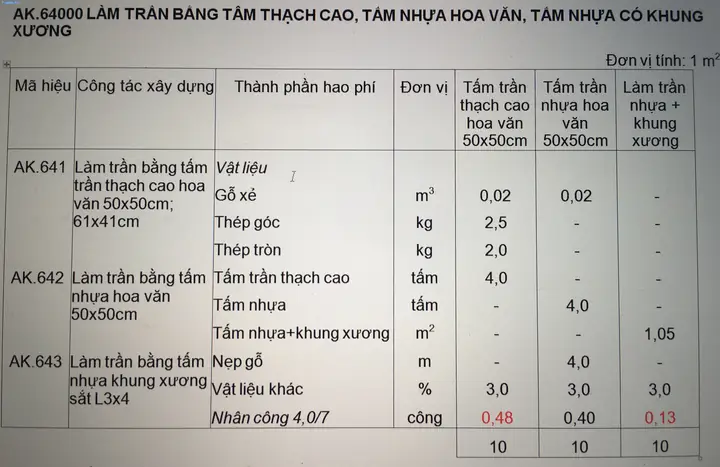

2. Bảng Định Mức Vật Liệu Chuẩn (Theo 1m² Sàn Trần Hoàn Thành) – Cập Nhật 2026
Lưu ý: Các con số dưới đây là định mức lý thuyết chuẩn (TCVN/XD) đã cộng hao hụt tiêu chuẩn (thường 3-5% cho tấm, 2-3% cho khung). Thực tế thi công năm 2026 thường tăng 5-10% so với định mức lý thuyết do độ phức tạp hình dáng, cắt góc, mở lỗ điều hòa, PCCC.
2.1. Định Mức Hệ Khung Thép Mạ Kẽm (Hệ 24mm hoặc 38mm – Phổ Biến Nhất)
Bắt buộc khi chiều dài cốt > 3m (độ dài chuẩn thanh cuộn).
💡 Mẹo 2026: Năm nay các nhà thầu lớn chuyển sang dùng Khung thép hộp (Box section) 40x40x1.2mm hoặc 50x30x1.5mm làm cốt treo chính thay vì dây cáp/que thép tròn cho các dự án cao cấp, span lớn (>1.5m). Định mức thép hộp tính theo kg/m² (khoảng 1.8 – 2.5 kg/m² tùy bước nhảy). Chi phí vật liệu tăng ~15% nhưng độ cứng, độ phẳng, tuổi thọ tăng gấp đôi, giảm rủi ro hạ trần sau 2-3 năm.
2.2. Định Mức Tấm Thạch Cao & Phụ Liệu Nối (Mặt Dưới)
Vật Tư
Đơn Vị
Định Mức Lý Thuyết
Hao Hụt Thực Tế 2026
Ghi Chú
Tấm TC lõi giấy (12mm – Tiêu chuẩn/Chống cháy/Chống ẩm)
m²
1.0 m²
1.05 – 1.10 m²
Hao hụt do cắt góc, mở lỗ đèn, tivi, điều hòa, PCCC. Tăng 10% cho hình dáng phức tạp (cong, gấp khúc).
Tấm TC 9mm (Dùng cho trần cong, bo góc mềm)
m²
Theo thiết kế
Theo thiết kế + 10%
Chỉ dùng nơi cần uốn cong. Không dùng làm trần phẳng thay 12mm (kém cứng, dễ gù).
Keo nến chuyên dụng (Gypsum Adhesive – Gói 25kg)
Kg
0.8 – 1.0 kg
1.0 – 1.2 kg
Dùng bơm keo hoặc trộn tay. Keo vừa dính tấm, vừa xử lý khuyết tật, nối tấm.
Dán tất cả nối tấm, nối tấm – tường, góc trong/ngoài. Tuyệt đối không dùng băng giấy (Paper tape) cho trần khung nổi (dễ nứt do rung động, nở nhiệt khung thép).
3. Định Mức Nhân Công Thi Công (Ngày Công/Lao Động/1m²) – Tham Khảo Thực Tế 2026
Đơn giá nhân công năm 2026 dao động mạnh theo khu vực (Hà Nội/TP.HCM cao hơn tỉnh lẻ 20-30%) và trình độ đội ngũ. Dưới đây là định mức ngày công chuẩn (không tính tiền quản lý, lợi nhuận, VAT, thiết bị máy móc).
Công đoạn quan trọng nhất. Lớp 1: Nhúng băng. Lớp 2: Che băng, làm phẳng. Lớp 3: Mài phẳng, xử lý khuyết tật.
4. Mài phẳng bề mặt (Máy mài orbit/tay) + Vệ sinh
Ngày công
3 – 4 NC
0.03 – 0.04 NC
Mài kín bụi (Dust-free sanding system) – Tiêu chuẩn bắt buộc 2026 cho chung cư, bệnh viện, văn phòng Grade A.
5. Sơn lót/Sơn mặt (Nếu hợp đồng bao trọn gói “Thô + Hoàn thiện”)
Ngày công
4 – 6 NC
0.04 – 0.06 NC
1 Lớp lót chống kiềm + 2 Lớp sơn mặt (Roll/Phun). Phun airless cho mặt phẳng lớn nhanh, đẹp.
TỔNG CỘNG (Chỉ thô: Hạng 1+2+3+4)
Ngày công/100m²
22 – 29 NC
~0.25 NC/m²
Tham chiếu: 1 đội 4-5 người làm ~40-50m²/ngày (trần phẳng, ít lỗ khoan).
TỔNG CỘNG (Trọn gói hoàn thiện sơn)
Ngày công/100m²
26 – 35 NC
~0.30 NC/m²
⚠️ Hệ số điều chỉnh độ phức tạp (Year 2026 Practice): Trần phẳng, hình vuông, ít lỗ (Chung cư tiêu chuẩn): Hệ số 1.0 Trần đa tầng, bo góc tròn, cong, nhiều chi tiết kiến trúc: Hệ số 1.3 – 1.5 Trần công nghiệp (Factory) span lớn, cao độ > 6m, yêu cầu khung thép hộp: Hệ số 1.5 – 1.8 (Tăng thời gian treo cáp, cân bằng, an toàn lao động). Thi công ban đêm/ngày nghỉ (Yêu cầu chung cư, mall): Hệ số 1.2 – 1.3 (Chi phí OT, điện, quản lý).
4. Bảng Đơn Giá Thi Công Trần Thạch Cao Khung Xương Nổi Tham Khảo Năm 2026 (VND/m²)
Định Mức Trần Thạch Cao Khung Xương Nổi
Có thể bạn quan tâm: Thi Công Chống Cháy Làn 2026: Quy Trình, Tiêu Chuẩn Mới Nhất & Bảng Giá Tham Khảo Chi Tiết
Giá dưới đây là mức giá THAM KHẢO TRUNG BÌNH THỊ TRƯỜNG (Hà Nội/TP.HCM) Quý 1/2026, đã bao gồm: Vật liệu (Khung thép mạ kẽm chuẩn, TC 12mm loại 1 – Vinh Tuong/USG Boral/Lafarge, Keo, Băng vải, Vít), Nhân công thi công thô (Đóng khung + Bọc + Xử lý nối + Mài phẳng), Máy móc, Điện nước thi công, Phụ phí quản lý bình quân. CHƯA BAO GỒM: VAT 10%, Sơn lót/sơn mặt, Hệ thống đèn/PCCC/Điều hòa, Phí vận chuyển xa, Phí thải rác xây dựng, Lợi nhuận nhà thầu (nếu mua gói EPC).
Loại Hình / Chất Lượng
Đơn Giá Tham Khảo (VNĐ/m²)
Phạm Vi Biến Động
Đặc Điểm Nhận Dạng
A. Trần Khung Nổi Tiêu Chuẩn (Hệ 24mm, TC 12mm thường)
220.000 – 260.000
± 20.000
Khung thép mạ kẽm 0.45-0.5mm. TC thường. Phù hợp nhà ở, văn phòng thường.
B. Trần Khung Nổi Chống Cháy (TC Chống cháy Type X, Khung 0.5mm)
260.000 – 310.000
± 25.000
Bắt buộc PCCC: Nhà xưởng, chung cư cao tầng, bệnh viện, trung tâm thương mại. Có chứng chỉ PCCC.
C. Trần Khung Nổi Chống Ẩm + Chống Cháy (WC, Kitchen, Basement)
Máy mài kín bụi, máy cắt CNC, laser cân bằng, bảo hiểm lao động.
TỔNG CỘNG
100%
~275.000
Giá trúng thầu hợp lý năm 2026.
5. Công Thức Tính Toán Khối Lượng Thực Tế (Cho Kế Toán/Thẩm Định)
Để ra quyết toán chính xác, không dùng định mức “bình quân” mà phải tính theo Khối lượng thực tế (As-built):
5.1. Khối Lượng Tấm Thạch Cao (m²)
KL_TC = Diện tích mặt phẳng trần hoàn thành + Diện tích các mặt dọc (Mép thẳng đứng, bo góc) + Diện tích các hốc, giếng trời (nếu bọc kín) + 5-10% Hao hụt cắt góc/mở lỗ. Lưu ý: Không trừ diện tích lỗ đèn, tivi, điều hòa < 0.5m² (theo quy chuẩn TCVN/QCVN). Lỗ > 0.5m² thì trừ.
Định Mức Trần Thạch Cao Khung Xương Nổi
Có thể bạn quan tâm: Top Phụ Kiện Trang Trí Ban Công Xu Hướng 2026: Biến Không Gian Nhỏ Thành “thiên Đường” Chữa Lành Tại Nhà
5.2. Khối Lượng Khung Thép (kg hoặc m)
Cốt chính (kg/m²) = (Tổng chiều dài cốt chính thực tế x Trọng lượng 1m) / Diện tích sàn trần.
Cốt phụ (kg/m²) = (Tổng chiều dài cốt phụ thực tế x Trọng lượng 1m) / Diện tích sàn trần.
Cốt treo/Góc neo: Tính theo bản vẽ thi công chi tiết (Shopdrawing) đã duyệt.
5.3. Khối Lượng Keo Nến & Băng Vải
Keo (kg) = Diện tích TC x (0.9 – 1.1 kg/m²) (Tùy độ phẳng khung, kỹ thuật trét 2 hay 3 lớp).
Băng vải (m) = Tổng chiều dài các nối tấm (Nối dọc + Nối ngang) + Tổng chiều dài nối Tường/Trần + Tổng chiều dài góc trong/ngoài.
6. 5 Sai Lầm “Chết Người” Khi Định Mức & Thi Công Năm 2026 (Lessons Learned)
Quản lý dự án 10 năm, tôi thấy 90% dự án vượt chi phí hoặc hỏng hóc sau bàn giao đều xuất phát từ 5 lỗi sau:
Lỗi 1: Dùng Định Mức “Sổ Tay” Cũ (Trước 2020) Ra Giá Thầu
Thực tế 2026: Giá thép, TC, keo, nhân công tăng trung bình 35-45% so với 2020. Định mức khung thép cũ thường tính step cốt phụ 600mm, nay PCCC yêu cầu step 400mm hoặc 300mm cho tấm 12mm tránh gù. Hệ quả: Thiếu vật liệu, khung yếu, phải bồi hoàn tốn kém.
Lỗi 2: “Quên” Chi Phí Xử Lý Nổi Mồ Hôi – Keo Chống Rỉ Vít
Định Mức Trần Thạch Cao Khung Xương Nổi
Có thể bạn quan tâm: Set Up Phòng Làm Việc 2026: Xu Hướng, Checklist Chi Tiết & Bí Quyết Tối Ưu Hiệu Suất Từ A-Z
Nhiều bản BQ (Bảng định mức) chỉ ghi “Keo nến”, “Băng giấy”. Năm 2026, băng vải thủy tinh (Fiberglass mesh) và keo chống rỉ sét vít là BẮT BUỘC (Mandatory) cho trần khung nổi nếu không muốn khách khiếu nại “vết rỉ nách vít”, “nứt nối” sau 1 năm. Chi phí item này chỉ ~5.000 – 8.000 VNĐ/m² nhưng giá trị bảo vệ uy tín to lớn.
Lỗi 3: Không Tách Biệt “Định Mức Thi Công” và “Đơn Giá Thầu”
Định mức = Vật liệu + Nhân công chuẩn.
Đơn giá thầu = Định mức + Hao hụt thực tế + Phí vận chuyển + Phí quản lý dự án (5-8%) + Rủi ro (3-5%) + Lợi nhuận (10-15%) + VAT.
Nhiều chủ đầu tư so sánh “Định mức sách” với “Giá thầu nhà thầu” rồi chê đắt. Cần minh bạch thành phần.
Lỗi 4: Bỏ Qua Yêu Cầu “Mài Kín Bụi” (Dust-free) & Kiểm Soát Môi Trường
Năm 2026, các tòa nhà Grade A, Bệnh viện, Nhà máy điện tử CẤM thi công trần thạch cao truyền thống (bụi bay lung lay). Bắt buộc dùng Máy mài hút bụi tích hợp (Mirka, Festool, hoặc hệ thống hút trung tâm).
Chi phí thuê máy/mua bộ lọc + điện năng tăng ~15.000 – 25.000 VNĐ/m² so với mài tay truyền thống. Nếu không có trong BQ -> Nhà thầu sẽ mài tay -> Bụi bám vào máy lạnh, PCCC, sàn -> Chi phí vệ sinh sau đó gấp 10 lần.
Lỗi 5: Không Yêu Cầu Shopdrawing (Bản Vẽ Thi Công Chi Tiết) Trước Khi Mua Vật Liệu
Định mức “chuẩn” chỉ áp dụng cho trần phẳng. Thực tế 90% dự án có: Bo góc tròn (R300, R500), Trần đa tầng (Step 100-300mm), Hốc đèn cove light, Hệ thống baffle/lamella gắn dưới trần.
Nếu không có Shopdrawing duyệt trước: Mua sai loại khung (thiếu cốt phụ cho baffle), cắt tấm lãng phí 20%, thi công sai quy trình nối -> Phát sinh 15-25% chi phí.
7. Quy Trình Thi Công Chuẩn “Zero Defect” Áp Dụng Năm 2026
Để đảm bảo định mức được thực hiện đúng, quy trình phải chặt chẽ:
Kick-off & Survey: Đo thực tế cao độ trần bê tông (FCL), kiểm tra độ phẳng (laser), xác định điểm neo trần BT (tránh cốt thép, ống M&E).
Shopdrawing & BOM: Vẽ bản chi tiết 3D (Revit/AutoCAD) -> Xuất BOM (Bill of Materials) chính xác từng thanh khung, từng tấm TC -> Duyệt KTS/KTCT/Chủ đầu tư -> Mua hàng.
Đóng Khung (The Skeleton):
Neo cốt treo (Dây cáp/Thép hộp) vào trần BT bằng vít phinflate M8/M10 (Kiểm tra lực kéo mẫu).
Lắp cốt chính (Main) -> Căn laser độ phẳng, độ thẳng.
Lắp cốt phụ (Cross) -> Kiểm tra step (khoảng cách) chính xác 400/600mm.
Lắp góc neo (Wall angle) móng tường.
QC: Kiểm tra độ phẳng khung (Laser/Thước 2m) -> Ký bản ghi QC KHUNG.
Lắp Hệ Thống M&E Trong Khung: Điện, PCCC, HVAC, Chống cháy… HOÀN TẤT TRƯỚC KHI BÓC TẤM. Kiểm tra thử áp lực, đo điện.
Bọc Tấm Thạch Cao (The Skin):
Cắt tấm (Máy CNC/Tay) -> Neo vít theo quy cách (Khoảng cách 200-250mm cạnh, 300mm giữa).
Quan trọng: Để khe hở 3-5mm giữa các tấm, giữa tấm và tường (để trét keo/băng).
Lớp 3 (Finish coat): Trét mỏng, mài phẳng ngay khi keo còn tươi (wet-on-wet) hoặc sau khô.
QC: Kiểm tra độ phẳng mặt trần (Laser/Thước 2m), kiểm tra nối (nhìn chống chỉ, sờ tay) -> Ký bản ghi QC NỐI.
Mài Phẳng & Vệ Sinh (Dust-free): Mài máy hút bụi -> Hút bụi công nghiệp -> Lau sạch bề mặt.
Sơn Lót/Sơn Mặt (Nếu có): Lót chống kiềm -> 2 Lớp sơn mặt (Roll/Phun Airless).
Bàn Giao & Bảo Hành: Kiểm tra cuối cùng (Walkthrough) -> Lập biên bản nghiệm thu -> Cam kết bảo hành 24-36 tháng (Khung), 12 tháng (Mặt trần sơn).
8. Xu Hướng Vật Liệu & Công Nghệ Trần Khung Nổi Năm 2026
Để tối ưu định mức và chất lượng, các KTS/Chủ đầu tư nên cập nhật các xu hướng sau:
Khung Thép Hộp (Box Section) Thay Dây Cáp/Que Tròn: Như đã nhắc, dùng thép hộp 40x40x1.2mm hoặc 50x30x1.5mm làm cốt treo chính. Lợi ích: Không dao động, không cần căng dây chéo (cross bracing), lắp ráp nhanh hơn 30%, độ phẳng trần tuyệt đối. Chi phí vật liệu tăng nhưng nhân công giảm, rủi ro giảm.
Tấm Thạch Cao Siêu Nhẹ (Ultra-light / 9.5mm – 10mm): Các hãng Vinh Tuong (Vboard Ultra), USG (Sheetrock UltraLight), Knauf (Danoline) ra mắt tấm nhẹ 20-25% so với tấm 12mm chuẩn.
Áp dụng: Giảm tải trọng lên khung -> Giảm cốt treo, giảm cốt chính -> Tiết kiệm 10-15% chi phí khung thép. Dễ thi công, giảm mỏi cho thợ. Định mức 2026 khuyến nghị dùng cho trần phẳng, span ≤ 600mm.
Hệ Thống Khung “Click-lock” / Không Vít (System Grid): Một số hãng nhập khẩu (Armstrong, SAS, Hunter Douglas) cung cấp khung khóa kẹp (clip-in) không cần vít kết nối cốt chính – cốt phụ.
Ưu điểm: Thi công siêu nhanh, tháo lắp dễ dàng bảo trì M&E, độ phẳng cao.
Nhược điểm: Giá vật liệu cao gấp 2-3 lần khung thép mạ kẽm thường. Chỉ dùng cho dự án cao cấp, y tế, data center.
Keo Nến Kháng Khuẩn, Kháng Nấm, Siêu Bám (Polymer Modified): Năm 2026, keo nến loại tốt (Vinh Tuong V-Gypsum Pro, Knauf Uniflott, Mapei) đã tích hợp polymer, chất kháng khuẩn. Giá cao hơn keo thường ~30% nhưng bỏ qua được bước sơn lót chống kiềm trước khi sơn mặt (tiết kiệm 1 lớp sơn + nhân công). Tính toán tổng chi phí vòng đời (LCC) thì keo tốt rẻ hơn.
Công Nghệ Scan & BIM As-built: Sử dụng máy quét laser 3D (Faro, Leica) hoặc Drone/Lidar sau khi đóng khung để so sánh với mô hình BIM. Phát hiện sai lệch > 5mm ngay lập tức -> Sửa chữa trước khi bọc tấm. Tránh phí sửa chữa khủng khép sau hoàn thiện.
9. Mẫu Bảng Theo Dõi Định Mức Thực Tế (Daily/Weekly Report) – Dành Cho Giám Sát/KTS
Định Mức Trần Thạch Cao Khung Xương Nổi
Để kiểm soát chi phí sát sao, yêu cầu nhà thầu cập nhật bảng sau hàng tuần:
STT
Hạng Mục
ĐVT
KL Dự Toán (BQ)
KL Thực Tế Đã Thi Công
KL Còn Lại
Vật Liệu Đã Xuất Kho
Chênh Lệch (%)
Nguyên Nhân / Ghi Chú
1
Cốt chính (Main runner)
m
5.000
4.850
150
5.100
+2%
Hao hụt cắt góc cột
2
Cốt phụ (Cross tee)
m
9.500
9.800
-300
10.000
+5.2%
Tăng step 400mm thay 600mm theo PCCC
3
Tấm TC 12mm Chống cháy
m²
5.250
5.100
150
5.500
+4.7%
Cắt lỗ đèn, điều hòa nhiều
4
Keo nến (Gói 25kg)
Gói
210
195
15
220
+4.7%
Trét 3 lớp thay 2 lớp do khung không phẳng
5
Băng vải thủy tinh
Cuộn (90m)
58
62
-4
65
+12%
Nhiều nối tấm do thiết kế đa tầng
…
…
…
…
…
…
…
…
…
Quy tắc 2026: Chênh lệch > 5% so với BQ duyệt -> Bắt buộc có Văn bản xin phép phát sinh (Variation Order) kèm lý do kỹ thuật, ảnh hưởng tiến độ, giá đơn vị mới (nếu có) -> Duyệt bởi KTS/KTCT/Chủ đầu tư TRƯỚC KHI THI CÔNG TIẾP.
10. Kết Luận & Checklist Chuẩn Bị Gói Thầu Năm 2026
Nắm vững định mức trần thạch cao khung xương nổi không chỉ là biết con số mấy kg thép, m² tấm, bao nhiêu keo. Năm 2026, nó là sự kết hợp của:
Kiến thức kỹ thuật cập nhật: Tiêu chuẩn PCCC mới, yêu cầu độ phẳng khắt khe (±3mm), môi trường không bụi.
Dữ liệu giá thực tế: Giá thép, TC, nhân công, máy móc tháng/năm.
Quản trị rủi ro: Dự trù hao hụt hợp lý, yêu cầu Shopdrawing, QC từng công đoạn.
Tư duy tổng chi phí vòng đời (LCC): Chọn keo tốt, khung tốt, băng vải để tránh chi phí sửa chữa, bảo hành sau bàn giao.
✅ CHECKLIST CHUẨN BỊ GÓI THẦU TRẦN KHUNG NỔI (Gửi Nhà Thầu/KTS):
Bản vẽ Kiến trúc & M&E phối hợp mới nhất (Đã duyệt PCCC).
Shopdrawing Trần chi tiết (3D/2D): Bố trí khung, step cốt, vị trí treo, vị trí mở lỗ, chi tiết bo góc, đa tầng, baffle… (Đã ký duyệt KTS/KTCT).
BOM (Bill of Materials) chính xác: Xuất từ Shopdrawing.
Chỉ tiêu kỹ thuật vật liệu (Material Submittal): Chứng chỉ PCCC tấm TC, Chứng chỉ mạ kẽm khung (Z275/Z180), Tem kiểm định keo, băng, vít. Mẫu vật liệu thực tế gửi kiểm tra.
Phương án thi công (Method Statement): Quy trình an toàn leo cao, mài kín bụi, bảo vệ thành phẩm (sàn, kính, M&E đã lắp).
Lịch trình chi tiết (CPM): Mốc đóng khung, mốc M&E trong khung, mốc bọc tấm, mốc hoàn thiện.
Bảng đơn giá/BQ chi tiết: Tách rõ: Vật liệu / Nhân công / Máy móc / Phụ phí / VAT. Có ghi rõ đơn giá điều chỉnh phát sinh.
Cam kết Bảo hành: Thời gian, phạm vi, điều kiện, bảo chứng ngân hàng (nếu dự án lớn).
Hy vọng bài viết chi tiết hơn 2000 từ này cung cấp cho bạn một “cẩm nang” hoàn chỉnh về định mức trần thạch cao khung xương nổi năm 2026. Hãy áp dụng linh hoạt vào thực tế từng dự án cụ thể để đạt hiệu quả tối ưu: Đúng chất lượng – Đúng tiến độ – Đúng ngân sách.
