Năm 2026 đánh dấu một giai đoạn quan trọng cho ngành xây dựng dân dụng tại Việt Nam khi thị trường vật liệu đã ổn định sau những biến động mạnh của giai đoạn 2022-2024, đồng thời các quy chuẩn kỹ thuật mới (như TCVN 5574:2023 về thiết kế chịu lực, QCVN 02:2023/BXD về an toàn cháy) đã được áp dụng bắt buộc. Nắm bắt chính xác chi phí xây nhà ởng năm 2026 không chỉ giúp chủ đầu tư chuẩn bị tài chính mà còn là cơ sở để lựa chọn gói thầu, vật liệu phù hợp, tránh phát sinh chi phí không kiểm soát. Bài viết dưới đây cung cấp báo giá tham chiếu chi tiết, phân tích các yếu tố ảnh hưởng và chiến lược tối ưu ngân sách thực tế nhất cho năm nay.
1. Tổng Quan Thị Trường Xây Dựng Năm 2026: Bối Cảnh Hình Thành Giá Thành
Trước khi đi vào con số cụ thể, cần hiểu 3 trụ cột quyết định mức giá xây nhà ống hiện nay:
Giá vật liệu “hạ nhiệt” nhưng không “sập sàn”: Giá thép cuộn, thép hình, xi măng, gạch men, sơn… năm 2026 dao động trong biên độ ±3-5% so với cuối 2025. Giá xăng dầu ổn định giúp chi phí vận chuyển, thi công cơ giới không tăng đột biến.
Chi phí nhân công tăng theo lương cơ sở: Từ tháng 7/2026, lương cơ sở vùng I điều chỉnh lên 4,96 triệu đồng/tháng (theo Nghị quyết 148/2025/QH15). Điều này kéo theo tiền công thợ hồ, thợ điện, thợ nước, thợ sơn tăng trung bình 8-12% so với 2025.
Yêu cầu kỹ thuật – Pháp lý chặt chẽ hơn: Việc áp dụng TCXDVN 375:2022 (Quản lý chất lượng công trình), yêu cầu kiểm định cốt thép, bê tông tại phòng thí nghiệm độc lập (ILAC/MRA) và tiêu chuẩn an toàn cháy PCCC cho nhà ở cao tầng/nhà ống dài (độ cao từ 12m trở lên) làm tăng chi phí quản lý, giám sát và vật liệu chuyên dụng (sơn chống cháy, cửa chặn lửa).
2. Bảng Báo Giá Chi Phí Xây Nhà Ống Năm 2026 (Tham Khiếu Tính Theo m² Sàn Xây Dựng)
Lưu ý: Giá dưới đây là mức trung bình thị trường tại các đô thị lớn (Hà Nội, TP.HCM, Đà Nẵng, Cần Thơ) cho công trình nhà ống mặt tiền 4m – 6m, cao 3-5 tầng, hoàn thiện chuẩn “chìa khóa” (kết cấu + hoàn thiện + MEP cơ bản). Không bao gồm giá đất, thiết kế, giấy phép, VAT 10% (nếu tính hóa đơn) và nội thất di động.
Bê tông M250/M300, thép CB300-V/D390-V, vách tường gạch không nung/block, trát masonry, lót sàn, làm mái, chống thấm gốc.
B. Hoàn Thiện Cơ Bản (Chuẩn Cho Thuê / Văn Phòng)
m²
3,5 – 4,8
Điện/nước cơ bản, trần thạch cao đơn giản, sơn nội thất Dulux/Nippon/Kova (2 lớp), gạch men 60×60 nhập khẩu/địa phương cao cấp, cửa nhôm kính cơ bản, vân gỗ/nhôm kính.
C. Hoàn Thiện Cao Cấp (Chuẩn Sống / Homestay / Showroom)
m²
6,5 – 9,5+
Hệ thống thông minh (Smart home), điều hòa VRV/VRF, sơn cao cấp (Jotun/Toa/Nippon High-end), gạch đá kích thước lớn (80×80, 120×120), cửa nhôm kính cách nhiệt/kháng âm cao, tường đá/gỗ tự nhiên, trang thiết bị vệ sinh sinh Kohler/Toto/Grohe.
D. Hệ Thống MEP Mở Rộng (Điện Mạnh/Yếu, PCCC, Thang Máy)
m²
1,2 – 2,5
Tùy quy mô: Thang máy 6-8 người (~450-650tr/chiếc), PCCC báo cháy/chữa cháy tự động, hệ thống camera AI, năng lượng mặt trời mái nhà.
TỔNG CỘNG (A+B) – CHUẨN CƠ BẢN
m²
8,3 – 11,0
Phù hợp nhà cho thuê, văn phòng, kho bãi nhẹ.
TỔNG CỘNG (A+C+D) – CHUẨN CAO CẤP
m²
12,5 – 18,0+
Phù hợp nhà ở gia chủ, homestay cao cấp, showroom thương hiệu.
Ví dụ minh họa năm 2026: Nhà ống 4m x 15m, 4 tầng (Sàn xây ~240m²), chuẩn cơ bản: Tổng vốn ~ 2.0 – 2.6 tỷ VNĐ. Nhà ống 5m x 20m, 5 tầng (Sàn xây ~500m²), chuẩn cao cấp: Tổng vốn ~ 6.2 – 9.0 tỷ VNĐ.
3. Phân Tích Chi Tiết Chi Phí Theo Từng Gói Thầu (Breakdown Cost 2026)
Việc hiểu rõ cấu trúc chi phí giúp chủ đầu tư “bóc tách” gói thầu để so sánh giá chính xác, tránh bị “nhồi nhét” hạng mục.
3.1. Khâu Kết Cấu & Xây Thô (Chiếm 45-55% Tổng Vốn)
Đây là khâu quyết định tuổi thọ công trình, không được tiết kiệm sai chỗ.
Khoan cọc / Ép cọc: Năm 2026, công nghệ cọc vít (Screw pile) và cọc bê tông đúc sẵn (Precast) phổ biến cho nhà ống mặt tiền nhỏ do ít rung lấn, thi công nhanh. Giá: 1,8 – 3,2 triệu VNĐ/m’ (tùy đường kính 250-400mm, độ sâu 12-18m). Cọc boong truyền thống ít dùng hơn do rác thải, chậm.
Bê tông & Thép: Năm 2026, xu hướng dùng Bê tông pompa chuẩn M250/M300 (giá ~1.650.000 – 1.850.000 VNĐ/m³) và Thép dạng cuộn (CB300-V/D390-V) cắt uốn máy CNC (giá ~16.500 – 18.500 VNĐ/kg) giúp giảm hao hụt thép từ 5-7% xuống 1-2%, nhanh hơn thi công tay.
Hệ thống vách tường:Gạch block bê tông nhẹ (AAC/ALC) thickness 100-150mm đang thay thế gạch không nung truyền thống nhờ cách nhiệt, cách âm tốt, xây nhanh, nhẹ kết cấu. Giá vật liệu ~110.000 – 140.000 VNĐ/m² (chưa tiền công).
Chống thấm: Bắt buộc dùng chống thấm hai thành phần (2K) cho hầm, sàn vệ sinh, mái nhà. Giá thi công hoàn thiện ~180.000 – 250.000 VNĐ/m².
3.2. Khâu Hệ Thống Kỹ Thuật MEP (Mechanical – Electrical – Plumbing) – Chiếm 20-30% Tổng Vốn
Chi Phí Xây Nhà Ống
Có thể bạn quan tâm: Top 10+ Mẫu Biệt Thự Hiện Đại Nhật Bản 2026: Xu Hướng Thiết Kế “sống Tối Giản – Trọn Vẹn Giá Trị” Được Săn Đón Nhất Năm Nay
Năm 2026, MEP không chỉ là “điện nước” mà là “hệ thống vận hành nhà”.
Điện mạnh/yếu: Tuân thủ TCVN 9381:2012 & QCVN 02:2023/BXD (PCCC). Sử dụng cáp điện chống cháy (FR), ống luồn PVC cứng/HDPE. Bảng phân phối điện (APS/APD) phải có relay bảo vệ rò rỉ dòng rải (RCBO) toàn nhà. Chi phí: 250.000 – 400.000 VNĐ/m² sàn.
Cấp – Thoát nước: Ống PPR/PERT cho nước nóng/lạnh (giá vật liệu tăng ~5% so với 2025 do nguyên liệu PP), ống uPVC thoát nước. Bắt buộc lắp bộ lọc nước trung tâm và bơm tăng áp biến tần (Inverter) cho nhà 4 tầng trở lên. Chi phí: 180.000 – 300.000 VNĐ/m² sàn.
HVAC (Điều hòa – Thông gió): Năm 2026, Điều hòa trung tâm VRV/VRF (Daikin, Mitsubishi, LG, Midea, Gree) trở thành tiêu chuẩn cho nhà ống cao cấp (tiết kiệm diện tích máy, thẩm mỹ, tiết kiệm điện 30% so đa split). Chi phí lắp đặt hoàn thiện: 350.000 – 600.000 VNĐ/m² sàn (kể máy, ống đồng, điều khiển).
PCCC (Phòng Cháy Chữa Cháy): Với nhà ống > 12m cao hoặc diện tích sàn > 200m²/tầng: Hệ thống báo cháy địa chỉ, sprinkler, bơm chữa cháy, thang bộ khói. Chi phí: 150.000 – 250.000 VNĐ/m² sàn.
Thang máy: Năm 2026, thang máy không gian máy (MRL – Machine Room Less) công suất 1.0m/s, tải 6-8 người (Mitsubishi, Thyssenkrupp, Otis, Sigma, Vietlift) giá lắp đặt: 450 – 650 triệu VNĐ/chiếc (kể hầm neo, khoan cọc thang).
3.3. Khâu Hoàn Thiện Nội & Ngoại Thất – Chiếm 25-35% Tổng Vốn
Độ chênh lệch giá lớn nhất nằm ở khâu này (từ 3.5 đến 9.5 triệu/m²).
Sàn: Gạch men lớn (60×120, 80×80, 120×120) nhập khẩu (Thổ Nhĩ Kỳ, Tây Ban Nha, Trung Quốc cao cấp) hoặc Việt Nam (Viglacera, Mong Cai, Bimaplast). Thi công keo gạch chuyên dụng (Mawei, Davco, Weber). Giá hoàn thiện: 450.000 – 850.000 VNĐ/m².
Cửa – Kính:Nhôm kính cách nhiệt (Thermal break) dòng 60-70mm (kính cường lực 5+5/6+6, kính Low-E) là tiêu chuẩn 2026 cho mặt tiền. Cửa nội thất: Nhôm kính vân gỗ / Gỗ công nghiệp / Gỗ tự nhiên. Giá: 2.5 – 5.5 triệu VNĐ/m² cửa.
Vệ sinh & Phụ kiện: Bộ lavabo, bồn cầu, vòi sen thương hiệu Top (Kohler, Toto, American Standard, Grohe, Roca, Vigo, Faenza cao cấp). Giá/góc vệ sinh: 30 – 80 triệu VNĐ.
4. 5 Yếu Tố Làm Biến Động Chi Phí Năm 2026 (Risk Factors)
Dù có bảng giá tham chiếu, thực tế mỗi công trình khác nhau do 5 yếu tố sau:
Địa chất & Giải pháp móng: Đất mềm (Hà Đông, Quận 7, 9, 12, Bình Chánh, Cần Thơ) buộc phải khoan cọc -> tăng 15-25% chi phí móng so với đất tốt. Đất cứng, nền đá -> tiết kiệm cọc nhưng tốn khoan khoan móng.
Điều kiện thi công (Site Condition):
Ngõ hẹp < 2.5m: Không vào được xe bê tông pompa, xe cẩu -> phải bơm bê tông đường ống xa (tăng 15-20% giá bê tông), gác xếp thủ công (tăng 30% tiền công gác).
Chung الجدار (Dính liền 2 bên): Yêu cầu chống thấm, cách âm kỹ lưỡng vách chung, khó thi công mặt tiền sau.
Mặt tiền rộng, đường lớn: Dễ vận chuyển, cẩu lắp gác thép tiền chế -> nhanh, rẻ hơn.

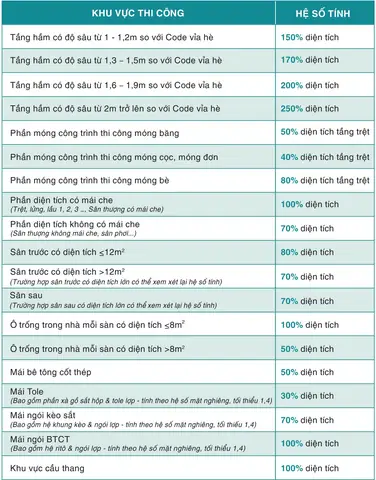

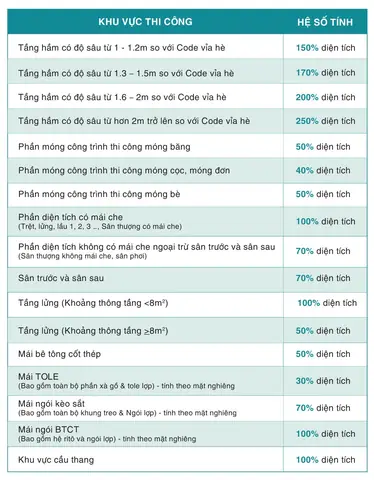

Quy mô & Tỷ lệ Sàn/Kết cấu: Nhà ống 3m x 10m (tỷ lệ D/B > 3) thiết kế khung khổ lớn, cột dày, thép nhiều -> giá/m² cao hơn nhà 6m x 20m. Nhà 5 tầng so với 3 tầng: chi phí móng, cột, thang máy chia ra đơn vị m² sàn thấp hơn (hiệu ứng quy mô).
Mức độ “Thông minh” (Smart Home Level): Hệ thống KNX/Modbus/Zigbee điều khiển ánh sáng, rèm, điều hòa, an ninh, cảnh báo cháy/ngập nước từ xa qua App. Chi phí phần cứng + lập trình: 150.000 – 400.000 VNĐ/m².
Thời điểm khởi công: Khởi công Quý 1/2026 (sau Tết) thường giá nhân công, vật liệu ổn định nhất. Quý 3-4 (mùa mưa bão) rủi ro chậm tiến độ, chi phí che bạt, bơm thoát nước tăng. Quý 4 năm trước Tết 2027 thường tăng giá do thầu muốn “đóng gói” dự án.
5. So Sánh 3 Mô Hình Thi Công Phổ Biến Năm 2026: Chọn Gì Cho Phù Hợp?
Tiêu Chí
Mô Hình 1: Thuê Thầu Gói (Package Contractor)
Mô Hình 2: Tự Quản Lý – Thuê Thầu Riêng (Split Package)
Mô Hình 3: Tổng Thầu EPC / Turnkey (Design & Build)
Mô tả
1 đơn vị làm trọn gói: Kết cấu + Hoàn thiện + MEP. Chủ đầu tư chỉ duyệt tiến độ, thanh toán.
Chủ đầu tư tự tuyển KTS giám sát, mua vật liệu chính (xi măng, thép, gạch, thiết bị MEP), thuê team hồ, team điện, team nước, team hoàn thiện riêng.
Đơn vị thẩm thấu thiết kế, xin phép, thi công, bàn giao hoàn chỉnh. Thường là công ty xây dựng có năng lực lớn.
Ưu điểm
– Đơn giản, ít lo lang. – Trách nhiệm rõ ràng (1 điểm liên lạc). – Tiến độ nhanh nếu thầu tốt.
– Tiết kiệm 10-18% chi phí (bỏ lợi nhuận thầu tổng, mua VAT trực tiếp). – Kiểm soát chất lượng vật liệu tuyệt đối. – Linh hoạt thay đổi thiết kế.
– Chuyên nghiệp nhất, tuân thủ pháp lý, tiến độ, chất lượng cam kết hợp đồng. – Tối ưu thiết kế – thi công (Value Engineering). – Bảo hành trọn đời công trình.
Nhược điểm
– Giá cao nhất (lợi nhuận thầu 15-25%). – Rủi ro thầu “cắt giảm” vật liệu, nhân công nếu không giám sát chặt. – Khó thay đổi thiết kế khi thi công.
– Rất tốn thời gian, công sức của chủ đầu tư (phải có kiến thức kỹ thuật). – Rủi ro tranh chấp, trễ tiến độ do thiếu hụt vật liệu, đội ngân không đồng bộ. – Phải tự chịu rủi ro pháp lý, an toàn lao động.
– Giá báo ban đầu cao (đã tính rủi ro, quản lý, bảo hành). – Cần chọn đơn vị uy tín, có năng lực tài chính mạnh. – Khó can thiệp sâu vào chi tiết thi công hàng ngày.
Chi phí QLĐT/GS (nếu thuê ngoài)
~1.5 – 2.5% GTGT
~3 – 5% GTGT (KTS giám sát + PGD)
Đã bao gồm trong gói EPC
Phù hợp với
Chủ đầu tư bận rộn, ngân sách dư thừa 10-15%, nhà cấp 4, mặt tiền nhỏ, ngõ hẹp.
Chủ đầu tư có kinh nghiệm, rảnh rỗi, am hiểu kỹ thuật, muốn tối ưu chi phí tối đa, nhà lớn, phức tạp.
Chủ đầu tư có ngân sách lớn, yêu cầu cao về pháp lý, tiến độ, chất lượng, bảo hành, không muốn can thiệp kỹ thuật.
Khuyến nghị 2026: Với nhà ống mặt tiền 4-6m, 3-5 tầng, Mô hình 1 (Thầu gói) kèm thuê KTS Giám sát độc lập (Chi phí ~1.5-2% GTGT) là cân bằng tốt nhất giữa rủi ro, chi phí và công sức cho đa số gia chủ. Mô hình 2 chỉ dành cho “người trong nghề”.
Chi Phí Xây Nhà Ống
Có thể bạn quan tâm: Bảng Báo Giá Xây Dựng Phần Thô 2026: Chi Tiết Từng Hạng Mục, Xu Hướng Thị Trường Và Bí Quyết Tối Ưu Chi Phí
6. Chiến Lược Tối Ưu Ngân Sách Xây Nhà Ống Năm 2026 (Cost Saving Tips)
Không phải “tiết kiệm” là mua rẻ, mà là “đầu tư đúng chỗ, không lãng phí”.
6.1. Giai đoạn Thiết Kế (Quan trọng nhất – Quyết định 70% chi phí)
Tối ưu hóa mặt cắt kết cấu: Yêu cầu KTS tính toán giảm cột, giảm dầm bằng cách sắp xếp bàn bếp, vệ sinh, giếng trời hợp lý. Sử dụng dầm ngầm (Hidden beam) cho sàn để tăng chiều cao net, giảm tường bao.
Chuẩn hóa kích thước: Thiết kế theo mô đun 300mm/600mm (kich thước gạch, tấm thép, gác) để giảm hao hụt vật liệu, giảm tiền công cắt uốn.
Tích hợp MEP sớm: Yêu cầu KTS MEP phối hợp cùng KTS Kết cấu/Kiến trúc TRƯỚC KHI XÂY DỰNG (BIM coordination nếu có thể) để tránh khoan cắt dầm, cột sau thi công (tốn kém, yếu kết cấu).
6.2. Giai đoạn Mua Vật Liệu (Smart Procurement)
Mua trực tiếp từ nhà máy/Đại lý cấp 1: Xi măng (Holcim, Ha Tien, Bim Son), Thép (Pomina, Hoa Phat, VAS, Hyundai), Gạch men (Viglacera, Mong Cai, Bimaplast), Ống nước (Duc Tien, Dien Quang, EuroPipe), Dây điện (Cadivi, Cadisun, LS Vina). Yêu cầu CO/CQ, tem chống hàng giả.
Đấu thầu gói vật liệu lớn: Gom gạch, sơn, keo, ống nước, dây điện, thiết bị vệ sinh, điều hòa… thành 3-5 gói lớn mời thầu báo giá. So sánh tổng giá trị, điều kiện thanh toán, bảo hành.
Chọn dòng “Value for Money” (Vốn đầu tư thông minh):
Thép: Dạng cuộn CB300-V/D390-V cắt máy CNC (rẻ hơn thép cắt sẵn, kiểm soát lượng thép chính xác).
Gạch: Gạch men 60×60/60×120 dòng trung cấp (Viglacera Gold, Bimaplast, VietGres) thay vì nhập khẩu cao cấp -> đẹp, bền, giá 1/2 – 2/3.
Sơn: Sơn nội thất dòng kháng khuẩn, siêu trắng (Nippon 365, Dulux Easyclean, Kova Super Clean) thay vì dòng Premium cao nhất.
Cửa: Nhôm kính dòng 60mm Thermal break kính Low-E (cân bằng cách nhiệt/giá) thay vì dòng 70-80mm siêu cao cấp.
6.3. Giai đoạn Thi Công (Construction Management)
Hợp đồng rõ ràng, chặt chẽ: Phải có Bản vẽ thi công (Shop drawing) được KTS duyệt trước khi làm. Hợp đồng phải liệt kê: Chỉ tiêu kỹ thuật (TCVN/QCVN), Thương hiệu vật liệu cụ thể (không viết “thương hiệu tương đương”), Lịch trình thanh toán gắn mốc hoàn thành hạng mục (Không trả trước > 20%), Phạt chậm tiến độ, Phạt lỗi chất lượng, Bảo hành từng hạng mục (Kết cấu 10 năm, MEP/Hoàn thiện 2-5 năm).
Giám sát chất lượng “Điểm nút” (Critical Control Points):
Khoan cọc / Móng: Kiểm tra độ sâu, đường kính, lớp đệm, khung thép neo.
Be tông cột, dầm, sàn: Kiểm tra bản vị thép, số lượng, đường kính, lớp bảo vệ; Slump test, lấy mẫu nén (3 mẫu/mác/ngày thi công).
Chống thấm: Thử nước 48h cho hầm, sàn vệ sinh, mái, logia.
MEP lưới: Thử áp suất ống nước (1.5x áp lực thiết kế), đo điện trở cách ly dây điện, cân bằng gió điều hòa.
Hoàn thiện: Kiểm tra độ phẳng, vuông góc, màu sơn, khe nối gạch, hoạt động cửa, thiết bị.
Quản lý phát sinh (Variation Order – VO): Mọi thay đổi so với bản vẽ/thầu phải có Giấy chỉ dẫn thay đổi (Site Instruction) ký bởi KTS Giám sát + Chủ đầu tư + Thầu, có tính giá mới TRƯỚC KHI LÀM. Cấm thi công phát sinh dựa trên lời nói.
Có thể bạn quan tâm: Tấm Ốp Tường Tiêu Âm 2026: Loại Nào Tốt, Giá Bao Nhiêu Và Cách Chọn Cho Nhà Ở, Studio Và Văn Phòng
Phần mềm quản lý dự án (Procore, PlanRadar, Fieldwire, hoặc các App Việt Nam như BuildBase, iConstruction): Theo dõi tiến độ, nhật ký công trình, quản lý chất lượng (Checklist), duyệt VO, thanh toán trực tuyến. Giúp minh bạch, giảm thiểu tranh chấp, tiết kiệm 5-10% chi phí quản lý.
Drone quay tiến độ: Quay hàng tuần/tuần để so sánh với kế hoạch, phát hiện sớm sai lệch.
BIM (Building Information Modeling) cho nhà lớn/phức tạp: Mô phỏng va chạm MEP – Kết cấu, xuất số lượng vật liệu chính xác (BOQ) để mua hàng, đấu thầu.
7. Quy Trình Pháp Lý & Thủ Tục Bắt Buộc Năm 2026 (Không Thể Bỏ Qua)
Chi phí pháp lý thường được xem nhẹ nhưng nếu sai sẽ tốn kém gấp nhiều lần (phạt, cưỡng chế, không bán được nhà).
Giấy phép xây dựng (GPXD): Bắt buộc với công trình nhà ống từ 2 tầng trở lên hoặc 1 tầng nhưng diện tích > 200m² hoặc có kết cấu phức tạp. Năm 2026, thủ tục trực tuyến qua Cổng Dịch vụ Công Quốc gia/Địa phương đã phổ biến. Thời gian giải quyết: 15-20 ngày làm việc. Chi phí: Lệ phí thẩm định + Phí thẩm định (tùy quy mô, ~5-20 triệu VNĐ).
Đăng ký kiểm định chất lượng công trình: Theo Luật Xây dựng 2020 (sửa đổi 2024) & Nghị định 16/2025/NĐ-CP. Bắt buộc mời Đơn vị kiểm định độc lập (Tổ chức đánh giá sự tuân thủ – CAB) kiểm tra: Móng, Kết cấu, PCCC, MEP trước khi đưa vào sử dụng. Chi phí kiểm định: ~30 – 80 triệu VNĐ/công trình nhà ống vừa.
Xin phép thi công, môi trường, an toàn lao động: Báo cáo đánh giá tác động môi trường (ĐTMT) đơn giản hoặc ĐTMT chiến lược (nếu quy mô lớn), Kế hoạch an toàn lao động, PCCC thi công. Phí gửi bảo đảm môi trường (hoàn trả sau nghiệm thu).
Nghiệm thu & Cấp phép sử dụng: Sau khi có Bản vẽ hoàn công (As-built), Hộ sơ kỹ thuật, Biên bản kiểm định -> Nộp UBND cấp xã/phường -> UBND cấp huyện/quận cấp Giấy phép sử dụng (hoặc xác nhận hoàn công). Bắt buộc có Giấy phép này mới đăng ký sở hữu nhà đất (Sổ đỏ).
Bảo hiểm trách nhiệm nghề nghiệp KTS & Thầu: Năm 2026, nhiều địa phương yêu cầu KTS chủ quản, Thầu tổng phải mua bảo hiểm trách nhiệm nghề nghiệp (PI Insurance) để cấp GPXD/Đề xuất nghiệm thu.
8. Các Xu Hướng Thiết Kế – Thi Công Nhà Ống Năm 2026 Ảnh Hưởng Đến Chi Phí
Kiến trúc “Green Building” / Net Zero Ready: Tối ưu hóa hướng nhà, che nắng chủ động (brise soleil, rèm ngoài), kính Low-E, cách nhiệt mái (XPS, bọt PU, mái xanh), đèn LED thông minh, năng lượng mặt trời mái nhà (Rooftop Solar 5-10kWp). Tăng chi phí đầu tư 5-10% nhưng giảm 30-50% chi phí vận hành điện nước 20-30 năm.
Không gian linh hoạt (Flexible Space): Sử dụng vách chuyển động, cửa trượt, bàn ghế gấp, giường nấp để 1 phòng thay đổi chức năng (Ngủ -> Làm việc -> Khách -> Tập gym). Giảm diện tích sàn xây dựng ban đầu.
Thi công tiền chế (Precast/Modular) cho các bộ phận lặp lại: Sàn Hollow-core, dầm cột precast, tường vách AAC/ALC sản xuất nhà máy -> đưa ra lắp ráp. Giảm 30-40% thời gian thi công hiện trường, giảm rác thải, kiểm soát chất lượng tốt. Chi phí vật liệu cao hơn ~10-15% nhưng tiết kiệm tiền công, gác, thời gian vay vốn.
Hệ thống nước nóng tập trung + Lò hơi/Sauna/Onsen tại nhà: Nhu cầu chăm sóc sức khỏe gia tăng. Yêu cầu thiết kế đường ống PPR/PERT cách nhiệt, bơm tuần hoàn, bình nóng lạnh dung tích lớn (300-500L) hoặc bơm nhiệt (Heat pump).
Vườn thượng tầng (Rooftop Garden) & Mái xanh: Bắt buộc tính tải thêm cho kết cấu, hệ thống thoát nước, chống thấm gốc chuyên nghiệp (TPO/EPDM/PVC membrane), đất trồng nhẹ (Perlite/Vermiculite/Đất nhân tạo). Tăng chi phí mái nhà ~500.000 – 1.000.000 VNĐ/m² nhưng tạo không gian sống giá trị cao.
9. Checklist Chuẩn Bị Trước Khi Khởi Công Năm 2026 (Để Không “Đau Ví” Giữa Chừng)
Chi Phí Xây Nhà Ống
Đã có Giấy phép xây dựng (hoặc Giấy báo xây dựng cho nhà nhỏ) hợp pháp.
Đã có Bộ bản vẽ thiết kế Kiến trúc – Kết cấu – MEP – PCCC đã duyệt, ký tên KTS có thẩm quyền.
Đã chọn xong Thầu / Các gói thầu, ký Hợp đồng rõ ràng (Phạm vi, Giá, Thời gian, Chất lượng, Thanh toán, Phạt, Bảo hành).
Đã thuê KTS Giám sát độc lập (Không cùng công ty với Thầu).
Đã có Ngân sách dự toán chi tiết (BOQ) phân cấp đến hạng mục, so sánh với báo giá thầu.
Đã chuẩn bị Quỹ dự phòng (Contingency) 10-15% tổng giá trị hợp đồng cho phát sinh khách quan.
Đã lập Kế hoạch tài chính: Tiền mặt, Vay ngân hàng (giải ngân theo tiến độ), Dự phòng lãi vay.
Đã thông báo, cam kết với hàng xóm 2 bên về giờ giấc, rung lấn, vệ sinh, an toàn (ký bản ghi nhận).
Đã mua Bảo hiểm công trình (CAR – Contractor’s All Risks) & Bảo hiểm trách nhiệm pháp luật đối với thứ ba.
Đã chuẩn bị sổ nhật ký công trình, bảng theo dõi tiến độ, phần mềm quản lý dự án.
10. Kết Luận: Xây Nhà Ống Năm 2026 – Đầu Tư Thông Minh, Sống An Ninh
Chi phí xây nhà ống năm 2026 dao động trong khoảng rộng 8,3 – 18,0 triệu VNĐ/m² sàn xây dựng tùy thuộc vào mức độ hoàn thiện, điều kiện thi công và yêu cầu kỹ thuật. Con số “trung bình an toàn” cho một công trình chuẩn sống, đẹp, bền, an toàn PCCC tại đô thị lớn hiện nay khoảng 11 – 13,5 triệu VNĐ/m² (chưa VAT, chưa nội thất di động, chưa giá đất).
Bí quyết thành công năm 2026 không phải là “tìm giá rẻ nhất” mà là:
Đầu tư tốt cho Thiết kế & Kết cấu (xương sống nhà).
Chọn đúng mô hình thi công phù hợp năng lực quản lý của mình.
Mua vật liệu chính hãng, đấu thầu minh bạch.
Giám sát chặt chẽ các “điểm nút” chất lượng.
Tuân thủ pháp lý, có hợp đồng, bảo hiểm “chắn chắn”.
Năm 2026 là năm tốt để xây nhà: thị trường ổn định, công nghệ mới (Precast, Smart Home, VRV, BIM) đã phổ biến và giá cả hợp lý. Hãy biến ngôi nhà ống của bạn thành một tài sản bền vững, an toàn và tăng giá theo thời gian, chứ không phải gánh nặng nợ nần hay hối hận vì chất lượng kém.
Lưu ý: Các mức giá trong bài là giá tham khảo trung bình thị trường năm 2026 tại các đô thị lớn. Giá thực tế tại từng địa phương, từng thời điểm, từng nhà thầu có thể chênh lệch. Khuyến nghị chủ đầu tư yêu cầu báo giá chi tiết (BOQ) từ ít nhất 3 đơn vị thầu uy tín trước khi quyết định.
