Khi lên kế hoạch xây dựng nhà ở nông thôn hoặc các khu vực được phân loại là nhà cấp 4, việc nắm rõ cách tính diện tích xây nhà cấp 4 theo quy định mới nhất năm 2026 là bước then chốt để chủ hộ vừa tuân thủ pháp luật (tránh phạt, tránh cưỡng chế tháo dỡ), vừa tối ưu hóa chi phí xây dựng và diện tích sử dụng. Bài viết dưới đây tổng hợp đầy đủ các quy định tại Luật Đất đai 2024 (có hiệu lực từ 01/08/2024), Nghị định 102/2024/NĐ-CP, các Thông tư hướng dẫn thi công và thực tiễn áp dụng tại các địa phương năm 2026, giúp bạn tính toán chính xác “sổ sách” trước khi động cày.

TÓM TẮT

1. Nhà Cấp 4 Là Gì? Tiêu Chí Phân Loại Theo Quy Định Năm 2026

Trước khi đi vào công thức tính toán, bạn phải xác định chính xác công trình của mình có thuộc đối tượng “nhà cấp 4” hay không. Theo Quy chuẩn TCVN 4453:2012 (đang vẫn áp dụng rộng rãi năm 2026 cho thiết kế nhà ở dân dụng thấp tầng) và các văn bản hướng dẫn thi công tại nông thôn, nhà cấp 4 là loại nhà có độ quan trọng thấp nhất, chịu mức độ rủi ro thấp khi xảy ra sự cố.

Tiêu chí nhận diện nhà cấp 4 (áp dụng năm 2026):

Tiêu Chí Mô Tả Cụ Thể Nhà Cấp 4
Số tầng Thường là nhà 1 tầng (có thể có lửng/giá xép không tính là tầng). Hiếm khi là 2 tầng (nếu 2 tầng thường rơi vào cấp 3).
Cơ cấu chính Cột, dầm, sàn bằng gỗ, tre, nứa, tre nứa, bê tông cốt thép nhẹ hoặc kết cấu chịu lực bằng tường gạch/đất nén (kết cấu tường chịu lực). Không dùng khung bê tông cốt thép hạng nặng.
Mái nhà Mái ngói, mái tôn, mái lá, mái fibrociment, mái bê tông nhẹ. Dốc mái thường lớn (> 30%).
Tuổi thọ thiết kế ≤ 20 năm (Theo TCVN 4453:2012).
Độ quan trọng Thấp (Nhà ở riêng lẻ, nhà kho, nhà nuôi trồng, công trình phụ thuộc).
Mức độ chịu động đất Cấp độ thấp (thường không tính toán động đất phức tạp như nhà cấp 1,2,3).

Lưu ý quan trọng 2026: Nhiều hộ dân nhầm lẫn giữa “Nhà cấp 4” (theo tiêu chuẩn kỹ thuật TCVN) và “Nhà tại đất nông nghiệp/đất phi đô thị” (theo Luật Đất đai). Việc tính diện tích xây dựng bị giới hạn chặt chẽ thường do loại đất (đất nông nghiệp, đất phi đô thị) chứ không phải do “cấp nhà”. Tuy nhiên, việc xây nhà cấp 4 trên đất ở (đất đô thị/đất nông thôn có quy hoạch) vẫn phải tuân thủ các quy định về hệ số xây dựng (Độ bao phủ), chiều cao, lùi đường theo Quy hoạch chi tiết 1/500.

2. Khái Quát 3 Khái Niệm Diện Tích Cốt Lõi (Cập Nhật 2026)

Để tính đúng, bạn phải phân biệt rõ 3 khái niệm “diện tích” luôn xuất hiện trên bản vẽ thiết kế, giấy phép xây dựng và hợp đồng thầu:

2.1. Diện Tích Sàn Xây Dựng (Gross Floor Area – GFA) – Quan Trọng Nhất Cho Giấy Phép

  • Định nghĩa: Tổng diện tích các sàn của các tầng nhà (kể cả tầng hầm, tầng lửng, tầng mái nếu có 높이 sử dụng được), đo tính theo bên ngoài vách tường bao của công trình.
  • Vai trò: Là cơ sở tính Hệ số xây dựng (Độ bao phủ), tính phí cấp phép xây dựng, tính phí sử dụng đất (nếu có), xác định quy mô công trình.
  • Công thức: DTSXD = Σ (Diện tích sàn từng tầng tính theo vách ngoài).

2.2. Diện Tích Sàn Sử Dụng (Net Floor Area – NFA)

Cách Tính Diện Tích Xây Nhà Cấp 4

Cách Tính Diện Tích Xây Nhà Cấp 4
  • Định nghĩa: Tổng diện tích các phòng, hành lang, sảnh, thang máy, thang bộ, toilet… đo tính theo bên trong vách tường bao (loại trừ diện tích vách tường, cột, thang bộ, hố thang máy, hố thang cuốn, đường ống kỹ thuật).
  • Vai trò: Là cơ sở tính giá trị sử dụng, định giá bất động sản, tính chi phí hoàn thiện nội thất, điều hòa.

2.3. Diện Tích Móng / Diện Tích Đất Thương Mại (Footprint Area / Coverage Area)

  • Định nghĩa: Diện tích hình chiếu của công trình xuống mặt đất, đo tính theo bên ngoài vách tường tầng 1 (kể cả phần hiên, mái hiên vươn ra nếu có cột opor).
  • Vai trò: Là cơ sở tính Độ bao phủ đất (Coverage Ratio) so với diện tích đất.
  • Công thức: Độ bao phủ (%) = (Diện tích móng / Diện tích đất) x 100%.

3. Công Thức Tính Diện Tích Xây Nhà Cấp 4 Chi Tiết Theo Từng Bộ Phận (Tiêu Chuẩn 2026)

Dưới đây là cách tính chi tiết theo TCVN 4453:2012, TCVN 9257:2012 (Quy định về diện tích trong thiết kế nhà ở) và hướng dẫn thực tế năm 2026 của các Sở Xây dựng.

XEM THÊM BÀI KHÁC  Top 10+ Mẫu Rèm Cửa Phòng Ngủ Màu Tím Đẹp Nhất 2026: Xu Hướng, Cách Chọn & Mẹo Phối Cảnh Siêu "chill"

3.1. Tính Diện Tích Sàn Xây Dựng (GFA) – Tầng 1 (Tầng Đất)

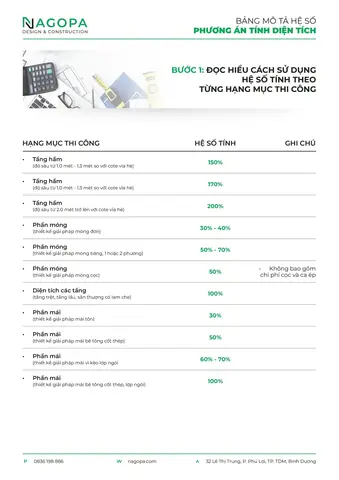

Đây là tầng quan trọng nhất quyết định Độ bao phủ.

Bộ Phận Cách Tính Theo Quy Định 2026 Ghi Chú
Phần chính (Có mái che, có vách bao) Tính 100% diện tích bên ngoài vách tường tầng 1. Bao gồm cả diện tích cột, vách tường.
Hiên, varăng, ban công có mái che, có cột opor Tính 100% diện tích hình chiếu sàn (bên ngoài cột opor/vách). Nếu hiên không có cột opor mà chỉ vươn ra từ dầm/mái -> Xem mục 3.3.
Sân thượng (Mái bằng) không có mái che Không tính vào GFA. Chỉ tính khi có mái che bền vững.
Thang bộ, thang máy (hố thang) Tính 100% diện tích hố thang tại tầng này. Dù thang đi lên tầng 2, diện tích hố thang tại tầng 1 vẫn tính 100%.
Hố thang máy, đường ống kỹ thuật Tính 100% diện tích hình chiếu.
Khoảng trống (Void, hố đèn, hố thoáng) Không tính diện tích phần trống (cắt ra khỏi GFA). Chỉ tính phần sàn thực tế.
Bể nước, bể sáp, hố ga (nằm dưới đất) Không tính vào GFA (tính riêng hạng mục KTKT). Chỉ tính nếu nó nổi lên trên mặt đất thành nhà máy/bể bơm có mái che.

3.2. Tính Diện Tích Sàn Xây Dựng – Tầng Lửng / Tầng 2 (Nếu Có)

Nhà cấp 4 hiếm có tầng 2 hoàn chỉnh, thường là tầng lửng (Mezzanine).

  • Điều kiện tính GFA: Chỉ tính khi chiều cao net (từ sàn tầng lửng đến dưới dầm/mái) ≥ 2.2m (theo TCVN 4453:2012 & quy định phòng cháy chữa cháy PCCC năm 2026).
  • Cách tính: Tương tự tầng 1 (100% diện tích bên ngoài vách bao/lan can bao).
  • Lưu ý 2026: Nhiều địa phương (Hà Nội, TP.HCM, Đà Nẵng, các tỉnh lân cận) không cho phép tầng lửng trên nhà cấp 4 đất nông nghiệp/phi đô thị. Kiểm tra kỹ Quy hoạch 1/500 hoặc Quy chế quản lý xây dựng địa phương.

3.3. Xử Lý Các Vùng “Mờ” – Nỗi Đau Của Chủ Hộ Năm 2026

Đây là nơi dễ xảy ra tranh cãi với thẩm tra xây dựng, tính phí sai lệch.

Vùng Diện Tích Cách Tính Chuẩn (Áp Dụng 2026) Sai Phẩm Thường Gặp
Mái hiên vươn ra (Không cột opor, chỉ dầm/mái vươn) Tính 50% diện tích hình chiếu vươn ra (nếu vươn > 0.6m – 1.0m tùy quy định địa phương). Nếu vươn ≤ 0.6m: Không tính. Tính 100% hoặc bỏ qua hoàn toàn.
Ban công, hiên không mái che (Mở) Không tính vào GFA. Chỉ tính vào diện tích sàn sử dụng (NFA) nếu có lan can cố định. Tính 50% hoặc 100% vào GFA -> Sai phí cấp phép, sai độ bao phủ.
Mái thái (Mái dốc, không sử dụng được) Không tính GFA. Tính 50% diện tích mái.
Mái bằng / Mái dốc có sử dụng được (Có sàn, có mái che, cao ≥ 2.2m) Tính 100% GFA (Gọi là tầng mái / tầng thượng). Bỏ không tính -> Vi phạm quy hoạch số tầng/độ cao.
Cầu thang ngoài trời (Không mái che) Không tính GFA. Tính 100% diện tích bậc thang.
Cầu thang ngoài trời (Có mái che bền, có vách bao) Tính 100% GFA.
Kệ, giá để đồ, lửng gỗ trong nhà (Không phải sàn bê tông) Không tính GFA (Vì không phải kết cấu sàn chuẩn). Chỉ tính NFA nếu được chấp nhận. Thầu tính tiền thi công sàn lửng theo m2 GFA.

4. Quy Định Giới Hạn Diện Tích & Chỉ Tiêu Quy Hoạch Năm 2026 (Quan Trọng Nhất)

Việc tính đúng công thức toán học là chưa đủ. Bạn phải so khớp kết quả với chỉ tiêu quy hoạch được cấp trong Giấy chứng nhận quyền sử dụng đất (Sổ đỏ) hoặc Quyết định phân lô/Quy hoạch 1/500.

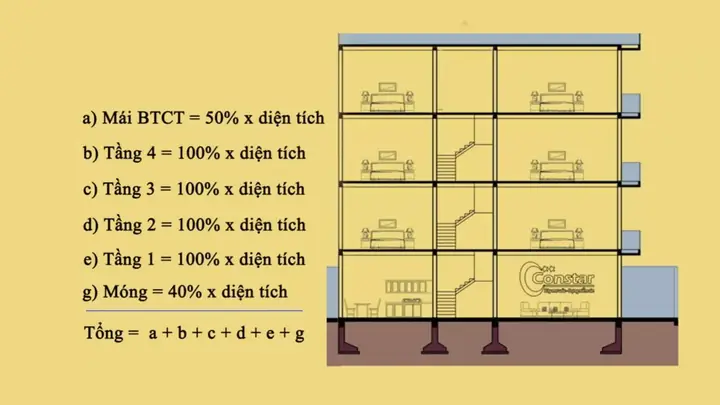

Cách Tính Diện Tích Xây Nhà Cấp 4

Cách Tính Diện Tích Xây Nhà Cấp 4

4.1. Độ Bao Phủ Đất (Coverage Ratio) – Chỉ Tiêu “Sống Còn”

  • Đất ở nông thôn (ONT – Ô nông thôn): Thường ≤ 60% – 70% (Tùy quy hoạch chi tiết 1/500 của xã/huyện). Năm 2026, nhiều nơi siết chặt ở 60%.
  • Đất ở đô thị (ODT): Thường ≤ 50% – 60% (Nhà riêng lẻ), nhà phố liền kề có thể cao hơn (70-80%).
  • Đất nông nghiệp (Nông nghiệp sản xuất, Lâm nghiệp, Nuôi trồng): Tuyệt đối không được xây nhà ở cấp 4 thường trú (Trừ nhà lương thực, nhà công cụ sản xuất trực tiếp với diện tích rất nhỏ, độ bao phủ < 5-10% và phải có GPXD riêng theo Luật Đất đai 2024). Cảnh báo: Năm 2026, thanh tra rất gắt gao việc “đổi mục đích sử dụng đất” trái phép.

Ví dụ thực tế 2026: Mảnh đất 200m2 (Loại ONT, Độ bao phủ max 60%).
Diện tích móng (Footprint) max = 200 x 60% = 120m2.
Nếu nhà cấp 4 1 tầng -> GFA max ≈ 120m2 (trừ phần hiên vươn ra tính 50%).
Nếu xây GFA 150m2 -> Vi phạm quy hoạch -> Rủi ro cưỡng chế tháo dỡ phần vượt.

4.2. Hệ Số Xây Dựng (Floor Area Ratio – FAR)

  • Nhà cấp 4 (1 tầng): FAR = GFA / Diện tích đất. Thường FAR ≤ 0.6 – 1.0 (tùy quy hoạch). Với nhà 1 tầng, FAR ≈ Độ bao phủ.
  • Nhà cấp 4 có tầng lửng: FAR = (GFA Tầng 1 + GFA Tầng lửng) / Diện tích đất. Cần kiểm tra FAR max cho phép.

4.3. Chiều Cao Tối Đa (Height Limit)

  • Nhà cấp 4 1 tầng: Thường ≤ 4.5m – 5.5m (tính từ mặt đường/đất tự nhiên đến đỉnh mái/đỉnh tường chắn gió).
  • Nếu có tầng lửng: Thường ≤ 7.5m – 9.0m (tùy quy hoạch).
  • Năm 2026: Nhiều quy hoạch 1/500 mới quy định chiều cao tuyệt đối (ví dụ: max 4.0m cho nhà 1 tầng nông thôn để bảo vệ cảnh quan). Phải đo chính xác mốc độ cao thiết kế (Độ cao thiết kế – Design Level) so với mốc độ cao quy hoạch (Độ cao quy hoạch – Planning Level).

4.4. Khoảng Cách Lùi Đường & Lùi RanH (Setback)

  • Lùi đường (Front setback): Thường 3m – 5m (tùy cấp đường: đường cấp 1,2,3,4,5). Nhà cấp 4 thường lùi 3m – 4m.
  • Lùi ranh hai bên & sau (Side/Rear setback):
    • Đất nông thôn: Thường 1.0m – 1.5m (có nơi cho 0.5m nếu đồng ý hàng xóm có công chứng).
    • Đất đô thị: Thường 1.5m – 3.0m.
  • Tính diện tích móng (Footprint) để kiểm tra lùi ranh: Đo từ bên ngoài vách tường tầng 1 (hoặc cột opor hiên) đến ranh đất.
XEM THÊM BÀI KHÁC  Top Ghế Sofa Kiêm Giường Ngủ Gỗ Đẹp, Bền Năm 2026: Review Chi Tiết, Giá Cả & Kinh Nghiệm Chọn Mua "chuẩn Không Cần Chỉnh"

5. Quy Trình Lập Hồ Sơ Xin Giấy Phép Xây Dựng Nhà Cấp 4 Năm 2026

Sau khi tính xong diện tích và đối chiếu chỉ tiêu quy hoạch, bạn chuẩn bị hồ sơ theo Luật Xây dựng 2024 (hiệu lực 01/01/2025) và Nghị định 102/2024/NĐ-CP:

5.1. Trường Hợp Được Miễn Giấy Phép Xây Dựng (Rất phổ biến với nhà cấp 4 nông thôn)

Cách Tính Diện Tích Xây Nhà Cấp 4

Cách Tính Diện Tích Xây Nhà Cấp 4

Theo Điều 15 Luật Xây dựng 2024, được miễn GPXD nếu đáp ứng ĐỦ 3 ĐIỀU KIỆN:
1. Công trình nhà ở riêng lẻ, 1 tầng (nhà cấp 4).
2. Diện tích sàn xây dựng ≤ 200m2 (Một số địa phương năm 2026 quy định ≤ 150m2 hoặc ≤ 100m2, phải tra Quy chế UBND tỉnh).
3. Chiều cao ≤ 6m (tính từ mặt đất tự nhiên).
4. Không thuộc diện cấm xây dựng (khu di tích, khu bảo tồn, corredor an toàn, đất nông nghiệp…).
5. Có Giấy chứng nhận quyền sử dụng đất (Sổ đỏ) hoặc giấy tờ hợp pháp khác.

Thủ tục miễn GPXD năm 2026: Chủ hộ nộp Thông báo xây dựng (Mẫu theo Thông tư 02/2025/TT-BXD) tại UBND cấp xã/phường nơi đặt công trình trước khi khai thác móng 15 ngày. Không cần chờ duyệt, chỉ cần nộp đủ hồ sơ là được xây.

5.2. Trường Hợp Bắt Buộc Xin Giấy Phép Xây Dựng (GPXD)

  • Diện tích sàn > 200m2 (hoặc ngưỡng địa phương quy định).
  • Chiều cao > 6m.
  • Nhà 2 tầng (dù là cấp 4).
  • Nằm trên đất nông nghiệp/phi đô thị (cần GPXD loại “Công trình phục vụ sản xuất” hoặc phải chuyển đổi mục đích sử dụng đất trước).
  • Nằm trong khu vực có quy hoạch chi tiết 1/500 yêu cầu GPXD.

Hồ sơ xin GPXD (Theo Nghị định 102/2024/NĐ-CP):
1. Đơn xin cấp GPXD (Mẫu).
2. Bản sao GCN QSDĐ (Sổ đỏ).
3. Bản đồ trắc đo địa hình 1/500 (do đơn vị trắc đo có chức năng làm, còn hiệu lực 2 năm).
4. Bản vẽ thiết kế sơ bộ/Kỹ thuật (Ký, đóng dấu bởi người có Chứng chỉ hành nghề KTS phù hợp – Cấp IV trở lên cho nhà cấp 4). Bản vẽ phải ghi rõ: Diện tích sàn các tầng, Diện tích móng, Độ bao phủ, FAR, Chiều cao, Kích thước lùi ranh.
5. Cam kết tuân thủ quy hoạch, an toàn PCCC, vệ sinh môi trường.
6. Phí thẩm định, phí cấp phép (tính theo GFA).

6. Bảng Tra Cứu Nhanh: Các Thông Số Kỹ Thuật Tiêu Chuẩn Nhà Cấp 4 (Dùng Cho Thiết Kế & Tính Khối Lượng 2026)

Khi nhờ KTS vẽ bản vẽ hoặc tự tính khối lượng vật liệu, hãy tham khảo các thông số “chuẩn mực” năm 2026 sau:

Hạng Mục Thông Số Khuyến Nghị (Nhà Cấp 4 – Tuổi Thọ ≤ 20 Năm) Ghi Chú
Móng (Foundation) Móng dải bê tông cốt thép (BTCT) M150-M200, rộng 400-600mm, sâu 0.8-1.2m. Hoặc móng đơn cột. Tùy địa chất đất (Cần khoan thử). Năm 2026 khuyến khích móng BTCT thay móng đá/gạch để bền.
Sàn Tầng 1 (Ground Floor) Sàn BTCT cốt thép mỏng (80-100mm) + lớp chống thấm + nền đá 1×2 (100-150mm) + nén chặt. Nếu đất yếu: Sàn khung dầm sàn.
Cột, Dầm (Column, Beam) Khung gỗ/tre/nứa: Cột tròn D150-200mm, dầm 150x200mm. Kết nối bằng ốc vít, đinh, khuyép thép.
Khung BTCT nhẹ: Cột 200×200/250×250, dầm 200×300/200×400. Thép đai Ø6@150-200.
Nhà cấp 4 thường dùng khung gỗ/tre để tiết kiệm. Nếu dùng BTCT phải có bản vẽ KTS ký tên.
Tường Bao (Wall) Gạch khối bê tông (100/150/200mm), gạch đất nén không cháy, tấm nhẹ (AAC, BPC), tấm fibro xi măng. Tường không chịu lực (tường phân cách) -> Dày 100-150mm. Tường chịu lực -> Dày ≥ 200mm.
Mái Nhà (Roof) Mái ngói: Dốc ≥ 30% (tốt nhất 35-45%). Khung gỗ/tre/nhôm.
Mái tôn: Dốc ≥ 15-20%. Khung thép mỏng/nhôm.
Mái bê tông nhẹ: Dốc ≥ 3-5% (cần chống thấm kỹ).
Lớp cách nhiệt (bông kính, PE bọt, XPS) BẮT BUỘC năm 2026 theo QCVN 09:2017/BXD (Tiêu chuẩn hiệu suất năng lượng).
Chống Thấm (Waterproofing) Sàn vệ sinh, mái bằng, bể nước: Chống thấm 2 lớp (Chất lỏng + Keo gạch) hoặc Màng bitumen/HDPE. Năm 2026: Dùng keo chống thấm 2 thành phần (Polyurethane/Cement polymer) độ bền cao.
Hệ Thống Điện – Nước Ống PVC/PE/PPR. Điện dây đôi mềm RVV/RVK trong ống cứng. Có Aptomat, RCD (Chống rò rỉ) tại tủ phân phối. Tuân thủ TCVN 5938:2019 (Điện), TCVN 7957:2008 (Nước).
PCCC (Phòng Cháy Chữa Cháy) Bình chữa cháy bột ABC 2-4kg (1 bình/50-100m2). Đèn báo khẩn, biển chỉ đường thoát hiểm (nếu có tầng lửng). Kiểm tra PCCC trước khi xin nghiệm thu/đăng ký dân cư.

7. 5 Sai Lầm “Tai Hại” Khi Tính Diện Tích & Xây Nhà Cấp 4 Năm 2026

Sai Lầm 1: Tự Ý Mở Rộng Hiên, Varăng Vượt Quy Hoạch

Cách Tính Diện Tích Xây Nhà Cấp 4

Cách Tính Diện Tích Xây Nhà Cấp 4
  • Thực tế: Xây hiên trước cửa vươn ra 2-3m, làm mái che, đóng kính thành phòng khách/phòng ngủ.
  • Hậu quả: Phần vươn ra tính 50% hoặc 100% GFA -> Vượt Độ bao phủ cho phép. Thanh tra năm 2026 dùng drone/ảnh vệ tinh so sánh với bản đồ quy hoạch -> Lệnh tháo dỡ phần vi phạm, phạt tiền (theo Nghị định 16/2022/NĐ-CP sửa đổi 2024, mức phạt lên tới 200-300 triệu đồng cho cá nhân vi phạm quy hoạch xây dựng).
  • Khắc phục: Thiết kế hiên trong ranh lùi đường, hiên vươn ra ≤ 0.6m – 1.0m (tùy quy định xã) và không đóng kính cố định (chỉ làm mái che mưa nắng).

Sai Lầm 2: Xây Tầng Lửng “Giật Mình” Không Xin Phép

  • Thực tế: Nhà 1 tầng, thấy cao trần, đắp thêm sàn gỗ/bê tông nhẹ làm kho/ngủ.
  • Hậu quả: Tăng GFA, tăng FAR, tăng chiều cao công trình. Nếu không có GPXD (vì diện tích nhỏ được miễn GPXD nhưng không được miễn quy hoạch) -> Vi phạm chỉ tiêu chiều cao, số tầng, FAR.
  • Khắc phục: Kiểm tra Quy hoạch 1/500: Cho phép tầng lửng không? Chiều cao max bao nhiêu? Nếu cho phép -> Phải xin GPXD (vì lúc này công trình thành 2 tầng/1 tầng có lửng).

Sai Lầm 3: Tính Diện Tích “Mài Giũa” Để Đàm Phán Giá Thầu

  • Thực tế: Thầu báo giá “trọn gói theo m2 sàn sử dụng (NFA)” nhưng tính thêm hiên, varăng, mái hiên, thang bộ theo m2 GFA. Hoặc chủ hộ tính NFA để so sánh giá đất/thi công.
  • Hậu quả: Xung đột hợp đồng, phát sinh chi phí 20-30%.
  • Khắc phục: Hợp đồng phải ghi rõ: Đơn vị tính tiền thi công theo m2 GFA (Diện tích sàn xây dựng) hoặc Theo m2 NFA (Diện tích sàn sử dụng) + Phụ lục chi tiết các hạng mục hiên, mái, thang. Khuyên dùng GFA cho gói thô, NFA cho gói hoàn thiện.
XEM THÊM BÀI KHÁC  Mua Tủ Quần Áo Nhựa Ở TPHCM 2026: Review Chi Tiết Top 5 Địa Chỉ Uy Tín, Bảng Giá Mới Nhất & Bí Quyết Chọn Mua "chuẩn Không Cần Chỉnh"

Sai Lầm 4: Bỏ Quên Hệ Thống Thoát Nước & Xử Lý Nước Mưa Trên Mái

  • Thực tế: Nhà cấp 4 mái dốc lớn (ngói/tôn), nước mưa chảy vọt ra ranh, ngập sân, thấm tường, gây mốc nứt.
  • Quy định 2026 (QCVN 04:2022/BXD): Bắt buộc có hệ thống mương thoát nước mái (mương treo/mương đất), ống đứng dẫn nước xuống hố hấp thụ/hệ thống thoát nước công cộng. Không được để nước chảy ra đường/ranh hàng xóm.
  • Chi phí: Tính riêng hạng mục này (thường 5-10% giá trị công trình thô).

Sai Lầm 5: Xây Trên Đất Nông Nghiệp Không Chuyển Mục Đích

  • Thực tế: Mua đất ruộng, đất vườn (Loại đất trồng cây lâu năm, đất trồng cây hàng năm) -> Xây nhà cấp 4 ở, đăng ký hộ khẩu.
  • Luật Đất đai 2024 (Hiệu lực 01/08/2024): Cấm xây dựng nhà ở trên đất nông nghiệp sản xuất (Trừ nhà lương thực, nhà công cụ trực tiếp phục vụ sản xuất với diện tích nhỏ, không ở thường trú). Vi phạm: Phạt tiền, cưỡng chế tháo dỡ, thu hồi đất không bồi thường.
  • Năm 2026: Các tỉnh thành đang rà soát, thanh tra cực kỳ gắt gao “đất ruộng xây nhà”. Tuyệt đối không làm điều này. Phải chuyển đổi mục đích sử dụng đất (Đổi GPNĐ sang đất ở/ONT) trước khi xây.

8. Mẫu Bảng Tính Toán Diện Tích Nhà Cấp 4 (Template Excel Cho Năm 2026)

Bạn có thể copy bảng này vào Excel để tự tính toán trước khi gặp KTS/Thầu:

STT Tên Khu Vực / Tầng Chiều Dài (m) Chiều Rộng (m) Diện Tích (m2) Hệ Số Tính GFA Thành Tiền GFA (m2) Ghi Chú (Vách ngoài / Vách trong / Cột opor)
A TẦNG 1 (TẦNG ĐẤT)
1 Phòng khách + Ăn + Bếp (Chính) 6.0 8.0 48.0 1.0 48.0 Đo vách ngoài
2 Phòng ngủ 1 4.0 4.5 18.0 1.0 18.0 Đo vách ngoài
3 Phòng ngủ 2 3.5 4.0 14.0 1.0 14.0 Đo vách ngoài
4 WC/VS 1 2.0 2.5 5.0 1.0 5.0 Đo vách ngoài
5 WC/VS 2 1.8 2.0 3.6 1.0 3.6 Đo vách ngoài
6 Hành lang / Sảnh 1.5 6.0 9.0 1.0 9.0 Đo vách ngoài
7 Thang bộ (Hố thang) 1.5 3.0 4.5 1.0 4.5 Tính 100% tại tầng 1
8 Hiên trước (Có cột opor, có mái) 1.5 6.0 9.0 1.0 9.0 Tính 100% (Có cột opor)
9 Hiên sau (Mái vươn, KHÔNG cột opor, vươn 1.2m) 1.2 8.0 9.6 0.5 4.8 Tính 50% (Vươn > 1.0m)
10 Varăng 2 bên (Mái vươn, KHÔNG cột, vươn 0.5m) 0.5 12.0 6.0 0.0 0.0 Không tính GFA (Vươn ≤ 0.6m)
11 Sân thượng (Mái bằng, KHÔNG mái che) 3.0 4.0 12.0 0.0 0.0 Không tính GFA
TỔNG GFA TẦNG 1 115.9 KIỂM TRA: ≤ Độ bao phủ cho phép?
B TẦNG LỬNG (NẾU CÓ)
1 Phòng thờ / Kho (Cao net ≥ 2.2m) 4.0 6.0 24.0 1.0 24.0 Đo vách ngoài/lan can
2 Hố thang lên tầng lửng 1.5 3.0 4.5 1.0 4.5 Tính 100%
TỔNG GFA TẦNG LỬNG 28.5
C TỔNG CỘNG GFA CÔNG TRÌNH (A + B) 144.4 m2 DÙNG ĐỂ XIN GPXD / TÍNH PHÍ
D KIỂM TRA CHỈ TIÊU QUY HOẠCH
1 Diện tích đất (m2) 200.0 Theo Sổ đỏ / Bản đồ đo
2 Diện tích móng (Footprint) thực tế 115.9 ≈ GFA Tầng 1 (trừ hiên vươn 50%)
3 Độ bao phủ thực tế (%) 57.9% ≤ 60% (Quy hoạch) -> OK
4 FAR thực tế 0.72 ≤ 1.0 (Quy hoạch) -> OK
5 Chiều cao thiết kế (m) 4.2 ≤ 5.5m (Quy hoạch) -> OK

9. Xu Hướng & Chi Phí Xây Nhà Cấp 4 Năm 2026 (Tham Khảo Ngân Sách)

Để bài viết hoàn thiện hơn về mặt thực tiễn, dưới đây là mức giá tham khảo tháng 6/2026 (Giá vật liệu, nhân công tại khu vực Bắc Trung Bộ/Đồng bằng sông Hồng – Giá biến động theo khu vực, thời điểm):

Hạng Mục Đơn Vị Giá Tham Khiếu (VNĐ) Ghi Chú
1. Khâu Thô (Móng, Sàn, Cột, Dầm, Tường, Mái, Vệ sinh thô) m2 GFA 3.500.000 – 4.800.000 Khung gỗ/tre + Mái ngói/tôn + Tường gạch khối. Cao cấp hơn (Khung BTCT nhẹ + Mái tôn cách nhiệt + Tường AAC): 5.5 – 7.0 tr/m2.
2. Khâu Hoàn Thiện (Điện, Nước, Ốp gạch, Sơn, Cửa, Trần, Nội thất cố định) m2 NFA 4.000.000 – 7.000.000 Tùy mức độ: Cơ bản (4-5tr), Trung cấp (5-6tr), Cao cấp (7tr+).
3. Hệ thống Mái cách nhiệt + Chống thấm chuyên biệt m2 Mái 150.000 – 350.000 Bắt buộc năm 2026.
4. Hệ thống Thoát nước mái, Sân, Hố hấp thụ m2 Đất / Bộ 15.000.000 – 30.000.000 Tùy diện tích sân, độ sâu hố.
5. Phí Thiết kế (KTS ký tên) Bộ / m2 GFA 50.000 – 100.000 / m2 Tối thiểu 5-10 triệu/bộ.
6. Phí Xin GPXD / Thông báo Lượt 2.000.000 – 5.000.000 Phí thẩm định, lệ phí, in ấn. Miễn GPXD chỉ phí thông báo ~500k-1tr.
7. Dự phòng (Rủi ro, phát sinh) % Tổng 10% – 15% Bắt buộc dự trù.

Ví dụ ước lượng nhà cấp 4: GFA 120m2, NFA ~95m2 (Mức trung bình):
Khâu thô: 120 x 4.2tr = 504 triệu
Hoàn thiện: 95 x 5.5tr = 522.5 triệu
Mái cách nhiệt: 120 x 0.25tr = 30 triệu
Thoát nước: 20 triệu
Thiết kế + Phí phép: 15 triệu
Dự phòng 10%: 109 triệu
TỔNG CỘNG ≈ 1.200 tỷ VNĐ (1.2 tỷ).

Cách Tính Diện Tích Xây Nhà Cấp 4

Cách Tính Diện Tích Xây Nhà Cấp 4

Lưu ý: Giá năm 2026 tăng do lương nhân công, vật liệu (xi măng, thép, gạch) tăng so với 2024-2025. Nên cộng thêm 5-10% an toàn.

10. Checklist Cuối Cùng Trước Khi Động Cày (Dành Cho Chủ Hộ 2026)

In trang này ra, tích (✓) từng mục:

  • Kiểm tra Loại đất: Xem Sổ đỏ / Giấy tờ đất. Có phải Đất ở (ONT/ODT) không? KHÔNG phải đất Nông nghiệp sản xuất (Ruộng, Vườn, Rừng…). Nếu là đất nông nghiệp -> DỪNG LẠI, làm thủ tục chuyển đổi mục đích sử dụng đất trước (nếu quy hoạch cho phép).
  • Tra Quy hoạch 1/500: Lấy bản đồ quy hoạch tại UBND xã/phường hoặc cổng thông tin điện tử tỉnh. Xác định: Độ bao phủ max (%), FAR max, Chiều cao max (m), Lùi đường (m), Lùi ranh 2 bên/sau (m).
  • Tính toán Diện tích: Dùng bảng Mục 8. Tính GFA Tầng 1, GFA Tầng lửng (nếu có), Tổng GFA, Diện tích móng, Độ bao phủ %, FAR. So sánh với Quy hoạch -> Phải NHỎ HƠN HOẶC BẰNG.
  • Xác định Thủ tục:
    • Nếu 1 tầng, GFA ≤ 200m2 (hoặc ngưỡng địa phương), Cao ≤ 6m, Đất ở -> Làm Thông báo xây dựng (Nộp UBND xã 15 ngày trước khi khai móng).
    • Ngược lại -> Làm Hồ sơ xin GPXD (Nộp UBND huyện/thành phố cấp).
  • Thuê KTS Có Chứng Chỉ: Tìm KTS có Chứng chỉ hành nghề Kiến trúc sư / Kỹ sư xây dựng Cấp IV trở lên (đủ thẩm quyền ký bản vẽ nhà cấp 4). Yêu cầu KTS ký tên, đóng dấu trên bản vẽ thiết kế sơ bộ/kỹ thuật.
  • Ký Hợp Đồng Rõ Ràng: Phân tách gói Thô / Hoàn thiện. Ghi rõ đơn vị tính tiền (m2 GFA hay NFA). Có phụ lục vật liệu (Thương hiệu xi măng, thép, gạch, ngói, tôn, sơn, điện, nước). Có tiến độ thanh toán gắn mốc nghiệm thu hạng mục.
  • Chuẩn Bị Tài Chính: Có sẵn 70-80% ngân sách dự toán + 15% dự phòng. Không vay nợ quá nặng dựa trên “hy vọng bán sau”.
  • Cam Kết An Toàn & Môi Trường: Mua bình PCCC, đèn khẩn. Cam kết không xả bùn thải, nước thải ra đường công cộng. Có kế hoạch che chắn an toàn công trình (bao che, biển báo) nếu giáp đường.

Kết Luận

Việc tính diện tích xây nhà cấp 4 năm 2026 không chỉ là phép toán cộng trừ đơn giản trên giấy vẽ, mà là quá trình “căn chỉnh” pháp lý – kỹ thuật – tài chính. Một sai sót nhỏ ở việc tính hiên vươn (50% hay 100%), bỏ qua tầng lửng, hoặc hiểu nhầm loại đất có thể dẫn đến hậu quả nặng nề: phạt tiền hàng trăm triệu, lệnh tháo dỡ cưỡng chế, không cấp sổ đỏ nhà, không đăng ký hộ khẩu được.

Hãy đầu tư thời gian cho giai đoạn “Tiền thiết kế – Tính toán – Xin phép”. Tốn 1-2 tháng để chắc chắn mọi con số khớp với Sổ đỏ, Quy hoạch 1/500 và Luật Xây dựng 2024/Luật Đất đai 2024, còn tốt hơn gấp nhiều lần so với việc phải “chữa cháy” khi thanh tra đã đến tận cửa.

Chúc bạn sớm hoàn thiện công trình nhà cấp 4 vững chắc, đẹp, hợp pháp và ấm cúng cho gia đình mình trong năm 2026 này!

Bài viết được cập nhật dựa trên: Luật Xây dựng 2024, Luật Đất đai 2024, Nghị định 102/2024/NĐ-CP, TCVN 4453:2012, TCVN 9257:2012, QCVN 09:2017/BXD, QCVN 04:2022/BXD và thực thi hành chính tại các địa phương năm 2026. Mọi số liệu quy hoạch, giá thành mang tính tham khảo, chủ hộ cần xác thực tại địa phương trực quan.
