Trong bối cảnh giá vật liệu xây dựng và chi phí nhân công năm 2026 tiếp tục duy trì ở mức cao, việc sở hữu một ngôi nhà 4 tầng mặt tiền rộng, mái thái đẳng cấp với ngân sách 300 triệu đồng là một bài toán đòi hỏi sự tính toán cực kỳ khéo léo từ khâu thiết kế bản vẽ đến thi công. Không đơn thuần là vẽ ra những đường nét trên giấy, bản vẽ nhà cấp 4 mái thái 300 triệu năm 2026 phải là sự cân bằng hoàn hảo giữa thẩm mỹ kiến trúc Việt – Á hiện đại, công năng sử dụng tối ưu cho gia đình 2-3 thế hệ và khả năng kiểm soát chi phí “chặt chẽ” từng hạng mục.
Bài viết dưới đây sẽ tổng hợp đầy đủ các mẫu bản vẽ điển hình, phân tích chi tiết giải pháp thiết kế, bảng ước lượng chi phí thực tế năm 2026 và những lưu ý “sống còn” để chủ đầu tư tránh vượt ngân sách khi hiện thực hóa ngôi nhà mơ ước.
1. Bối Cảnh Xây Dựng Năm 2026: Thách Thức Và Cơ Hội Với Ngân Sách 300 Triệu
Trước khi đi vào chi tiết bản vẽ, chủ đầu tư cần nắm rõ thực trạng thị trường năm 2026 để định vị đúng đắc mức độ hoàn thiện của ngôi nhà 300 triệu.
1.1. Thực trạng giá thành xây dựng năm 2026
- Giá bê tông cốt thép (M25 – M30): Dao động khoảng 1.650.000 – 1.850.000 VNĐ/m³ (tăng ~5-7% so với cuối 2024).
- Thép hình (D10 – D25): Trung bình 16.500 – 18.000 VNĐ/kg.
- Gạch block 14x19x39: 2.800 – 3.200 VNĐ/viên.
- Nhân công thô (m2 sàn xây thô): 450.000 – 550.000 VNĐ/m2 (tùy độ phức tạp, khu vực đô thị/huyện).
- Hoàn thiện cơ bản (đóng khung, lát gạch, sơn, điện nước): 2.5 – 3.5 triệu VNĐ/m2 sàn.
=> Kết luận: Với 300 triệu, chủ đầu tư KHÔNG THỂ xây nhà “xong xe vào ở” cao cấp (full nội thất, đồ gỗ cao cấp, đá nhập khẩu). Mức ngân sách này chỉ phù hợp với mục tiêu: Xây thô kín khung + Hoàn thiện cơ bản (sơn nước, lát gạch, lắp đặt thiết bị vệ sinh trung cấp, điện năng lượng mặt trời cơ bản, khung nhôm kính cơ bản). Nội thất gỗ, điều hòa, đồ điện tử cao cấp cần ngân sách riêng (thường 100-150 triệu thêm).
1.2. Quy mô nhà phù hợp với 300 triệu (Tham chiếu 2026)

Có thể bạn quan tâm: Cách Trang Trí Nhà Đẹp Thoáng Mát Năm 2026: Xu Hướng, Mẹo Thiết Kế Và Giải Pháp Tối Ưu Không Gian Sống
- Mặt tiền: 4m – 5m (tối ưu 4.5m – 5m).
- Chiều sâu: 12m – 16m.
- Diện tích sàn xây dựng (4 tầng + mái): ~160m2 – 200m2.
- Kiến trúc: Mái thái 2-4 nước, dốc độn 30-35%, có kèo vạt, bo góc mềm mại.
2. Phân Tích 3 Mẫu Bản Vẽ Nhà Cấp 4 Mái Thái 300 Triệu “Best Seller” Năm 2026
Dưới đây là 3 giải pháp bản vẽ được các KTS và chủ đầu tư săn đón nhiều nhất năm 2026, đáp ứng được tiêu chí: Đẹp – Khỏe – Tiết kiệm – Dễ thi công.

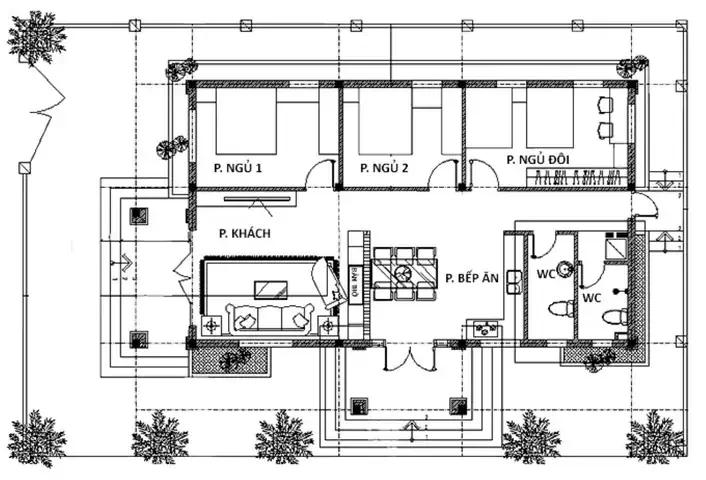

Mẫu 1: “Hiện Đại Tối Giản” – Mặt Tiền 4.5m x Sâu 14m (Diện tích sàn ~189m2)
Phù hợp: Đất hẻm, ngõ nhỏ, gia đình 4-5 người, ưu tiên không gian thoáng, ít tường rào.
Bố trí công năng (Theo tiêu chuẩn 2026 – Chuẩn Smart Home cơ bản):
- Tầng 1 (Sân + Garage + Phòng khách + Phòng ngủ lão/khách + WC + Bếp ăn):
- Sân trước: 2.5m (đỗ xe máy, cây xanh, thang máyMini 4 người – tùy chọn).
- Garage: 3.5m x 4.5m (đỗ 1 ô tô nhỏ hoặc 4-5 xe máy).
- Phòng khách – Bếp ăn Open space: 7m x 4.5m (kết nối liền mạch, cửa kính trượt lớn ra sân sau).
- Phòng ngủ 1 (Tầng 1): 3.5m x 4m (có WC riêng, dành cho ông bà/khách).
- Thang lên: Thang betong uốn cong hoặc thang thép mạ kẽm sơn tĩnh điện (tiết kiệm diện tích, đẹp mắt).
- Tầng 2 (Khu vực sinh hoạt chung + 1 Phòng ngủ):
- Phòng thờ/Thờ cúng: 3.5m x 4m (nơi trang trọng, có cửa kính thoáng gió).
- Phòng ngủ 2: 3.5m x 4m (WC riêng, ban công nhỏ).
- Sảnh thang + Hành lang: Thoáng, có giếng trời (Skywell) 1.5m x 1.5m lấy sáng tự nhiên cho tầng 1,2.
- Tầng 3 (Khu vực riêng tư chính – Master Bedroom):
- Phòng ngủ Master: 4.5m x 7m (Khu ngủ + Khu làm việc/Trang điểm + Walk-in closet nhỏ + WC Master tiêu chuẩn 5 sao: bồn rửa đôi, vòi sen cao cấp, kính cường lực).
- Ban công phơi: 2m x 3m (có mái che, giếng rổ).
- Tầng 4 (Phòng hobby/Con lớn/Khách + Mái thái):
- Phòng ngủ 3/Phòng Gym/Phòng học: 4.5m x 7m (WC riêng).
- Khu sân thượng/Mái thái: Làm mái ngói đung/xanh (ngói yên hoặc ngói bê tông màu) + Lớp cách nhiệt PU spray 3cm + Lớp chống thấm 2 lớp. Diện tích sử dụng ~30m2 (phơi, cây xanh, quán cafe nhỏ).
Điểm nhấn bản vẽ 2026:
- Hệ thống giếng trời (Skywell) trung tâm: Giải pháp “vàng” cho nhà ống mặt tiền hẹp, giúp tầng 1,2 tự nhiên sáng sủa, giảm điện năng lượng.
- Mái thái 4 nước dốc 35%: Tạo không gian buồng gác tầng 4 cao 2.2m – 2.5m (có thể làm thêm phòng nhỏ hoặc kho).
- Công nghệ cách nhiệt mái: Bắt buộc năm 2026: Phun PU (Polyurethane) trực tiếp lên vách mái/bàn mái trước khi lót ngói. Chi phí ~120k/m2 nhưng giảm 5-7 độ C nhiệt độ tầng 4.
Mẫu 2: “Gia Truyền Việt – Á” – Mặt Tiền 5m x Sâu 15m (Diện tích sàn ~225m2)
Phù hợp: Đất mặt tiền đường, gia đình 3 thế hệ (6-8 người), ưu tiên phong thủy, không gian thờ cúng rộng, sân vườn.
Bố trí công năng:
- Tầng 1: Sân trước 3m (cảnh quan, hồ cá nhỏ, bàn ghế đá) -> Phòng khách chính 5m x 5m (trần cao 3.6m, có cột trang trí gỗ/đá) -> Phòng ngủ 1 (Khách/Ông bà) 4m x 4m WC riêng -> Bếp ăn tách biệt 4m x 5m (có cửa ra sân sau phơi, trồng rau sạch) -> WC chung -> Thang máyMini (Khoảng 1.5m x 1.8m) + Thang bộ chính.
- Tầng 2: Phòng thờ lớn 5m x 5m (trần cao, bàn thờ gỗ lim/hương, tranhParallel) -> Phòng ngủ 2 (Con trai/Con gái) 4m x 4.5m WC riêng -> Sảnh thang rộng làm phòng đọc sách/trà đá -> Ban công trước nhìn đường.
- Tầng 3: Phòng Master (Cha mẹ) 5m x 5m (WC Master lớn, ban công riêng) -> Phòng ngủ 4 (Con nhỏ/Cháu) 4m x 4m WC riêng -> Sảnh thang.
- Tầng 4: Phòng Gym/Yoga/Phòng khách reserve 5m x 5m -> Khu mái thái: Làm mái ngói đỏ truyền thống (ngói mỏ cá hoặc ngói đung đỏ), buồng gác cao làm kho chứa đồ ít dùng, nước mưa, lúa gạo.
Giải pháp tiết kiệm chi phí cho mẫu này (Năm 2026):
- Cột – Dầm: Sử dụng cột vuông 30×30, 35×35 (thay vì cột tròn tốn cốt thép). Dầm chủ 30×50, 30×60.
- Sàn: Sàn monolith (đóng khung một lần) thay vì sàn pré-fab (tốn crane, vận chuyển).
- Vách ngăn: Dùng gạch block 14 (tường ngoài) và block 10 (tường trong) thay vì tấm nhẹ AAC (block rẻ hơn, cách âm tốt hơn, bền hơn cho nhà 4 tầng).
- Mái thái: Khung gỗ thông nhập khẩu (sấy khô, chống mối) + Ngói bê tông màu (Loại 1, giá ~45k-55k/m2) thay vì ngói yên/ngói terra (giá 120k-200k/m2). Tiết kiệm ~40-60 triệu cho hạng mục mái.
Mẫu 3: “Smart Compact” – Mặt Tiền 4m x Sâu 16m (Diện tích sàn ~180m2) – Siêu tiết kiệm chi phí

Có thể bạn quan tâm: Kệ Tivi Bằng Gỗ Nguyên Khối 2026: Xu Hướng, Giá Cả, Review Chi Tiết Và Bí Quyết Chọn Mua “chuẩn Không Cần Chỉnh”
Phù hợp: Đất hẻm sâu, ngân sách chặt chẽ nhất, gia đình trẻ 4 người, ưu tiên công năng, công nghệ.
Đặc điểm bản vẽ:
- Kết cấu: Khung thép tiền chế (Pre-engineered Steel Building – PEB) kết hợp bê tông (Hybrid). Xu hướng hot 2026 cho nhà 4 tầng mặt tiền nhỏ.
- Cột, dầm chính: Thép H, Box (sơn epoxy 3 lớp).
- Sàn: Tấm thép corrugated + Bê tông đúc trên mặt (Composite slab).
- Tường: Panel xi măng (EPS core) hoặc Gạch block 10/14.
- Ưu điểm chi phí: Nhanh (hoàn thiện thô 45-60 ngày), nhẹ (tiết kiệm móng, phù hợp đất yếu), giá thô rẻ hơn betong ~15-20%.
- Bố trí:
- T1: Garage (4 xe máy) + Khách + Bếp + WC + 1 Phòng ngủ.
- T2: Thờ + 2 Phòng ngủ + WC chung.
- T3: Master + WC + Walk-in.
- T4: Mái thái (Khung thép + Ngói) + Phòng giặt/Phơi + Năng lượng mặt trời.
- Lưu ý: Cần KTS có kinh nghiệm PEB, tính toán chống cháy thép (sơn chống cháy, vùi bê tông cột), cách âm tốt giữa các tầng.
3. Chi Tiết Kỹ Thuật Trên Bản Vẽ Kiến Trúc – Cấu Trúc (Tiêu Chuẩn 2026)
Một bản vẽ “chuẩn” để thầu thi công năm 2026 không chỉ có phối cảnh 3D mà phải bao gồm bộ hồ sơ sau (Tối thiểu):
3.1. Bản vẽ Kiến trúc (Architecture)
- Mặt bằng các tầng: Tỷ lệ 1:50/1:100. Rõ kích thước net, vị trí cửa, gió, tủ built-in, bếp, vệ sinh, thang, thang máy, giếng trời.
- Mặt đứng 4 phía: Chỉ rõ chiều cao các tầng, độ dốc mái, loại ngói, hệ thống mũi hiên, chắn nắng, lan can ban công (Inox 304/316 hoặc nhôm kính), ống thoát nước PVC/Ong đồng.
- Cắt ngang, cắt dọc: Thể hiện rõ cấu trúc mái, buồng gác, chiều cao net các tầng, hệ thống cách nhiệt, chống thấm mái.
- Triết diện chi tiết: Ngõ cửa chính, sảnh thang, mặt tiền, mái thái, giếng trời, балкон.
- Bảng thống kê diện tích: Sàn xây dựng, sàn sử dụng, sàn sàn phong thủy (nếu có), diện tích sơn, lát gạch, tường.
- Bố trí đèn, ổ cắm, công tắc (Điện nhẹ): Đèn thông minh (Smart switch), cảm ứng, đèn từ đường dây, hệ thống camera, chuông cửa thông minh.
3.2. Bản vẽ Cấu trúc (Structure) – Quan trọng nhất để kiểm soát giá thép/bê tông
- Bản vẽ móng: Loại móng (Móng dầm, móng đơn, móng bè, móng cọc – năm 2026 đất yếu thường dùng móng cọc nhồi hoặc móng bè cốt thép). Chi tiết cốt thép móng, móng neo.
- Bản vẽ cột, dầm, sàn các tầng: Sơ đồ bố trí cột (Grid), số hiệu cột/dầm. Chi tiết cốt thép cột (số lượng thép chính, khung, c afstand), dầm (thép trên, dưới, khung, c afstand), sàn (lưới thép 2 chiều, thép bổ sung ở nắp hố thang, giếng trời).
- Chi tiết kết nối: Cột – Móng, Cột – Dầm, Dầm – Dầm, Dầm – Sàn, Khung mái thép/gỗ – Cột bê tông.
- Bản vẽ mái thái (Cấu trúc khung mái):
- Nếu khung gỗ: Kích thước dọc, ngang, kèo, chèo, vạt, bo. Loại gỗ (Thông, Sồi, Xoan), độ ẩm < 18%, xử lý chống mối, sơn PU.
- Nếu khung thép: Hình tiết Box/H, kết nối hàn/bu lông, sơn epoxy/kẽm nóng.
- Bảng khối lượng (BOQ) cấu trúc: BẮT BUỘC. Phân tích khối lượng bê tông (m3), thép (tấn/kg), gạch (m2/vien), vữa (m2) theo từng hạng mục: Móng, Sàn 1, Sàn 2, Sàn 3, Sàn 4, Mái, Thang, Bê tông phụ. Chủ đầu tư dùng bảng này để so giá thầu, mua vật liệu chính xác.
3.3. Bản vẽ MEP (Điện – Nước – PCCC – Smart Home)
- Điện: Sơ đồ một đường, sơ đồ phân phối điện (Aptomat chính, nhánh, RCD, MCB), bố trí đèn, ổ cắm, quạt, điều hòa, nóng lạnh, sạc xe điện (nếu có), Hệ thống Năng lượng Mặt Trời (Rooftop Solar) dung lượng 3-5kWp (Xu hướng bắt buộc 2026 để giảm điện tiền, có hỗ trợ chính sách FIT/Net Metering).
- Nước: Sơ đồ cấp nước (Ống PPR/PERT/PVC-C), thoát nước (Ống PVC/HDPE/PP-R), nóng lạnh (Hệ thống bơm tăng áp, bình nóng lạnh năng lượng mặt trời/heatpump). Hệ thống xử lý nước thải sinh hoạt (Bể hóa粪/Vi sinh vật) nếu chưa có hệ thống tập trung.
- PCCC: Hệ thống báo cháy địa chỉ (Addressable) cho nhà 4 tầng, bình chữa cháy, vòi nước PCCC, thoát hiểm.
- Smart Home: Gateway trung tâm, cảm biến mở cửa, khói, nước, điều khiển đ rèm, đèn, điều hòa qua App/Voice (Google Home, Alexa, Siri/HomeKit).
4. Bảng Ước Lượng Chi Phí Chi Tiết Năm 2026 (Tham Khảo Thực Tế)

Có thể bạn quan tâm: Top 10+ Mẫu Nhà Lầu Xe Hơi Đẹp Nhất 2026: Xu Hướng Thiết Kế, Chi Phí & Lưu Ý “chuẩn Không Cần Chỉnh”
Giá cả dưới đây là mức trung bình thị trường khu vực lân cận thành phố lớn (Hà Nội, TP.HCM, Đà Nẵng, Cần Thơ…) năm 2026, không bao gồm VAT, không bao gồm phí thiết kế, giấy phép, nội thất cao cấp.
| Hạng Mục | Đơn Vị | Khối Lượng Ước Tính (Mẫu 4.5x14m) | Đơn Giá (VNĐ) | Thành Tiền (Triệu VNĐ) | Ghi Chú 2026 |
|---|---|---|---|---|---|
| I. XÂY DỰNG THÔ (KÍN KHUNG) | ~165 – 185 | ||||
| 1. San lấp, đóng cọc/móng | m3/m | Theo KTCT | 15 – 20 | Móng cọc nhồi đắt hơn móng dầm ~30% | |
| 2. Bê tông cốt thép (Cột, dầm, sàn, thang, mái) | m3 | ~110 – 130 m3 | 2.800.000 – 3.100.000 | 35 – 40 | Bao gồm bê tông, thép, cốt thép, thi công |
| 3. Xây vách tường (Block 14, 10) | m2 | ~550 – 650 m2 | 180.000 – 220.000 | 10 – 14 | Bao gồm gạch, vữa, nhân công |
| 4. Làm mái thái (Khung gỗ/Thép + Ngói + Cách nhiệt PU + Chống thấm) | m2 | ~100 – 120 m2 (mặt phẳng mái) | 550.000 – 750.000 | 55 – 85 | Hạng mục biến động lớn nhất. Ngói yên ~900k/m2. PU spray ~120k/m2. |
| 5. Vệ sinh xưởng, vệ sinh công trình | Gói | 3 – 5 | |||
| II. HOÀN THIỆN CƠ BẢN (VẺN VÀNG) | ~100 – 115 | ||||
| 1. Hệ thống khung nhôm kính (Nhôm Xingfa/Vietnam/Global – Kính cường lực 5+5/6+6) | m2 | ~80 – 100 m2 | 1.800.000 – 2.500.000 | 18 – 22 | Năm 2026: Bắt buộc kính Low-E hoặc kính cách nhiệt cho mặt tiền Nam/Tây. |
| 2. Lát gạch sàn, tường (Gạch 60×60/80×80/60×120 trung cấp) | m2 | ~350 – 400 m2 | 350.000 – 450.000 | 14 – 18 | Bao gồm keo gạch, đai, nhân công. |
| 3. Sơn tường, trần (Sơn Dulux/Nippon/Kansai – dòng chống nấm, kháng khuẩn) | m2 | ~800 – 950 m2 | 90.000 – 120.000 | 8 – 11 | Sơn ngoại thất chống thấm, chống tia UV. |
| 4. Hệ thống điện (Ống, dây, ống cáp, tủ phân phối, đèn LED, ổ cắm) | Gói | 18 – 22 | Bao gồm dây điện Cadivi/Lioa/Vinasocket (chuẩn TCVN). | ||
| 5. Hệ thống nước (Ống PPR/PERT, Vòi sen, Bồn cầu, Lavabo, Bình nóng lạnh Heatpump 200-300L) | Gói | 15 – 20 | Thiết bị vệ sinh dòng trung cấp (Kohler/Toto/Viglacera/Toto cơ bản). | ||
| 6. Hệ thống Năng lượng Mặt Trời (On-grid 3-5kWp) | kWp | 4 – 5 kWp | 18.000.000 – 22.000.000 | 7 – 10 | Hoàn vốn 4-5 năm. Bắt buộc có bảo hộ lao động điện. |
| 7. Thang bộ (Đá Marble/Granite/Gốm men vân đá) | Bậc | ~60 – 65 bậc | 350.000 – 500.000 | 2 – 3 | |
| 8. Lan can Inox 304/316, Cửa chính (Cửa thép/Nhôm kính/Cửa gỗ công nghiệp) | m/m2 | 8 – 12 | Cửa chính an ninh, vân gỗ đẹp ~15-25tr/cánh. | ||
| 9. Sân trước, sân sau, cổng, hàng rào, thoát nước ngoài | Gói | 10 – 15 | |||
| TỔNG CỘNG (THÔ + HOÀN THIỆN CƠ BẢN) | ~265 – 300 | ĐẠT MỤC TIÊU 300 TRIỆU | |||
| III. DỰ PHÒNG (5-7%) | 15 – 20 | Phát sinh đất yếu, thay đổi thiết kế, tăng giá VL. | |||
| IV. NỘI THẤT GỖ + ĐIỆN TỬ + ĐIỀU HÒA | 100 – 150 | NGÂN SÁCH RIÊNG (KHÔNG TÍNH TRONG 300TR) |
Lưu ý quan trọng năm 2026: Bảng trên là mức “Vừa vặn”. Nếu chủ đầu tư muốn ngói yên, kính Low-E cao cấp, sơn ngoại thất Dulux Weathershield Max, thiết bị vệ sinh Toto/Kohler cao cấp, thang đá nhập khẩu, chi phí hoàn thiện sẽ đẩy tổng lên 350 – 400 triệu. Cần chốt rõ “Mức hoàn thiện” ngay từ khi ký hợp đồng thầu.
5. 5 “Câu Lạc” Thiết Kế Giúp Tiết Kiệm 30-50 Triệu Không Giảm Chất Lượng (Bí Quyết 2026)
-
Tối ưu hóa cột, dầm, sàn (Giảm 10-15% thép bê tông):
- Nhờ KTS tính toán Phần mềm ETABS/SAFE/ROBOT chính xác, tránh an toàn quá mức (Over-design).
- Sử dụng Sàn monolith (Đóng khung một lần) thay vì sàn pré-fab.
- Bố trí cột hợp lý (Khoảng cách 4m-5m), tránh dầm chuyển (Transfer beam) tốn kém.
-
Chuẩn hóa kích thước module (Giảm hao hụt vật liệu):
- Thiết kế kích thước phòng, cửa, gạch, tấm ván theo module 100mm hoặc 300mm (VD: Phòng 3.6m, 4.2m, 4.8m; Cửa 0.9m, 1.2m; Gạch 60×60, 80×80).
- Giảm hao hụt gạch, đá, ván ép, tấm lợp từ 8-10% xuống 3-5%. Tiết kiệm hàng chục triệu.
-
Giải pháp mái thái “Thông minh” thay vì “Đắt đỏ”:
- Khung: Gỗ thông sấy khô (MC<18%) sơn PU 3 lớp vs Thép Box mạ kẽm sơn epoxy. Thép bền hơn, chống cháy, không cong vênh, giá tương đương gỗ sồi nhưng rẻ hơn gỗ lim/sồi.
- Lớp lợp: Ngói bê tông màu cao cấp (Loại 1, ép lực cao, màu bền 20 năm) + Phun PU cách nhiệt 3-5cm dưới vách mái. Hiệu quả cách nhiệt ngang ngói yên nhưng giá 1/3.
- Chống thấm: 2 lớp Polyme/PU lăn + Lớp vải vân thủy tinh tại khe nối. Không dùng mastic bèo (hết hạn 2-3 năm).
-
Tận dụng không gian “Miễn phí”: Buồng gác mái thái & Giếng trời.
- Mái thái dốc 35-40% tạo buồng gác cao 2.2m+. Dùng làm phòng khách, kho, gym KHÔNG TÍNH DIỆN TÍCH SÀN XÂY DỰNG (theo quy định hiện hành). Tăng diện tích sử dụng 20-30m2 miễn phí.
- Giếng trời (Skywell) 1.5×1.5m – 2x2m ở giữa nhà: Lấy sáng, gió tự nhiên cho tầng 1,2,3. Giảm chi phí đèn, điều hòa, quạt gió. Tăng giá trị sử dụng nhà.
-
Mua vật liệu chính (Chủ tự mua – Chỉ thuê thi công):
- Năm 2026: Thầu包工包料 (Lump sum) thường chênh lệch 10-15% giá vật liệu so với chủ tự mua.
- Chủ đầu tư tự đấu thầu mua: Bê tông (hãng lớn), Thép (đại lý cấp 1), Gạch block, Ngói, Nhôm kính, Thiết bị vệ sinh, Điện, Sơn.
- Thuê thầu: Nhân công + Máy thi công + Vật liệu phụ (Cát, đá, xi măng nhỏ, keo, sơn lót, ống PVC, dây điện…).
- Yêu cầu: Chủ đầu tư hoặc giám sát phải có kiến thức kiểm tra chất lượng hàng vềYard.
6. Quy Trình Triển Khai Từ Bản Vẽ Đến Nhập H cư (Lộ Trình 2026)
Giai đoạn 1: Chuẩn bị & Giấy phép (Tháng 1-2/2026)
- So sánh, chọn đơn vị thiết kế uy tín (Có hồ sơ năng lực, bản vẽ mẫu đã thi công).
- Ký hợp đồng thiết kế: Yêu cầu rõ Bộ bản vẽ hoàn chỉnh (KT-KTS-MEP), Bảng khối lượng (BOQ), File 3D SketchUp/Revit, File CAD.
- Lập hồ sơ xin Giấy phép xây dựng (GPXD) tại UBND cấp huyện/quận. Thời gian giải quyết ~30-45 ngày.
Giai đoạn 2: Chọn thầu & Mua vật liệu (Tháng 2-3/2026)

Có thể bạn quan tâm: Nhà Lá Ở Miền Tây: Dấu Ấn Văn Hóa, Xu Hướng Du Lịch Sinh Thái & Hướng Dẫn Trải Nghiệm Trọn Vẹn Năm 2026
- Tuyển chọn 3-5 gói thầu (Móng – Khung – Mái – Hoàn thiện) hoặc 1 Tổng thầu (EPC).
- Ký hợp đồng thi công: Rõ ràng: Phạm vi, tiến độ (Gantt chart), chất lượng (Tiêu chuẩn验收), thanh toán (Theo tiến độ thực tế, giữ 5-10% bảo hành), xử lý phát sinh, an toàn lao động, bảo hiểm.
- Triển khai mua vật liệu chính theo lịch thi công (Just-in-time).
Giai đoạn 3: Thi công thô (Tháng 3-7/2026 – ~4-5 tháng)
- Móng & Hầm (nếu có): 3-4 tuần.
- Khung các tầng (T1->T4 + Mái): Mỗi tầng ~3-4 tuần (Đóng khung -> Cốt thép -> Đổ bê tông -> Dưỡng 14-21 ngày). Tổng ~16-18 tuần.
- Mái thái: Làm song song với tầng 4 hoặc sau khi đổ xong sàn tầng 4. Thời gian 2-3 tuần.
- Xây tường, vữa, thang: 3-4 tuần.
- Kiểm tra chất lượng quan trọng: Thử nén bê tông (7 ngày, 28 ngày), kiểm tra cốt thép trước đổ, thử nước mái, thử áp lực đường ống nước/điện.
Giai đoạn 4: Hoàn thiện & Lắp đặt Kỹ thuật (Tháng 7-10/2026 – ~3-4 tháng)
- Lắp khung nhôm kính (Sớm để đóng kín nhà, bảo vệ nội thất sau này).
- Điện nước thô (Ống trong tường, sàn) -> Vữa tường -> Lát gạch -> Sơn -> Lắp thiết bị (Vệ sinh, Đèn, Điều hòa, Solar, Smart Home).
- Sân trước, sau, cổng, cảnh quan.
Giai đoạn 5: Nghiệm thu, Bảo hành & Nhập cư (Tháng 10-11/2026)
- Nghiệm thu các hạng mục, nghiệm thu tổng thể.
- Lập biên bản nghiệm thu, hồ sơ bảo hành (Cấu trúc 10 năm, Mái 5-10 năm, Điện nước 2-5 năm, Hoàn thiện 1-2 năm).
- Làm thủ tục đăng ký hộ khẩu, điện nước chính thức.
7. Xu Hướng Thiết Kế Nhà Cấp 4 Mái Thái Năm 2026 Chủ Đầu Tư Nên Biết
-
Kiến trúc “Green Building” tại chỗ (Micro Green):
- Mái xanh (Rooftop garden) trên một phần mái thái/bình phẳng.
- Tường xanh (Vertical garden) tại mặt tiền, sảnh thang.
- Hệ thống thu giữ nước mưa tưới cây, rửa xe.
- Vật liệu tái chế, vật liệu địa phương (Gạch nung, gỗ tái chế, đá tự nhiên).
-
Thiết kế “Aging in Place” (Thích ứng lão hóa):
- Phòng ngủ tầng 1 chuẩn WC vô chướng ngại vật.
- Thang máy Mini (Khoảng 1.2m x 1.5m) hoặc dự vị trí lắp sau này (Đã làm hố, cột dẫn đường dây).
- Tay nắm chống trượt WC, hành lang. Cửa trượt thay cửa quay.
-
Smart Home Chuẩn Matter/Thread (Tương lai 2026+):
- Không còn phụ thuộc vào một hãng (Tuya, Aqara, Xiaomi). Chuẩn Matter cho phép thiết bị các hãng khác nhau (Apple, Google, Samsung, Tapo, Meross…) làm việc cùng một hub (HomePod, Google Nest, SmartThings Hub, Home Assistant).
- Dây mạng Cat6/Cat6a kéo đến mọi vị trí đèn, ổ cắm, cửa, rèm, cảm biến. Không tin chỉ vào WiFi.
-
Mái thái “Hiện đại hóa” (Neo-Vernacular):
- Dốc mái tinh gọn (30-35%).
- Kèo vạt thép mỏng, sơn đen/anthracite tạo điểm nhấn công nghiệp.
- Mũi hiên dập, dọc, bo góc mềm mại (CNC gỗ/Thép uốn).
- Ngói phẳng (Flat tile) hoặc ngói bê tông màu đơn sắc (Trắng, Xám, Đen, Xanh navy) thay vì ngói cong truyền thống.
-
Phòng đa năng (Flexible Space):
- Tầng 4 mái thái thiết kế linh hoạt: Hôm nay là phòng gym, mai là phòng khách, sau là phòng cho con lớn kết hôn. Tường di động, tấm ván gấp, nội thất module.
8. Checklist “Sống Còn” Khi Xem Và Chốt Bản Vẽ (Dành Cho Chủ Đầu Tư Không Chuyên)
Trước khi ký duyệt bản vẽ để thi công, hãy kiểm tra 10 điểm sau trên tập bản vẽ in ra (A3/A2):

- Kích thước net phòng: Phòng ngủ ≥ 3.0m x 3.5m (để đặt giường 1.6m + 2 bàn đầu + tủ). Phòng khách ≥ 3.5m x 4.5m. WC ≥ 1.8m x 2.2m (chuẩn bồn cầu, lavabo, vòi sen).
- Chiều cao net sàn – trần: Tầng 1 ≥ 3.2m (có thể 3.6m), Tầng 2,3,4 ≥ 2.9m (sau khi lát gạch, sơn trần). Buồng gác mái ≥ 2.2m (tại đỉnh).
- Hệ thống thoát nước, thoát khí (Vent pipe): Có ống thông khí (D110) lên mái cho MỖI cột nước thải (WC, bồn rửa, bếp, giếng rổ). Thiếu ống thông = mùi hôi ngược, tiếng gõ gõ ống nước.
- Giếng trời / Skywell: Có không? Vị trí có lấy được sáng trưa/chiều không? Kích thước ≥ 1.5m x 1.5m. Có mái che kính cường lực + rèm che nắng tự động không?
- Mái thái – Chi tiết chèo, vạt, kèo, bo, mũi hiên: Có bản vẽ chi tiết 1:20, 1:10 không? Có chỉ định cách nhiệt PU, chống thấm 2 lớp, lót chắn nắng (Sarking) không?
- Hệ thống cửa nhôm kính: Loại nhôm gì (Série 60, 70, 90)? Kính đơn hay kính cường lực 2 lớp (5+5/6+6)? Có kính Low-E không? Phụ kiện (Khoá, bánh xe, lò xo) hãng nào (Hafele, Dorma, Việt Nam, Trung Quốc)?
- Bảng khối lượng (BOQ) Cấu trúc: Có khớp với bản vẽ không? Số lượng thép (kg/m3 bê tông) có hợp lý không? (Tham chiếu: Cột ~180-250kg/m3, Dầm ~150-220kg/m3, Sàn ~80-120kg/m3).
- Điện – Năng lượng mặt trời: Vị trí tủ điện chính, tủ phân phối các tầng. Đường ống dẫn dây từ mái (Pin năng lượng mặt trời) xuống tủ điện chính. Diện tích mái phẳng/nắp mái thái đủ đặt tấm pin (Cần ~20-25m2 cho 5kWp).
- Thang bộ: Bước chân (Chân thang) ≥ 28cm, Cao độn (Cao thang) ≤ 18cm. Chiều rộng thang ≥ 1.0m (để chuyển đồ, người già đi). Có lan can 2 bên, cao ≥ 90cm (tầng), ≥ 1.1m (hành lang, ban công).
- Phòng cháy chữa cháy (PCCC): Có bình chữa cháy ABC 4kg mỗi tầng, vòi nước PCCC (nếu quy mô lớn), đường thoát hiểm, đèn chỉ đường thoát hiểm, báo cháy khói ở hành lang, phòng ngủ.
9. Lời Kết: Từ Bản Vẽ 300 Triệu Đến Ngôi Nhà Trị Giá Bất Bại
Một bộ bản vẽ nhà cấp 4 mái thái 300 triệu năm 2026 không chỉ là giấy tờ xin phép xây dựng. Đó là bản thiết kế tài chính, là hướng dẫn sử dụng vật liệu, là công cụ đàm phán với thầu và là bản đồ đường để biến 300 triệu đồng thành một tài sản bất động sản bền vững, thẩm mỹ và phù hợp cuộc sống hiện đại.
Năm 2026, chìa khóa thành công không nằm ở việc “tìm bản vẽ miễn phí trên mạng” (thường lỗi kỹ thuật, không có BOQ, không phù hợp đất, pháp lý), mà nằm ở:
- Đầu tư đúng người thiết kế (KTS có kinh nghiệm nhà ống, mái thái, tối ưu chi phí).
- Chốt đúng mức hoàn thiện (Thô kín khung + Cơ bản xịn vs Xong xe vào ở).
- Quản lý chặt chẽ vật liệu & Thi công (Chủ tự mua vật liệu chính, giám sát kỹ thuật hoặc thuê giám sát độc lập).
- Áp dụng công nghệ mới (Cách nhiệt PU mái, Năng lượng mặt trời, Smart Home Matter, Khung thép PEB nếu phù hợp).
Hãy dành 1-2 tháng để “mổ xẻ” bản vẽ, so sánh, hỏi han KTS, thầu, chủ nhà đã xây xong năm 2024-2025. Chi phí thiết kế tốt (khoảng 50-100 triệu cho bộ bản vẽ đầy đủ KT-KTS-MEP-3D-BOQ) sẽ giúp bạn tiết kiệm 50-100 triệu ở giai đoạn thi công và tránh được những rủi ro hỏng hóc, sửa chữa tốn kém sau 1-2 năm ở.
Chúc bạn sớm có bộ bản vẽ “chuẩn như kỹ sư” và khởi công suôn sẻ, an toàn, hoàn thành ngôi nhà 4 tầng mái thái đẹp nhất khu phố vào năm 2026!
Lưu ý: Các giá vật liệu, nhân công, quy định pháp lý trong bài viết mang tính tham khảo trung bình năm 2026. Chủ đầu tư cần kiểm tra thực tế tại địa phương, thời điểm thi công và tham khảo ý kiến KTS, đơn vị thi công uy tín trước khi quyết định đầu tư.
